Pmi - Lledo - 6ta Edición II

Reviewed by Editorial Team
The ProProfs editorial team is comprised of experienced subject matter experts. They've collectively created over 10,000 quizzes and lessons, serving over 100 million users. Our team includes in-house content moderators and subject matter experts, as well as a global network of rigorously trained contributors. All adhere to our comprehensive editorial guidelines, ensuring the delivery of high-quality content.
Learn about Our Editorial Process
| By Hapolaya
H
Hapolaya
Community Contributor
Quizzes Created: 6 | Total Attempts: 9,358
| Attempts: 1,306 | Preguntas: 140
Please wait...

Question 1 / 140
0 %
0/100
Score 0/100
1. Walter Dron está dirigiendo un proyecto para enviar pequeños dispositivos voladores a otros planetas. Walter reunió a un panel de expertos para estimar los costos de ese proyecto. Los técnicos votaron a través de la técnica "de puño a 5 dedos" para el consenso de tres escenarios. Los resultados que obtuvieron fueron: $90 millones (optimista), $100 millones (más probable) y $200 millones (pesimista). ¿Cuál será el rango de costo de ese proyecto en un intervalo de confianza del 95% utilizando una distribución de probabilidad Beta?

Explanation

Media = (Optimista + 4 x Más Probable + Pesimista) / 6 = ($90 + 4 x $100 + $200) / 6 = $115
Desv Estándar = (Pesimista – Optimista) / 6 = ($200 – $90) / 6 = $18,33
Rango 95% = Media +/- 2 x DE = $115 +/- 2 x $18,33 = $78,34 ; $151,66

Submit
Please wait...
About This Quiz
Pmi - Lledo - 6ta Edición II - Quiz

2. Un proyecto está atravesando por varios conflictos de difícil resolución. Las causas más comunes de conflictos en este proyecto podrían ser el cronograma, las prioridades y:

Explanation

A y D suelen ser una de las causas menos probable de conflicto. B es falso. C es verdadero, las principales causas de conflicto son cronograma, prioridades y recursos.

Submit

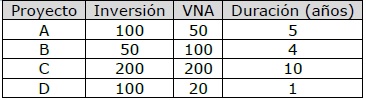

3. Usted debe seleccionar entre el portafolio de proyectos que figuran en la tabla a continuación y tiene el dinero para invertir en cualquier proyecto. Estos proyectos son excluyentes entre sí y una vez que finalicen no pueden repetirse. ¿Qué alternativa es la más conveniente?

Explanation

Si los proyectos no son repetibles debería seleccionar el de mayor VNA. Si los proyectos fueran repetibles debería seleccionar el proyecto de mayor valor actual equivalente (no visto en este libro).

Submit
4. El valor planificado para la actividad A es de $600, está completa en un 80% y su costo real es de $550. La actividad B había planificado un valor de $300, el avance real es del 60% y su costo real asciende a $350. Por último, la actividad C con un valor planificado de $200, ya ha finalizado y su costo real fue de $300. El presupuesto total del proyecto es de $1100. ¿Cuál es el índice de desempeño del costo (CPI)?

Explanation

CPI = EV / AC = 860 / 1200 = 0,7167
Si BAC es $1100, podemos deducir que los valores planificados de cada actividad son totales a la fecha estimada de finalización.
PVa + PVb + PVc = $600 + $300 + $200 = $1100

Actividad PV AC avance EV
A 600 550 80% 480
B 300 350 60% 180
C 200 300 100% 200
Total 1100 1200 860

Submit
5. Su proyecto está muy próximo a finalizar. El presupuesto total estimado para el proyecto fue de $100.000. En el último reporte de avance del proyecto le comunican que el costo actual es de $70.000 y el valor planificado a esa fecha era de $95.000. Por otro lado, el valor ganado a esa fecha es de $40.000. Los expertos estiman que el costo del trabajo restante se mantendrá según el presupuesto original de la línea base. ¿Cuál será el costo estimado a la conclusión del proyecto (EAC)?

Explanation

EAC = AC + (BAC – EV) = $70.000 + ($100.000 - $40.000) = $130.000

Submit
6. Eres el director del proyecto para la fabricación de cintas transportadoras de productos pesados. La semana pasada te reuniste con tu equipo de trabajo para explicar sobre los requisitos necesarios que hay que cumplir en el proyecto. En esa reunión de planificación aclaraste que es fundamental no desviarse en lo más mínimo de los requisitos solicitados por el cliente. ¿Qué herramienta has utilizado?

Explanation

Un diagrama de flujo es el SIPOC que se utiliza durante la planificación de la gestión de calidad. El resto de las opciones son herramientas a utilizar durante la ejecución del proyecto (gestionar la calidad).

Submit
7. Usted ha sido asignado como director de proyecto y debe calcular el presupuesto para un proyecto de asesoramiento tributario para un Cliente de la industria automotriz. ¿Cuál de las siguientes consignas es FALSA?

Explanation

A es falso. Las reservas de gestión no se tienen en cuenta en los cálculos del valor ganado.

Submit
8. Tu empresa está evaluando tres proyectos de inversión mutuamente excluyentes entre sí. El proyecto A tiene un 50% de probabilidad de ganar $50.000 y un 50% de probabilidad de perder $ 10.000. El Proyecto B tiene un 30% de probabilidad de ganar $40.000 y un 70% de probabilidad ganar $10.000. El proyecto C tiene un 60% de probabilidad de ganar $50.000 y un 40% de probabilidad de perder $15.000. Con base en el valor monetario esperado, ¿Cuál proyecto deberías seleccionar?

Explanation

A = 50% x $50.000 – 50% x $10.000 = $20.000.
B = 30% x $40.000 + 70% x $10.000 = $19.000.
C = 60% x $50.000 – 40% x $15.000 = $24.000.

Submit
9. Usted quiere realizar un viaje en su automóvil desde Mendoza, la tierra del sol y del buen vino, hasta Buenos Aires. Conoce que la distancia a recorrer es de 1.100 km, que el precio actual de la gasolina es de $1 y que su vehículo consume 10 litros cada 100 km. Con esta información decide estimar el costo en combustible de ese viaje. ¿Qué técnica de estimación estaría utilizando?

Explanation

A, C y D son falsas.

Submit
10. Nicoshimo Wang ha sido asignado como director de un proyecto en la empresa Nitzumoto Zelerompe. Esta empresa se dedica a la comercialización y distribución de microprocesadores. Durante la etapa de ejecución del proyecto el Director del Programa le informa a Nicoshimo que la empresa va a implementar tecnologías Kaizen como parte de su programa de gestión de la calidad total. ¿A qué se refiere el Director del Programa?

Explanation

A es falso porque las pequeñas mejoras no se realizan en todos los proyectos, sino en algunos. B y D se refieren a técnicas Kairyo.

Submit
11. Una categoría de productos o servicios con la misma funcionalidad pero de diferentes características técnicas se llama:

Explanation

A, B y C son falsas.

Submit
12. Jack Cust está dirigiendo un proyecto sobre recolección de objetos de arte para desarrollar el museo bajo el mar más grande del mundo. Jack y su equipo ya han verificado los principales entregables para este museo. ¿Para cuál de los siguientes procesos esta verificación será más importante?

Explanation

Durante el proceso de controlar la calidad se verifica internamente la calidad de los entregables. Los entregables verificados serán una entrada para el proceso de validar el alcance y buscar la aceptación formal del cliente.

Submit
13. Las siguientes acciones del director del proyecto en su rol de emisor de un mensaje forman parte de una comunicación efectiva, a EXCEPCIÓN de:

Explanation

A, B y D son verdaderas. C corresponde al receptor de la comunicación.

Submit
14. Según la siguiente Tabla deberá contestar las preguntas 4 a 6. ¿Cuál será el valor neto actual del proyecto si la tasa de descuento es del 12% anual?

Explanation

Al sumar el flujo de fondos netos sin descontar, se obtiene un valor de $90. Descontando el flujo de fondos al 12% anual dará un VNA inferior a $90. La única respuesta inferior a $90 es A.

Submit
15. Según la información de la pregunta 4, ¿Cuál es la tasa interna de retorno de ese proyecto?

Explanation

Si el VNA es positivo y la tasa de descuento es 12%, la TIR debe ser superior al 12%. La única respuesta posible es D.

Submit
16. En su proyecto están aplicando metodologías ágiles para desarrollar un software que servirá para concientizar a peatones y ciclistas sobre accidentes viales. Los usuarios externos están utilizando cajas negras, mientras que los desarrolladores internos utilizan cajas blancas. ¿En qué proceso están trabajando?

Explanation

Durante el proceso de control de calidad se realizan pruebas y evaluación para detectar errores y defectos. En la industria del software se realizan pruebas de caja negra (un usuario externo prueba la funcionalidad) y de caja blanca (un desarrollador interno prueba la funcionalidad).)

Submit
17. Según Douglas Mc Gregor las personas pertenecen a una de dos categorías. Con base en ello, desarrolló su modelo de motivación de las Teorías X e Y. Señale la respuesta correcta.

Explanation

B es la teoría X. C se refiere al modelo de Ouchi. D es la teoría Y.

Submit

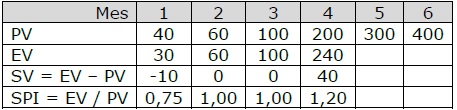

18. Usted recibe el siguiente reporte con información de avance del proyecto. La alta gerencia le solita que envíe un reporte explicando el adelanto del proyecto al mes 4, utilizando la técnica del cronograma ganado. ¿Qué diría ese informe?

Explanation

ES = t + (EVt – PVt) / (PVt+1 – PVt) = 4 + (240 – 200) / (300 – 200) = 4,4
SVt = ES - AT = 4,4 - 4 = 0,4 (El proyecto está adelantado 0,4 meses)
SPIt = ES / AT = 1,1 (El proyecto está adelantado un 10%)

Submit
19. Frederick Herzberg, en su teoría de la motivación a personas, explica dos tipos de factores motivacionales: factores higiénicos y agentes motivadores. Ejemplos de agentes motivadores serían:

Explanation

A y C son factores higiénicos. D es falsa porque el lugar de trabajo es un factor higiénico, el reconocimiento si es un agente motivador.

Submit
20. Usted es el director de un proyecto de inteligencia artificial para comprender consultas de chat y responder a clientes en tiempo real a través de un chat box. El proyecto está sujeto a cambios de alcance permanentes, por lo que se dificulta estimar un presupuesto total. Están trabajando con un ciclo de vida iterativo incremental. El patrocinador le ha solicitado que antes de comenzar con cada iteración, el presupuesto de esa iteración debe ser definitivo y muy preciso. ¿Cuál de las siguientes técnicas utilizará para elaborar esos presupuestos?

Explanation

La estimación ascendente es la técnica más precisa para estimar el costo de las actividades. / Las estimaciones paramétricas y análoga son más rápidas, pero necesitan información histórica y son más imprecisas. / ROM significa “Rough Order of Magnitude” y es un estimado muy poco preciso.

Submit
21. Estás trabajando como director del proyecto "Frambuesas disecadas" y tienes cinco personas a tu cargo. Por pedido expreso del patrocinador te agregan tres nuevas personas a tu equipo de trabajo. ¿Cuántos canales de comunicación se han incorporado?

Explanation

El director del proyecto y sus 5 miembros componen 6 personas. Canales iniciales = (6 x 5) / 2 = 15. Canales con 3 nuevas personas = (9 x 8) / 2 = 36. Aparecen 21 nuevos canales: 36 - 15.

Submit
22. ¿Quién es el principal responsable de la gestión de la calidad en un proyecto de cambio tecnológico que utilizará un ciclo de vida predictivo?

Explanation

La alta gerencia, el patrocinador, el DP y el cliente son los principales responsables de la calidad de un proyecto. En proyectos con metodologías ágiles, todos los miembros del equipo son responsables de la calidad.

Submit
23. La licenciada Smith está trabajando como directora para la ampliación de un canal interoceánico. Entre los miembros de su equipo hay personas de cuatro continentes diferentes. La licenciada está muy preocupada porque los miembros de su equipo no están transfiriendo sus conocimientos entre ellos, por lo que va a implementar un proyecto para desarrollar la comunicación transcultural. ¿Qué quiere hacer Smith?

Explanation

La comunicación transcultural es la capacidad de enviar y recibir información entre personas con diferentes antecedentes culturales (distintos métodos de trabajo, culturas, edades, idiomas, profesiones, etc.) / El resto de las opciones podrían ser verdaderas, aunque no están completas

Submit
24. El Ingeniero Longo es el director de la construcción de una moderna planta de etileno por la ruptura mediante vapor de hidrocarburos de refinería. Longo envía un email a su patrocinador, Dr. Cracking, con el detalle de avance del proyecto y con las tareas que comenzarán la semana próxima. Dr. Cracking contesta el email con "Recibido ok". A los 15 días Dr. Cracking llama a Longo para una reunión cara a cara y le dice que está muy molesto por las tareas que está llevando a cabo en ese proyecto. ¿Cuál podría ser la causa-raíz de esos conflictos?

Explanation

El emisor debe comprender que una confirmación del mensaje recibido no significa estar de acuerdo con los contenidos de ese mensaje. El emisor es responsable de verificar proactivamente una correcta interpretación del mensaje por parte del receptor. / Las otras opciones podrían ser verdaderas, pero falta información.

Submit
25. En su empresa necesitan comprar un equipo electrógeno para suplir aquellos períodos de corte de luz. Van a comprar un equipo por $4.000 que durará 15 años, si se realiza un uso normal y mantenimiento adecuado. La vida útil contable de ese tipo de activos es de 5 años. Si la empresa aplica un método de depreciación lineal, ¿Cuál será la depreciación que podrá descontar anualmente del impuesto a las ganancias?

Explanation

$4000 / 5 años = $800

Submit
26. En la estrategia de gestión de los interesados, hay cuatro interesados que tienen un nivel de participación en el proyecto inferior a lo que sería deseable para el éxito. Estas cuatro personas deberían tener una participación de liderazgo en el proyecto. ¿Cuál de las cuatro personas está más lejos del nivel requerido para el éxito?

Explanation

Lo primero que hay que hacer es comunicar el proyecto al interesado, si no conoce el proyecto estamos muy lejos de poder gestionar su participación y liderazgo.

Submit
27. Estás formulando un proyecto que consiste en alquilar cabañas a turistas en forma temporaria. No tienen claro si van a comprar lustradoras de piso o las van a alquilar a una empresa especializada. Una lustradora nueva tiene un costo de $1200 y un mantenimiento de $20 por día. Por su parte, podrías alquilar una lustradora de pisos por $80 diarios con el mantenimiento incluido. ¿Cuántos días necesitarías utilizar la lustradora de pisos para que sea indiferente comprarla en lugar de alquilarla?

Explanation

($1200 / días) + $20 = $80 ; días = $1200 / $60 = 20 días

Submit
28. Un proyecto para el transporte y distribución de energía eléctrica está informando un índice de desempeño del costo de 0,72. Podríamos decir que:

Explanation

B, C y D son falsas.

Submit
29. Frases tales como "estás loco, eso nunca lo hemos realizado antes" o "eso va a ser carísimo" o "ni lo sueñes, es imposible de realizar", son ejemplos de:

Explanation

Esas frases son bloqueadores de la información entre emisor y receptor.

Submit
30. La Empresa MDZ ha contratado a una Consultora Actuarial para que realice un fondo de jubilación y pensión en función de la antigüedad del personal de la Empresa MDZ. La Consultora ha fijado honorarios de $180 por hora mientras dure el proyecto. ¿Qué tipo de contrato han firmado las partes?

Explanation

A, C y D son falsas. Los honorarios por hora son un buen ejemplo de contratos por tiempo y materiales.

Submit
31. Estás trabajando como director de un proyecto para la construcción de una mina de diamantes de una envergadura que nunca ha sido realizada antes. El costo del proyecto estimado asciende a $2.300 millones y vas a utilizar a 5 contratistas. La tasa interna de retorno es del 45% anual con un período de recupero de la inversión de 6 años. Una vez que comience la ejecución del proyecto, no podrá cancelarse por motivos económicos ya que los costos hundidos representan un 85% de la inversión inicial. ¿Qué es lo primero que deberías realizar en este proyecto?

Explanation

A y C ya se ha realizado. B es lo primero que debería hacer. D se realizará luego de identificar y cuantificar los riesgos.

Submit
32. Te han encomendado la dirección integral para la construcción de un centro comercial. Este proyecto requiere una inversión estimada de $100 millones y se han identificado más de 80 interesados. ¿Durante qué fase del proyecto los interesados tendrán mayor influencia sobre los impactos del proyecto en la comunidad?

Explanation

En las fases de inicio los interesados tienen más chances de influir sobre el tipo de proyecto. Una vez que el proyecto avanza será más difícil poder influir con cambios.

Submit
33. Luego de analizar los intereses, expectativas e influencias de cada uno de los interesados del proyecto, se ha completado el registro de interesados. Este documento tendrá MENOR utilidad para planificar _________

Explanation

El registro de interesados es una entrada para recopilar requisitos, planificar la calidad, comunicaciones, riesgos y adquisiciones.

Submit
34. Charly Crow está coordinando un proyecto para agregar inteligencia artificial en robots que realizarán servicios de hotelería. ¿Por qué Charly está utilizando su inteligencia emocional en este proyecto?

Explanation

Inteligencia emocional: gestionar las emociones y sentimientos de uno mismo y de los miembros del equipo. Incluye reaccionar positivamente ante el humor y las emociones del equipo. / El resto de las opciones están relacionadas con la habilidad de influenciar (persuasión).

Submit
35. Usted está utilizando una matriz poder-interés para clasificar a todas las personas y organizaciones identificadas en el registro de interesados. ¿Qué sería lo más recomendable para el uso de esa información?

Explanation

La matriz poder-interés sirve para definir la estrategia para cada grupo de interesados y debería ser de acceso confidencial.

Submit
36. Una forma simple y rápida para calcular la estimación hasta la conclusión (EAC) del proyecto, sería tomar el presupuesto hasta la conclusión (BAC) y luego dividirlo por:

Explanation

EAC = BAC / CPI

Submit
37. Usted está controlando los costos de un proyecto que supera los 20 millones de dólares, el principal resultado que obtendrá de este proceso será:

Explanation

A y C son salidas del proceso determinar el presupuesto. D es una salida de la estimación de costos.

Submit
38. En un proyecto de elaboración de teclados virtuales para computadoras te acaban de nombrar como director de proyecto. Mientras revisas el estado actual del proyecto descubres que un miembro del equipo no está respetando las normas de calidad establecidas por la compañía para el armado de teclados. ¿Cuál es la mejor forma de comunicarte con esta persona para solucionar el problema?

Explanation

A sería correcto luego de haber comunicado de manera informal. B es lo más apropiado para comunicarse por primera vez para averiguar la causa raíz del problema. C y D no son apropiadas.

Submit
39. Usted y su equipo de proyecto están finalizando la planificación de la respuesta a los riesgos de un proyecto para la apertura de 30 nuevas oficinas de una multinacional alrededor del mundo. Una de las salidas de este proceso será:

Explanation

B corresponde al proceso de identificación de riesgos. C es una salida del análisis cualitativo de riesgo. D es una herramienta del proceso de monitoreo de riesgos.

Submit
40. Usted toma una muestra aleatoria de 1000 productos. Luego los pesa y se observa que tienen una distribución normal estándar. Finalmente decide trabajar con un intervalo de confianza de +/- 3 sigmas y obtiene un rango entre 200-800 gramos. ¿Qué porcentaje de esos productos estarán comprendidos en ese rango?

Explanation

A se refiere a una desviación estándar. B es falso. D se refiere a dos desviaciones estándar.

Submit
41. El director del Proyecto XYZ está informando a los interesados, internos y externos, sobre el desempeño del proyecto. En el informe se presenta el estado actual en relación a las siguientes restricciones: alcance, tiempo y costo. Este es un informe de:

Explanation

A, B y D son falsas.

Submit
42. El equipo de dirección del proyecto está planificando los planes de respuesta al riesgo de un proyecto que ya está en ejecución. Para ello podrá implementar distintas estrategias según la particularidad de cada riesgo. Los siguientes ítems son estrategias para responder al riesgo, a EXCEPCIÓN de:

Explanation

A es una salida del plan de respuesta al riesgo. B, C y D son herramientas o estrategias para riesgos positivos.

Submit
43. Entre el director del proyecto y los miembros de su equipo existe comunicación no verbal al momento de instalar antenas satelitales. El director de proyecto está utilizando expresiones faciales, gestos con las manos y movimientos corporales. Aproximadamente, ¿qué porcentaje de comunicación es no verbal en este proyecto?

Explanation

A, B y C son falsas. Aproximadamente un 55% es comunicación no verbal.

Submit
44. Hay un grupo de interesados que están bloqueando los avances de un proyecto de desarrollo de software. Se ha detectado que estos interesados se resisten a colaborar y lo deseable es que se integren al proyecto. Por su parte, si bien tienen bajo poder para influir en el proyecto, están muy interesados en el mismo. ¿Qué sería lo más recomendable para tratar a este grupo de interesados?

Explanation

Poder-Interés. Alto-alto: gestionar de cerca. Alto-bajo: mantener satisfechos. Bajo-alto: informar. Bajo-bajo: monitorear.

Submit
45. El director del proyecto junto a su equipo establecieron la línea base de un proyecto agrícola en $105 millones y un plazo estimado de 3 años. ¿En qué caso sería aceptable cambiar la línea base cuando el proyecto esté en ejecución?

Explanation

Cualquier cambio en la línea base debe ser previamente autorizado.

Submit
46. Durante los procesos para gestionar el equipo del proyecto, para la evaluación del desempeño se está utilizando un sistema de retroalimentación de 360 grados. Esta herramienta servirá para lo siguiente, a EXCEPCIÓN de:

Explanation

D se refiere a la planificación, no a la etapa de ejecución.

Submit
47. Un proyecto que consiste en la implementación de un sistema de información para la generación de reportes automáticos, está enfrentando serios problemas porque un grupo de ambientalistas no están de acuerdo con la forma en que se está tratando al personal de ese proyecto. ¿Quién es el principal responsable de gestionar la participación en el proyecto de ese grupo de ambientalistas?

Explanation

El DP es el principal responsable de involucrar a los interesados en el proyecto. El “patrocinador” podría ser correcto si no está la opción DP o si se aclara que son problemas estratégicos externos.

Submit
48. Un proyecto para la implementación de probadores virtuales en tiendas departamentales utiliza una matriz RACI. ¿Qué indica esta matriz?

Explanation

La matriz RACI (responsible, accountable, consulted, informed) asigna roles y responsables a cada actividad o paquete de trabajo.

Submit
49. Usted está trabajando en un proyecto de investigación y desarrollo para lanzar un nuevo producto tecnológico al mercado. Le quedan sólo 15 días para finalizar el proyecto y están teniendo demasiados conflictos entre los usuarios, el cliente, el patrocinador, el director del proyecto, el gobierno y los miembros del equipo de trabajo. Si usted tuviera que dirigir nuevamente un proyecto similar, ¿qué debería realizar primero para mitigar ese tipo de conflictos?

Explanation

1º Identificar interesados, 2º Determinar requisitos y expectativas, 3º Comunicación, 4º Gestionar su influencia

Submit
50. Según la información de la pregunta 4, ¿Cuál es el período de recupero de la inversión?

Explanation

Hacen falta 3 años para recuperar la inversión inicial de $100.

Submit
51. Durante el proceso de análisis cuantitativo del riesgo de un proyecto para abrir un invernadero de flores, se están utilizando las siguientes herramientas, a EXCEPCIÓN de:

Explanation

A es una herramienta del análisis cualitativo y cuantitativo del riesgo. B y D son herramientas del análisis cuantitativo del riesgo. C es una herramienta del análisis cualitativo del riesgo.

Submit
52. El director del proyecto es responsable de los informes de desempeño durante la ejecución. En un proyecto de piscicultura para desarrollar una nueva variedad de peces, que utiliza oficinas virtuales, los siguientes son ejemplos de informes de desempeño a EXCEPCIÓN de:

Explanation

A, B y C son ejemplos de Informes de desempeño. D es falso.

Submit
53. Estas trabajando como director de proyecto en una empresa de telecomunicaciones. Durante los últimos días te has dedicado a identificar cuáles son las necesidades de comunicación de los interesados del proyecto. ¿Qué habrás completado cuando termines con esta etapa de planificación?

Explanation

A y D están incluidos en el Plan de gestión de las comunicaciones. C se debe realizar antes del plan de comunicaciones.

Submit
54. Durante la planificación de un proyecto para instalar un Circo para niños en una Ciudad, cuatro empleados del circo están discutiendo sobre qué trabajos requieren ser finalizados antes de levantar las columnas. Como director de este proyecto quieres entender que está pasando, para ello deberías prestar especial atención a:

Explanation

D podría ser correcta si no existe B. A podría ser correcta si no existe A y B. C es falso. El tono de las voces y los gestos corporales son más importantes que lo que se dice.

Submit
55. Su proyecto tiene un retraso de cinco días en relación al plan original. Sin embargo, usted sabe que ese retraso fue originado porque los miembros claves del equipo están de vacaciones, y cuando regresen la semana próxima, el proyecto volverá a ajustarse a su línea base. Por otro lado, su cliente es muy exigente y malhumorado, si se enterara de ese pequeño retraso en la reunión que tienen esta semana, es capaz de cancelar todo el proyecto. ¿Qué debería hacer en su rol de director de proyecto?

Explanation

Se debe informar el estado real del proyecto lo antes posible. El resto de las opciones no son proactivas y/o éticas.

Submit
56. Eres el director del proyecto de fabricación de un nuevo alimento balanceado para perros. El proyecto es muy similar al "Proyecto Gatos" que llevaste a cabo el año pasado. ¿Qué podrías emplear al momento de planificar los recursos del nuevo proyecto?

Explanation

A podría ser, pero es demasiado genérico porque cada proyecto es único. B es falso porque cada proyecto podría utilizar una estructura organizacional distinta. D es incorrecta porque es muy difícil tener disponible el mismo equipo de personas.

Submit
57. Un proyecto de energía alternativa de fuentes renovables se encuentra en su etapa de ejecución. El Director del proyecto está desarrollando las capacidades del equipo mediante ___________.

Explanation

A y B son falsas. C es una herramienta de monitoreo y control. D es verdadera y significa colocar a los miembros del equipo en un mismo lugar físico.

Submit
58. En un proyecto de mantenimiento de autos de fórmula uno, ha sido designado un nuevo mecánico como líder de proyecto por "efecto halo". ¿Qué significa esto?

Explanation

A y C son falsas. D podría ser si no estuviera la opción B.

Submit
59. Durante el proceso de planificación del proyecto quieres establecer las normas de calidad y el trabajo necesario para cumplir con esas normas. Los miembros del equipo están evaluando qué puede causar problemas para alcanzar esas normas. ¿Qué herramienta podrían utilizar en esta etapa?

Explanation

"Diagrama de Matriz formato C" es una herramienta 3D de planificación. Las otras opciones no son herramientas de planificación.

Submit
60. Usted y su equipo están convencidos de la importancia de la prevención sobre la inspección. Por tal motivo quieren implementar un enfoque proactivo para incrementar los costos de prevención. ¿Cuál de los siguientes costos NO forma parte de esta estrategia?

Explanation

Los estudios, capacitaciones y mantenimiento son costos de prevención; mientras que las auditorías son un costo de evaluación.

Submit
61. Un director de proyectos del área de control de calidad está tratando de categorizar el número de fallas que ocurren en el área de pintura de las puertas traseras izquierdas del X28. Para ello lista todos los defectos posibles sobre una hoja de papel y solicita al inspector de calidad que marque la hoja cada vez que encuentre un defecto. Este es un ejemplo de:

Explanation

A, B y C son falsas.

Submit
62. Una empresa que comercializa electrodomésticos está teniendo problemas referidos a la calidad en sus proyectos. La Gerencia General de la compañía tiene la política de resolver los problemas sobre la marcha, lo que implica costos de no conformidad. ¿Cuál de los siguientes conceptos NO pertenece a esos costos?

Explanation

Los re-procesos son un costo de falla interna para reparar los productos antes que lleguen al cliente. El resto de las opciones son costos de no conformidad por entregables fallados que llegan al cliente.

Submit
63. Usted ha planificado con los miembros de su equipo las Olimpiadas en su ciudad y cuenta con total apoyo de las autoridades gubernamentales. Durante la fase de ejecución del proyecto ingresan nuevos miembros a su equipo y empiezan a atravesar por varios conflictos que están poniendo en riesgo el éxito del proyecto. ¿Qué es lo mejor que podría hacer?

Explanation

El DP debe generar confianza entre los miembros de su equipo a través de la cooperación, el intercambio de información y la resolución eficaz de conflictos. Mantener el flujo de información con todos los miembros de su equipo será fundamental para generar confianza.

Submit
64. En su empresa utilizan un diagrama de control durante el proceso de fabricación. Como parte del proceso de control, todas las semanas se extrae una muestra aleatoria de diez piezas. Luego, se mide cada una de las piezas y la diferencia entre la medición máxima y la mínima de las piezas se grafica en el diagrama de control. ¿Cómo se denomina este valor?

Explanation

A sería la media del diagrama R. B es falso. C sería un diagrama de control.

Submit
65. Dr. Peper dirige un proyecto de tele medicina para que los médicos de su hospital atiendan más pacientes de manera remota, utilizando tecnologías de comunicación como celulares, webcam y chats. La Dra. Kendra argumenta que para que el proyecto sea exitoso, será fundamental una comunicación con enfoque multifacético. ¿Qué está proponiendo la Dra. Kendra?

Explanation

Un enfoque multifacético implica adaptar el mensaje y formato a cada grupo de destinatarios. Por ejemplo, hablar por teléfono formalmente con pacientes ancianos y usar el chat más informal con pacientes jóvenes.

Submit
66. Usted es el Scrum Master en un proyecto iterativo de desarrollo de software para automatizar las señales de tránsito en una gran ciudad. ¿Qué tipo de reuniones serán las más utilizadas para comunicar los avances del proyecto?

Explanation

En proyectos que utilizan metodologías ágiles se suelen realizar reuniones diarias de 10-15 minutos con los estados de avance del proyecto. / Todas las otras opciones podrían ser correctas según cada proyecto en particular.

Submit
67. En un proyecto para la construcción de un puente, se desviará un río hasta que finalice el proyecto. Un grupo de campesinos que viven cerca del proyecto han sido identificados como interesados. Se ha intentado hablar en varias oportunidades con estos campesinos, pero ellos no quieren cooperar con el proyecto, no están interesados en el mismo y tampoco pueden influir de alguna forma. ¿Cuál debería ser la mejor estrategia?

Explanation

Según la matriz colaboración-impacto, la mejor estrategia para quienes tienen baja colaboración e impacto es monitorear.

Submit
68. En el proceso de identificación de riesgos de un proyecto que elaborará microchips para la transmisión de televisión digital, el equipo de trabajo del proyecto ha determinado que existen riesgos que probablemente ocurran y que no han sido identificados. Sin embargo, según las lecciones aprendidas de proyectos similares realizados por la empresa en el pasado, la historia indica que siempre ocurren riesgos imprevistos. Por tal motivo, el director del proyecto ha decidido agregar una _______ sobre la línea base de costos para determinar el presupuesto final.

Explanation

A y C no corresponden. B forma parte de la línea base del proyecto.

Submit
69. El director del proyecto está utilizando un árbol de decisión para determinar qué tipo de tractor es preferible comprar para el proyecto agrícola. El tractor A tiene un precio de $10.000 y un 30% de probabilidad de rotura. En caso de rotura el arreglo del tractor A asciende a $4.000. Por su parte el tractor B tiene un valor de $12.000 y un 5% de probabilidad de rotura. En caso que se rompa el tractor B, su costo de reparación sería de $1.000. ¿Qué tractor le conviene comprar?

Explanation

Tractor A = $10.000 + 30% x $4.000 + 70% x $0 = $11.200
Tractor B = $12.000 + 5% x $1.000 + 95% x $0 = $12.050
Lo más económico es el tractor A.

Submit
70. Usted está trabajando en un proyecto de desarrollo de software que utiliza metodologías ágiles gestionando los riesgos en cada iteración del proyecto. Los riesgos se han agrupado en cuatro categorías: técnicos, de gestión, comercial y externos. Dentro de los riesgos técnicos está muy preocupado por los riesgos no eventuales, que podrían ocasionar retrasos significativos en el proyecto. ¿Qué características tienen estos riesgos no eventuales?

Explanation

Los riesgos no eventuales se originan en la variabilidad (ej. rango de posibles productividades) o en la ambigüedad (ej. diferentes alternativas técnicas para resolver un mismo problema).

Submit
71. Un proyecto finaliza con la entrega de un tren de alta velocidad a un Cliente europeo. Los costos operativos y de mantenimiento que enfrentará el Cliente, son considerados como:

Explanation

A, B y C no son correctas. D es verdadero.

Submit
72. Usted es el director de un proyecto de consultoría para la construcción de una carretera y forma parte del comité de selección de proveedores. Uno de sus mejores amigos es el director de una de las principales empresas que se presentarán en la licitación para ofrecer bienes y servicios a ese proyecto. Usted debería influir en la participación de todos los interesados en el proyecto. ¿Qué debería hacer?

Explanation

La relación con su amigo y su participación en el comité de selección de proveedores genera un conflicto de intereses, por lo que debería comunicar esta situación y no participar del proceso de selección de proveedores.

Submit
73. Usted está clasificando a los interesados teniendo en consideración el modelo de Mitchell, Agle y Wood donde se tienen en cuenta el rasgo sobresaliente de cada grupo de interesados. ¿A cuál de estos rasgos de los interesados prestaría mayor atención?

Explanation

El grupo de interesados críticos, a los que se debe prestar gran atención y gestionar de cerca, son aquellos que tienen los tres atributos: poder, legitimidad y urgencia.

Submit
74. En un proyecto de generación de energía fotovoltaica que se encuentra en marcha, están habiendo conflictos entre los miembros del equipo y algunos representantes de la comunidad. ¿Qué debería hacer en su rol de director de proyectos?

Explanation

El DP debe involucrarse en la resolución del conflicto reconociendo que los interesados pueden tener diferentes intereses en el proyecto. Si no hay más información, no sería recomendable buscar una solución en favor de algún grupo en particular.

Submit
75. El director del proyecto y su equipo están trabajando durante la etapa de planificación de la gestión de riesgos de un proyecto de consumo masivo. ¿Cuál de los siguientes ítems es una herramienta de mitigación de riesgos?

Explanation

B, C y D son falsas.

Submit
76. Un proyecto involucra la fabricación de tableros electrónicos. El gerente del contrato está elaborando los términos y condiciones del contrato para comprar circuitos electrónicos. Estos insumos son comunes en el mercado y la empresa los puede comprar a diez vendedores calificados. ¿Cuál sería el contrato más conveniente?

Explanation

Cuando el alcance es conocido y los precios de mercado son transparentes los contratos de precio fijo son los más apropiados. B, C y D se refieren a contratos de reembolso de costos.

Submit
77. Todos los enunciados a continuación forman parte de las auditorías de calidad, a EXCEPCIÓN de:

Explanation

Verificar la calidad es una salida del control de calidad. Las auditorías de la calidad se realizan durante el proceso de gestión de la calidad.

Submit
78. El equipo de gestión del proyecto quiere determinar qué es lo que está causando la mortandad de ciertas plantaciones en un proyecto agrícola. Han logrado aislar dos variables a partir de la información disponible. ¿Cuál de las siguientes opciones ayudará a verificar si existe correlación entre estas variables?

Explanation

A, B y C no se utilizan para analizar correlación entre dos variables.

Submit
79. Eres el director de un proyecto de confección de trajes a medida para fiestas de gala de la Empresa TS. Para armar el presupuesto del proyecto has considerado realizar inspecciones en base a un muestreo de aceptación por atributos. ¿Qué significa esto?

Explanation

Aceptación por atributos: tomar muestra aleatoria del lote y a cada producto calificarlo como aceptado o defectuoso. Si el porcentaje de defectos supera el límite pre-establecido, todo el lote será rechazado.

Submit
80. Eres el director del proyecto para la remodelación de una escuela rural. Para lograr un proyecto exitoso será muy importante tener una comunicación fluida con el Cliente (Directora de la escuela). ¿Por qué será tan importante una buena comunicación entre estos interesados?

Explanation

A y B no son apropiadas. D es falsa porque los ruidos entre emisor y receptor son inevitables.

Submit
81. Usted dirige un proyecto de investigación que introduce drones dentro de tormentas eléctricas para mejorar la previsibilidad de factores climáticos. Su cliente es un organismo estatal que le ha enviado un listado de 60 requisitos. Usted quiere mostrar a todos los técnicos de su equipo la relación fuerte, moderada y débil que existe entre varios de esos requisitos. ¿Qué diagrama de matriz sería el más apropiado?

Explanation

El formato T, Y, C se utilizan para relacionar 3 grupos de variables. El formato techo es utilizado para un solo grupo de variables (ej. requisitos).

Submit
82. Eres el director del proyecto de la fiesta departamental tradicional que se celebra todos los años en tu ciudad. Has creado un contrato de reembolso de costos para tu cliente. ¿Qué elementos debe contener siempre este tipo de contrato?

Explanation

Todo contrato para que sea lícito debe incluir oferta, consideración y voluntad de las partes. B y D son falsas. El precio no siempre va en los contratos (ej. contrato de reembolso de costo).

Submit
83. Dr. Sunset coordina un proyecto de sol artificial con lámparas led a base de hidrógeno que extenderá la luz de toda una ciudad que permanece oscura 18 horas diarias en épocas invernales. Para este proyecto se está trabajando con ciclos iterativos gestionando la calidad en base a la retrospectiva. ¿Qué significa esta forma de gestionar la calidad?

Explanation

En proyectos que utilizan metodologías ágiles, se realizan revisiones de calidad en cada iteración mediante la retrospectiva: 1º Analizar la causa-raíz del problema, 2º Proponer soluciones con una prueba piloto, 3º Evaluar si el piloto funciona para su escalabilidad, ajustes o cancelación.

Submit
84. Durante la gestión de la calidad de un proyecto para la producción masiva de bienes de consumo durable, se están utilizando guías DfX (Desing for excellence). ¿Cuál sería un ejemplo de diseño para servicio (DfS)?

Explanation

Diseño para ensamble: piezas fáciles de montar. Diseño para logística: apto para traslado. Diseño para confiabilidad: funcionar correctamente por cierto tiempo. Diseño para servicio: componentes fáciles de reemplazar.

Submit
85. Un proyecto ha subcontratado parte del trabajo a un vendedor externo. El trabajo implica la evaluación socioeconómica de un proyecto de infraestructura vial. La primera entrega del informe preliminar ya se realizó y se detecta que ese informe no cumple con los requisitos mínimos establecidos en los términos de referencia del contrato. El vendedor afirma que no puede llevar a cabo lo que dice el contrato por lo que no puede realizar cambios al informe entregado. ¿Qué debería hacer el director de proyecto?

Explanation

A no es proactivo. B es falso. C es lo primero que debería hacer. D podría ser si no existe C.

Submit
86. Durante la etapa de planificación de las compras y adquisiciones de un proyecto de distribución de energía, se está evaluando la posibilidad de comprar algunos insumos en lugar de la fabricación propia. ¿Qué tipo de contrato tendrá mayor riesgo de costo para el vendedor de estos insumos?

Explanation

Mayor riesgo de costo para el vendedor: 1º precio fijo, 2º precio fijo con ajuste inflacionario, 3º tiempo y materiales, 4º costo más incentivo.

Submit
87. Su proyecto tiene un retraso significativo, no están alcanzando las métricas de calidad y no hay más presupuesto para realizar una intensificación. Necesita convocar a los miembros claves del equipo a una reunión de colaboración, pero todos están muy ocupados trabajando también en otros proyectos y sus agendas son muy apretadas. ¿Cuál sería la forma más efectiva de comunicarse frente a esta situación?

Explanation

La forma más efectiva de comunicación es cara a cara. 2º Videoconferencia. 3º Teleconferencia. 4º Email.

Submit
88. Richard Tab es el director de un proyecto cuyo objetivo es aumentar y mejorar los accesos peatonales en el casco histórico de una antigua ciudad. Uno de los contratistas comenzó a eliminar estacionamientos, columnas, semáforos, cables y otras obsolescencias acorde a los términos de referencia del contrato. Richard está disgustado por lo que está ocurriendo y le pide al contratista que suspenda las obras. El contratista responde que le deben cancelar el 100% del contrato. Las partes comienzan varios reclamos y luego de varias negociaciones no han llegado a un acuerdo. ¿Qué es lo mejor que podría hacer?

Explanation

Todas las respuestas podrían ser verdaderas. Pero lo mejor cuando no hay acuerdo entre las partes después de negociar, sería acudir a un mediador o árbitro para una resolución alternativa del conflicto (ADR) antes de avanzar con una demanda legal.

Submit
89. Un proyecto tiene un avance del 60% en su tercer mes de ejecución. El presupuesto estimado a la finalización es de $1000. Al finalizar el mes 3, el valor planificado es de $500, el valor ganado $600 y el costo actual $750. ¿Cuál es el índice de desempeño del trabajo por completar (TCPI)?

Explanation

TCPI = (BAC–EV)/(BAC–AC) = (1000–600)/(1000–750) = 400/250 = 1,6

Submit
90. En su proyecto necesitan contratar a un proveedor para almacenar información confidencial en la nube. Usted quiere asegurarse que la información esté encriptada mientras esté en tránsito. ¿Qué tipo de acuerdo recomendaría?

Explanation

El MOU o MOA define la responsabilidad de cada parte, pero es menos estricto que el SLA o el ISA. Cuando las partes van a gestionar información sensible, se recomienda un acuerdo ISA para asegurar guías estrictas para proteger la información mientras esté en tránsito.

Submit
91. El director de proyecto y su equipo acaban de finalizar el plan de respuesta al riesgo para un proyecto de telecomunicaciones de $120 millones. ¿Qué es lo próximo que seguramente ocurrirá en este proyecto?

Explanation

A es una salida del análisis cualitativo. C es una salida del análisis cuantitativo. D es una herramienta para identificar los riesgos. Generalmente el plan de respuesta al riesgo implica cambios en el alcance, por lo que deberán modificarse los paquetes de trabajo y la EDT.

Submit
92. A usted lo han contratado como director de un proyecto, que ya está avanzado en un 50%, para reemplazar al antiguo director de proyecto que se fue a trabajar a otra empresa. Hay varias discusiones y disconformidad de los interesados por las tareas que se están realizando. Usted descubre que en el pasado no se había involucrado a los interesados en las decisiones críticas del proyecto. El impacto de algunas de estas decisiones unipersonales del antiguo director del proyecto cambió significativamente el alcance del proyecto, sin que esto hubiera pasado por el comité integrado de cambios. ¿Qué debería hacer?

Explanation

Lo primero que debería realizar es notificar a los interesados y patrocinador sobre esos cambios para involucrarlos en las futuras decisiones y así mejorar su participación en el proyecto.

Submit
93. El director del proyecto debe resolver un conflicto que involucra a cinco miembros del equipo que están discutiendo sobre la solución de un problema relacionado con la ruta crítica. La discusión fuerte se centra entre implementar una ejecución rápida o una compresión. ¿Cuál es el mejor método para resolver el problema?

Explanation

La colaboración es la mejor forma de resolución de conflictos, podría terminar en “ganar-ganar”.

Submit
94. Usted está planificando los recursos en un proyecto de re-ingeniería de procesos donde el objetivo será eliminar pérdidas por parada de planta, produciendo con el mínimo empleo de recursos, sin roturas, sin defectos y sin accidentes. ¿Cuál de los siguientes métodos será de mayor utilidad en este proyecto?

Explanation

Lean: reducir costos eliminando desperdicios. / J.I.T.: los recursos llegan a la organización "justo a tiempo". / T.P.M.: eliminación de pérdidas mediante 0 roturas, 0 defectos y 0 accidentes. / Teoría de las restricciones: restricciones físicas, políticas y de mercado.

Submit
95. Carlos está a cargo del control de las adquisiciones de un proyecto que tiene 45 proveedores. ¿A qué debería prestar MAYOR atención Carlos?

Explanation

Todas las respuestas podrían ser verdaderas. Pero lo más importante será monitorear los entregables para cumplir con los objetivos del proyecto.

Submit
96. En un proyecto para el diseño de un auto deportivo, el equipo de proyecto ha identificado un riesgo en relación al airbag. Se estima que el lugar donde se quiere instalar el airbag no es apropiado, porque existe la probabilidad de que al dispararse el airbag en un accidente, la presión de la bolsa lastime al conductor. Por tal motivo, el equipo de proyecto decide modificar el diseño del automóvil para colocar el airbag en un lugar más seguro que no podrá dañar al conductor. Este cambio de diseño implica varios costos adicionales al proyecto que no podrán agregarse al precio de mercado del producto. La técnica empleada para gestionar este riesgo del proyecto se denomina:

Explanation

B y D son falsas. C podría ser si no estuviera A. A es lo más correcto ya que un cambio de alcance es un buen ejemplo de evitar el riesgo

Submit
97. Usted está preparando los pliegos de una adquisición con un modelo de entrega "Diseño-Licitación-Construcción (DBB) que obligará a los oferentes a utilizar la herramienta BIM (Modelo de información del edificio) para ahorrar tiempo y dinero. ¿Qué implican estos pliegos?

Explanation

El método de entrega diseño-licitación-construcción consiste en contratar expertos para elaborar los pliegos de la licitación. Luego se llama a una licitación para la construcción en base a esos términos de referencia.

Submit
98. En su proyecto ya han finalizado de identificar a todos los interesados agregando información sobre sus roles, áreas de conocimiento, necesidades, intereses y expectativas. ¿Cuál debería ser el próximo paso?

Explanation

1º Identificarlos, 2º Clasificarlos, 3º Evaluar influencia, 4º Estrategia, 5º Control

Submit
99. El proyecto de construcción del dique de contención del río está programado para que termine dentro de cinco meses. La empresa sub-contratista ha informado que posiblemente detengan las obras durante el mes próximo para dar un descanso a sus trabajadores. En caso que esto ocurra, el patrocinador contratará a otra empresa para que trabaje durante ese mes en algunas tareas secundarias a los fines de no retrasar tanto la finalización del proyecto. Estas tareas secundarias estaban planificadas para el último mes, pero podrían llevarse a cabo en cualquier momento a partir de ahora. Por su parte, el comprador no tiene control sobre la empresa sub-contratista que pretende frenar las obras. ¿Qué tipo de respuesta al riesgo ha planificado el Patrocinador?

Explanation

A, B son falsas. D podría ser en caso que se haya contratado la otra empresa desde ahora.

Submit
100. Eres el director de un proyecto de fabricación de una bomba a pistones con una potencia adecuada, realizada a medida del cliente. Junto al equipo del proyecto, han determinado qué se hará en caso que sucedan eventos inciertos y quién será el dueño de cada riesgo. ¿Qué se acaba de realizar en este proyecto?

Explanation

1º C, 2º D, 3º A y 4º B.

Submit
101. Usted ha sido nombrado Director de un proyecto relacionado con la construcción de naves aeroespaciales. ¿Cuál de los siguientes enunciados será lo que MENOS realice durante la gestión de las compras y suministros de ese proyecto?

Explanation

A, C y D son verdaderas. B es falso, en grandes proyectos eso lo realiza el departamento de contrataciones.

Submit
102. Usted está planificando la construcción de un estadio para deportes electrónicos y la mayoría de los miembros de su equipo son gamers que no superan los 25 años de edad. Los miembros del equipo han acordado ciertas reglas de convivencia en relación a las reuniones y uso de chats. ¿Qué documento han elaborado?

Explanation

El acta del equipo es una salida del proceso de planificar los recursos e incluye valores, acuerdos y guías para el comportamiento del equipo.

Submit
103. Usted es responsable de gestionar las comunicaciones en un proyecto para mitigar ciberataques en los sistemas de información de la gestión de proyectos. En base a la recopilación de lecciones aprendidas, el proyecto está más focalizado en la detección temprana de ataques y una rápida respuesta para corregir el impacto, en lugar de la tradicional inversión para intentar evitar todos los ataques. ¿Quiénes completaron esas lecciones aprendidas?

Explanation

A, B y C son verdaderos. D incluye a todas las anteriores.

Submit
104. Usted es el director de un proyecto que utiliza técnicas de Scrum para crear abejas electrónicas que seguirán polinizando flores en caso que se extingan las abejas naturales. ¿Cuál de los siguientes ítems NO será una característica del equipo de este proyecto?

Explanation

En proyectos que utilizan metodologías ágiles como Scrum, todos los miembros del equipo trabajan en el mismo lugar físico.

Submit
105. El proyecto de elaboración y ventas de jugos cítricos envasados listos para beber está comenzando las etapas iniciales del abastecimiento. El director del proyecto está evaluando el mejor tipo de contrato para el trabajo a realizar. Las leyes de ese país prohíben que se lleve a cabo un contrato de costo reembolsable más un porcentaje del costo, para defender los intereses del comprador. ¿Por qué estará en vigencia este tipo de ley? Porque con el contrato de costo más porcentaje del costo_______

Explanation

A, B y D son falsas.

Submit
106. Usted y su equipo están gestionando la calidad en un proyecto de construcción de vehículos que utilizarán combustibles bio-degradables. ¿Cuál de los siguientes enunciados NO será necesario para llevar a cabo este proceso?

Explanation

Métricas, Medidas y Reportes son entradas para gestionar la calidad. Solicitudes de cambio aprobadas son una entrada para el control de calidad.

Submit
107. Un proyecto de distribución de alimentos está en sus fases iniciales y los principales interesados no se han involucrado con ese proyecto. ¿Qué es lo mejor que debería hacer?

Explanation

En las fases iniciales es recomendable involucrar a los interesados más experimentados con un rol de liderazgo, una vez que el proyecto avanza, podrían pasar a un rol de soporte. Invitar a todos los interesados a una reunión no siempre es viable. El comité de cambios no tiene el rol de involucrar a los interesados.

Submit
108. En un proyecto de ingeniería, Johnny Tejuno no ha finalizado su trabajo con la excusa de que no ha recibido la información de una actividad predecesora, con secuencia externa, que debería haber entregado Lucila Gamboa. Por su parte, Lucila dice que no puede finalizar la tarea hasta que Johnny no le entregue más detalles sobre las necesidades del proyecto. El Director del proyecto les dice: "más vale que ambos cedan algo en este conflicto y terminen las actividades la semana próxima". ¿Qué tipo de técnica para la resolución de conflicto se está utilizando?

Explanation

Colaborar: incorporar múltiples perspectivas a través de la cooperación. / Forzar: imponer una posición sobre las otras. / Suavizar: resaltar los puntos de común acuerdo. / Compromiso: cada parte debe ceder algo.

Submit
109. Según Abraham Maslow, el nivel más alto que puede alcanzar una persona en la escala de jerarquía de sus necesidades será:

Explanation

1º Necesidades fisiológicas, 2º Supervivencia, 3º Necesidades sociales, 4º Estima, 5º Autoestima.

Submit
110. ¿Cuál de los siguientes enunciados describe mejor el monitoreo del involucramiento de los interesados en el proyecto?

Explanation

Monitorear el involucramiento de los interesados es monitorear las relaciones de los interesados y ajustar la estrategia de gestión para que participen en el proyecto. El resto de los enunciados están relacionados con la gestión del involucramiento de los interesados durante la ejecución del proyecto.

Submit
111. A usted le han encargado que plante 10 pinos a más tardar para 15 de diciembre. El valor planificado para cada pino es de $5, por lo que el presupuesto total asciende a $50. El 15 de diciembre todos los pinos fueron plantados a un costo de $40. ¿Cuál será el índice de desempeño del cronograma según el EVM?

Explanation

SPI = EV / PV. Si todos los pinos fueron plantados, EV sería igual a $50, lo que coincide con el PV a esa fecha.

Submit
112. Su proyecto consiste en la reconstrucción de un antiguo palacio destruido por la guerra. Para la gestión de las comunicaciones van a utilizar las redes sociales para publicar la finalización de la primera fase sobre "limpieza de municiones". ¿Cuál sería una desventaja de ese canal de comunicación?

Explanation

Un troll es quien publica mensajes irrelevantes en una red social para provocar a los participantes de dicha discusión con el fin de que terminen enfrentándose entre sí.

Submit
113. En un proyecto de construcción de viviendas se aplica la simulación de Monte Carlo para estimar la duración más probable del proyecto. Luego de realizar 1.000 iteraciones se calcula el índice de criticidad de ese proyecto. ¿Qué información agrega al proyecto el índice de criticidad?

Explanation

A, C y D son falsas. El valor monetario esperado es la probabilidad de ocurrencia multiplicada por el impacto.

Submit
114. Ya ha finalizado la etapa de planificación del proyecto "Autopista" y se está en la fase de ejecución de la carretera. Al momento de distribuir la información se siguieron las pautas establecidas en el plan de gestión de las comunicaciones. El plan original establecía utilizar hormigón elaborado para toda la carretera. Sin embargo, se decidió que para un pequeño tramo de esta carretera se utilicen otros materiales. Todos los involucrados fueron informados de este cambio. Sin embargo, un contratista le informa al director del proyecto que a él nunca le informaron sobre la necesidad de utilizar nuevos materiales, por tal motivo siguió utilizando el mismo hormigón que establecía el plan original. ¿Qué debería hacer el director del proyecto?

Explanation

A y C podrían ser correctas si no estuviera B. Lo primero que debe hacer es analizar el plan de gestión de las comunicaciones. D es falso.

Submit
115. En un proyecto de engorde y comercialización de ganado vacuno, el director del proyecto está solicitando al patrocinador que se incluya un incentivo en el contrato con el vendedor. El principal objetivo de estos incentivos será:

Explanation

A, C y D son falsas.

Submit
116. En una estación de servicios que comercializa bio-combustibles, el listado de riesgos se obtiene principalmente durante __________:

Explanation

A, B y C son falsos porque los riesgos no se identifican durante el análisis cualitativo o cuantitativo. El listado de riesgos aparece durante la identificación y luego se actualiza ese listado durante el control.

Submit
117. En un contrato de reembolso de costos más incentivo, se estima un costo del trabajo de $100.000 y un honorario fijo de $20.000. El incentivo es una suma variable que consiste en otorgarle un 20% del ahorro de costos al vendedor. Además, en caso que el costo final exceda $100.000, se reducirá el honorario fijo por el mismo valor al exceso. Si el costo final del trabajo fuera un 20% inferior a lo estimado, ¿Qué monto recibirá el vendedor?

Explanation

$80.000 costo + $20.000 honorario + 20% x ($100.000 - $80.000) = $104.000

Submit
118. Una empresa de gastronomía ha firmado un contrato de reembolso de costo más honorarios fijos con su principal proveedor de alimentos. El director del proyecto detecta durante una auditoria en las facturas que los costos de una de las facturas son más elevados que el promedio de mercado. Sin embargo, el contrato no aclara qué hacer en estos casos. En esta situación el comprador debería:

Explanation

A y C son falsas. B es una mala práctica ya que el contrato no dice eso. D es lo primero que se debería hacer y al mismo tiempo comenzar una investigación y negociación de ese contrato.

Submit
119. Usted es el director de proyecto en una empresa de producción textil. Generalmente sus proyectos terminan gastando más de lo presupuestado y demorando más de lo que se esperaba. Por tal motivo, ha decidido mejorar los procesos de planificación, monitoreo y control. ¿Qué herramienta utilizará para evaluar la eficiencia en el progreso del cronograma?

Explanation

A podría ser si no existe la opción C, pero la variación no mide eficiencia. B y D son falsas. C es verdadera porque el SPI es un índice que mide eficiencia.

Submit
120. En su proyecto están analizando riesgos de la RBS mediante simulaciones arrojando dados para representar escenarios. Si arroja un dado 2 veces, ¿Qué probabilidad existe de obtener sólo una vez el número 3?

Explanation

(n x (N-1)) / N^2 = 10 / 36
n: número de eventos ; N: cantidad de caras del dado.
No aprendas todas las fórmulas estadísticas de memoria.
Te tocarán preguntas que no sabes por más que estudies.

Submit
121. Una compañía financiera emite 500 tarjetas de crédito por día. Hoy el sistema falló y no se pudieron emitir las tarjetas solicitadas por los clientes como es habitual. La señal de advertencia fue detectada y el inconveniente superó el nivel crítico de acción. Se ejecutó el plan de respuesta al riesgo, pero la respuesta implementada no solucionó el problema. ¿Qué es lo primero que debería hacer en esta situación?

Explanation

C es lo primero. B sería lo segundo y D lo tercero. A es falso.

Submit
122. En un Megaproyecto se están utilizando contratos estándares internacionales para mitigar riesgos con los múltiples contratistas de diferentes países. El comprador y vendedor trabajan juntos en la documentación de la licitación para aprovechar economías de escala y acceso a precios mayoristas. ¿Cuál de los siguientes ítems es menos probable encontrar en esa documentación?

Explanation

La documentación de la licitación incluye: plan de gestión de las adquisiciones, estrategia de la adquisición, documentos de la licitación y enunciado del alcance de la adquisición. / Los acuerdos son una salida del proceso de efectuar las adquisiciones.

Submit
123. Jorge Gambling, con autoridad limitada para gestionar riesgos externos, está dirigiendo el proyecto de construcción del Casino más grande de Asia. Este proyecto enfrenta riesgos de alto impacto y forma parte del Portafolio de una empresa internacional. Los miembros del equipo le comunican a Jorge que es probable que ocurra un cambio de legislación que prohibirá la instalación de Casinos en esa región. ¿Cuál sería la mejor estrategia para dar respuesta a este riesgo?

Explanation

Cuando los riesgos superan los límites del proyecto o el DP no tiene autoridad para tomar una decisión sobre ese riesgo, la mejor estrategia sería escalar el riesgo a un nivel superior (ej. Director del Portafolio). / Evitar o mitigar podrían ser respuestas correctas si no estuviera la opción “Escalar”.

Submit
124. Su proyecto está en ejecución y usted controla que la disponibilidad de recursos sea acorde a lo planificado. ¿Cuál de las siguientes acciones NO corresponde al proceso de controlar los recursos?

Explanation

El monitoreo y gestión de cambios relacionados con los recursos humanos corresponde al proceso “Dirigir el equipo”.

Submit
125. El departamento de compras y suministros de su empresa está elaborando la documentación para convocar a proveedores para comprar los servicios que necesita el proyecto. En los pliegos de la licitación, se aclara que el vendedor debe incluir en forma detallada las actividades a realizar, la metodología de trabajo y los entregables. ¿Qué tipo de documentación se está preparando?

Explanation

A, B y C generalmente no incluyen en forma detallada las actividades a realizar, sino que mencionan principalmente el precio.

Submit
126. En un proyecto de remodelación de cabañas turísticas a la orilla del mar, el director del proyecto está planificando cuántas personas necesitará durante la etapa de construcción y ejecución de las cabañas. Para este proyecto se necesitarán especialistas para completar varios paquetes de trabajo a lo largo del tiempo. ¿Cómo podría representar gráficamente estos requisitos de recursos?

Explanation

A y C son falsas. B podría ser, pero no sirve para ver la asignación de recursos a lo largo del tiempo.

Submit
127. ¿Qué teoría es la que afirma que el éxito de una empresa se basa en la confianza, relaciones estrechas entre superior y subordinado, y un trato personalizado para cada empleado?

Explanation

B, C y D son falsas

Submit
128. Usted está involucrado en el desarrollo del plan de los recursos de un proyecto de remodelación y ampliación de un aeropuerto. ¿Cuál de los siguientes enunciados NO forma parte de ese plan?

Explanation

A, C y D son salidas de este proceso. B es falso porque la asignación de personal se realiza después de la planificación.

Submit
129. En un proyecto con ciclos de vida adaptativos para la re-ingeniería de los sistemas informáticos de una empresa del sector automotriz, se está aplicando el concepto de la co-creación. ¿Qué significa esto?

Explanation

Co-creación: reunir a diferentes interesados clave con el fin de producir conjuntamente un entregable mutuamente valorado. / Los tipos de co-creación suelen ser: juguetear, sumisión, co-diseño y colaboración.

Submit
130. Un proyecto está llegando a su cierre anticipado por falta de financiamiento y el director del proyecto está haciendo un listado de las actividades que debe realizar para cerrar todos los contratos. ¿En qué proceso estará trabajando?

Explanation

Los contratos se cierran durante el proceso de controlar las adquisiciones.

Submit
131. Un país ha decidido dejar de pertenecer a la Unión Europea, lo que afectará un proyecto de transporte que usted está dirigiendo. Para identificar los riesgos que impactarán a este proyecto, los miembros de su equipo le han entregado listas de ideas rápidas con categorías de riesgos PESTLE y TECOP. ¿Cuál de las siguientes categorías aparece en ambas listas?

Explanation

La lista rápida de ideas es una lista de categorías de riesgos predeterminadas. Por ejemplo: PESTLE (política, económica, social, tecnológico, legal, ambiental); TECOP (técnica, ambiental, comercial, operacional, política); VUCA (volatilidad, incertidumbre, complejidad, ambigüedad).

Submit
132. Usted está utilizando un diagrama de Pareto en un proyecto de construcción de vehículos de carga pesada. Esta herramienta lo ayuda a:

Explanation

A se refiere al diagrama causa efecto, B al diagrama de control y D al diagrama de tendencia.

Submit
133. Una comunidad rural está realizando manifestaciones hacia a una empresa que está investigando la posibilidad de desarrollar un proyecto minero. La mina a cielo cerrado extraerá minerales no contaminantes con insumos que no dañarán el ecosistema. Los interesados de esa comunidad rural creen que se verán perjudicados por el proyecto, aunque los informes técnicos y estudios de impacto ambiental demuestran lo contrario. ¿Qué es lo más importante durante la gestión del involucramiento de esos interesados?

Explanation

Todas las opciones podrían ser verdaderas, pero lo más importante para una efectiva gestión de los interesados es establecer buenas relaciones con cada uno de ellos.

Submit
134. Durante la planificación de un proyecto de automatización y control de trenes subterráneos, se está desarrollando el plan de gestión de los interesados para gestionar de manera efectiva sus expectativas. En este proyecto crítico para el desarrollo de la ciudad, participan cientos de interesados con intereses contrapuestos. ¿Cuál sería el mejor nivel de compromiso deseado para los interesados?

Explanation

El estado ideal deseado sería que los interesados sean partidarios del proyecto y apoyen sus cambios. Si todos los interesados fueran líderes, seguramente tendremos conflictos de autoridad.

Submit
135. Un riesgo potencial tendrá un impacto negativo de $1000 sobre el proyecto en caso que ocurra. Existen diferentes estrategias, no excluyentes entre sí, que permitirán disminuir el monto de ese impacto. En la tabla a continuación se presentan cinco estrategias posibles para reducir el impacto. Si su patrocinador le aprueba hasta $180 para reducir el impacto lo máximo posible, ¿Cuál sería la mejor estrategia?

Explanation

Implementar las estrategias A-C-D para disminuir el impacto en $350 ($100 + $50 + $200) por una inversión de $160 ($50 + $20 + $90) sería la mejor alternativa. / La estrategia más rentable sería C, donde por cada $ invertido se obtiene un beneficio de $2,50 ($50 / $20), pero esa estrategia sola no es la que más reduce el impacto global. / Si las estrategias fueran excluyentes entre sí, la mejor opción sería B para reducir el impacto en $300 con un retorno de $1,67 por cada $ de inversión ($300 / $180). / Las estrategias B y D son las que más reducen el impacto global en $500 ($300 + $200), pero no tenemos $270 ($180 + $90) para poder realizar esa inversión.

Estrategia Reducción en impacto ($) Costo ($) Rentabilidad ($)
A 100 50 2,00
B 300 180 1,67
C 50 20 2,50
D 200 90 2,22
E 150 180 0,83

Submit
136. Candela dirige un proyecto para vender productos en un supermercado sin necesidad de cajeros personales. El cliente y los técnicos no se ponen de acuerdo en los requisitos de recursos. Las largas discusiones están generando varios conflictos que Candela está registrando en el registro de incidentes. ¿Qué es lo primero que debería hacer Candela para resolver esos conflictos?

Explanation

Pasos para la resolución de conflictos: 1º Identificar y definir el problema, 2º Investigar, 3º Analizar causa-raíz, 4º Evaluar alternativas, 5º Resolver, 6º Verificar.

Submit
137. Durante la fase de iniciación de su proyecto están utilizando la herramienta cubo de interesados para clasificar a los grupos de interesados. ¿En qué categoría ubicaría a un interesado que tiene poco poder, poco interés y una gran actitud sobre el proyecto?

Explanation

Cubo de interesados: Alto poder (influyente); Bajo poder (insignificante); Alto interés (activo); Bajo interés (pasivo); Alta actitud (partidario); Baja actitud (bloqueador).

Submit
138. Robert Linked es el director de un proyecto para el rediseño de una de las redes sociales más populares del mercado. Como la red tiene interesados a nivel global, antes de implementar cualquier tipo de mejora en el nuevo diseño, los miembros de la comunidad internacional deben aceptar esas mejoras. Robert está utilizando un diagrama para analizar de manera cualitativa la probabilidad, el impacto y la urgencia de los riesgos identificados, con el objeto de poder definir prioridades. ¿Qué herramienta podría estar utilizando Robert?

Explanation

El diagrama de burbujas sirve para representar gráficamente hasta tres variables que determinan el riesgo del proyecto. Por ejemplo, probabilidad en el eje X, urgencia en el eje Y e impacto con el tamaño de la burbuja.

Submit
139. Mary Brand es la directora de un proyecto donde el entregable final será el re-diseño del logotipo de una empresa multinacional. Mary ha involucrado a varios interesados de diferentes industrias para que participen activamente del proyecto. Uno de los grupos de interesados quieren el logotipo con pocas líneas, sin textos y colores vivos. Si bien este grupo tiene gran interés en el proyecto, su influencia en los resultados del mismo es muy baja. ¿Cuál sería la estrategia de involucramiento para este grupo de interesados que debería utilizar Mary?

Explanation

Estrategias interés-influencia: alto-alto (aliados estratégicos), bajo-alto (involucrarlos), alto-bajo (mostrar consideración), bajo-bajo (mantener informados).

Submit
140. Usted está dirigiendo el desarrollo de un museo interactivo reciclando antiguos silos abandonados. Las obras del museo serán complementadas con realidad virtual y acceso remoto para interactuar con los artistas de cada obra. El proyecto está en ejecución y el equipo está preocupado por el incumplimiento con los tiempos y costos de la mayoría de los contratistas (los artistas). Los contratistas argumentan que el arte no se puede medir con variables de tiempo y costo, pero que no tienen problema en enfrentar una auditoría de las adquisiciones. ¿Qué incluirá esta auditoría?

Explanation

Auditorías: revisión formal de los procesos de las adquisiciones para identificar mejoras. Por ejemplo, auditar si se están respetando los procedimientos de las contrataciones. / Inspección: revisión estructurada del trabajo que realiza el contratista.

Submit
View My Results

Quiz Review Timeline (Updated): Mar 20, 2023 +

Our quizzes are rigorously reviewed, monitored and continuously updated by our expert board to maintain accuracy, relevance, and timeliness.

  • Current Version
  • Mar 20, 2023
    Quiz Edited by
    ProProfs Editorial Team
  • Mar 09, 2019
    Quiz Created by
    Hapolaya
Cancel
  • All
    All (140)
  • Unanswered
    Unanswered ()
  • Answered
    Answered ()
Walter Dron está dirigiendo un proyecto para enviar...
Un proyecto está atravesando por varios conflictos de...
Usted debe seleccionar entre el portafolio de proyectos que figuran en...
El valor planificado para la actividad A es de $600, está...
Su proyecto está muy próximo a finalizar. El presupuesto...
Eres el director del proyecto para la fabricación de cintas...
Usted ha sido asignado como director de proyecto y debe calcular el...
Tu empresa está evaluando tres proyectos de inversión...
Usted quiere realizar un viaje en su automóvil desde Mendoza,...
Nicoshimo Wang ha sido asignado como director de un proyecto en la...
Una categoría de productos o servicios con la misma...
Jack Cust está dirigiendo un proyecto sobre recolección...
Las siguientes acciones del director del proyecto en su rol de emisor...
Según la siguiente Tabla deberá contestar las preguntas...
Según la información de la pregunta 4, ¿Cuál...
En su proyecto están aplicando metodologías...
Según Douglas Mc Gregor las personas pertenecen a una de dos...
Usted recibe el siguiente reporte con información de avance del...
Frederick Herzberg, en su teoría de la motivación a...
Usted es el director de un proyecto de inteligencia artificial para...
Estás trabajando como director del proyecto "Frambuesas...
¿Quién es el principal responsable de la gestión de...
La licenciada Smith está trabajando como directora para la...
El Ingeniero Longo es el director de la construcción de una...
En su empresa necesitan comprar un equipo electrógeno para...
En la estrategia de gestión de los interesados, hay cuatro...
Estás formulando un proyecto que consiste en alquilar...
Un proyecto para el transporte y distribución de energía...
Frases tales como "estás loco, eso nunca lo hemos...
La Empresa MDZ ha contratado a una Consultora Actuarial para que...
Estás trabajando como director de un proyecto para la...
Te han encomendado la dirección integral para la...
Luego de analizar los intereses, expectativas e influencias de cada...
Charly Crow está coordinando un proyecto para agregar...
Usted está utilizando una matriz poder-interés para...
Una forma simple y rápida para calcular la estimación...
Usted está controlando los costos de un proyecto que supera los...
En un proyecto de elaboración de teclados virtuales para...
Usted y su equipo de proyecto están finalizando la...
Usted toma una muestra aleatoria de 1000 productos. Luego los pesa y...
El director del Proyecto XYZ está informando a los interesados,...
El equipo de dirección del proyecto está planificando...
Entre el director del proyecto y los miembros de su equipo existe...
Hay un grupo de interesados que están bloqueando los avances de...
El director del proyecto junto a su equipo establecieron la...
Durante los procesos para gestionar el equipo del proyecto, para la...
Un proyecto que consiste en la implementación de un sistema de...
Un proyecto para la implementación de probadores virtuales en...
Usted está trabajando en un proyecto de investigación y...
Según la información de la pregunta 4, ¿Cuál...
Durante el proceso de análisis cuantitativo del riesgo de un...
El director del proyecto es responsable de los informes de...
Estas trabajando como director de proyecto en una empresa de...
Durante la planificación de un proyecto para instalar un Circo...
Su proyecto tiene un retraso de cinco días en relación...
Eres el director del proyecto de fabricación de un nuevo...
Un proyecto de energía alternativa de fuentes renovables se...
En un proyecto de mantenimiento de autos de fórmula uno, ha...
Durante el proceso de planificación del proyecto quieres...
Usted y su equipo están convencidos de la importancia de la...
Un director de proyectos del área de control de calidad...
Una empresa que comercializa electrodomésticos está...
Usted ha planificado con los miembros de su equipo las Olimpiadas en...
En su empresa utilizan un diagrama de control durante el proceso de...
Dr. Peper dirige un proyecto de tele medicina para que los...
Usted es el Scrum Master en un proyecto iterativo de desarrollo de...
En un proyecto para la construcción de un puente, se...
En el proceso de identificación de riesgos de un proyecto que...
El director del proyecto está utilizando un árbol de...
Usted está trabajando en un proyecto de desarrollo de software...
Un proyecto finaliza con la entrega de un tren de alta velocidad a un...
Usted es el director de un proyecto de consultoría para la...
Usted está clasificando a los interesados teniendo en...
En un proyecto de generación de energía fotovoltaica que...
El director del proyecto y su equipo están trabajando durante...
Un proyecto involucra la fabricación de tableros...
Todos los enunciados a continuación forman parte de las...
El equipo de gestión del proyecto quiere determinar qué...
Eres el director de un proyecto de confección de trajes a...
Eres el director del proyecto para la remodelación de una...
Usted dirige un proyecto de investigación que introduce drones...
Eres el director del proyecto de la fiesta departamental tradicional...
Dr. Sunset coordina un proyecto de sol artificial con lámparas...
Durante la gestión de la calidad de un proyecto para la...
Un proyecto ha subcontratado parte del trabajo a un vendedor externo....
Durante la etapa de planificación de las compras y...
Su proyecto tiene un retraso significativo, no están alcanzando...
Richard Tab es el director de un proyecto cuyo objetivo es aumentar y...
Un proyecto tiene un avance del 60% en su tercer mes de...
En su proyecto necesitan contratar a un proveedor para almacenar...
El director de proyecto y su equipo acaban de finalizar el plan de...
A usted lo han contratado como director de un proyecto, que ya...
El director del proyecto debe resolver un conflicto que involucra a...
Usted está planificando los recursos en un proyecto de...
Carlos está a cargo del control de las adquisiciones de un...
En un proyecto para el diseño de un auto deportivo, el equipo...
Usted está preparando los pliegos de una adquisición con...
En su proyecto ya han finalizado de identificar a todos los...
El proyecto de construcción del dique de contención del...
Eres el director de un proyecto de fabricación de una bomba a...
Usted ha sido nombrado Director de un proyecto relacionado con la...
Usted está planificando la construcción de un estadio...
Usted es responsable de gestionar las comunicaciones en un proyecto...
Usted es el director de un proyecto que utiliza técnicas de...
El proyecto de elaboración y ventas de jugos cítricos...
Usted y su equipo están gestionando la calidad en un proyecto...
Un proyecto de distribución de alimentos está en sus...
En un proyecto de ingeniería, Johnny Tejuno no ha finalizado su...
Según Abraham Maslow, el nivel más alto que puede...
¿Cuál de los siguientes enunciados describe mejor el...
A usted le han encargado que plante 10 pinos a más tardar para...
Su proyecto consiste en la reconstrucción de un antiguo palacio...
En un proyecto de construcción de viviendas se aplica la...
Ya ha finalizado la etapa de planificación del proyecto...
En un proyecto de engorde y comercialización de ganado vacuno,...
En una estación de servicios que comercializa bio-combustibles,...
En un contrato de reembolso de costos más incentivo, se estima...
Una empresa de gastronomía ha firmado un contrato de reembolso...
Usted es el director de proyecto en una empresa de producción...
En su proyecto están analizando riesgos de la RBS mediante...
Una compañía financiera emite 500 tarjetas de...
En un Megaproyecto se están utilizando contratos...
Jorge Gambling, con autoridad limitada para gestionar riesgos...
Su proyecto está en ejecución y usted controla que la...
El departamento de compras y suministros de su empresa está...
En un proyecto de remodelación de cabañas...
¿Qué teoría es la que afirma que el éxito de...
Usted está involucrado en el desarrollo del plan de los...
En un proyecto con ciclos de vida adaptativos para la...
Un proyecto está llegando a su cierre anticipado por falta de...
Un país ha decidido dejar de pertenecer a la Unión...
Usted está utilizando un diagrama de Pareto en un proyecto de...
Una comunidad rural está realizando manifestaciones hacia a una...
Durante la planificación de un proyecto de...
Un riesgo potencial tendrá un impacto negativo de $1000 sobre...
Candela dirige un proyecto para vender productos en un supermercado...
Durante la fase de iniciación de su proyecto están...
Robert Linked es el director de un proyecto para el rediseño de...
Mary Brand es la directora de un proyecto donde el entregable final...
Usted está dirigiendo el desarrollo de un museo interactivo...
