The ProProfs editorial team is comprised of experienced subject matter experts. They've collectively created over 10,000 quizzes and lessons, serving over 100 million users. Our team includes in-house content moderators and subject matter experts, as well as a global network of rigorously trained contributors. All adhere to our comprehensive editorial guidelines, ensuring the delivery of high-quality content.
Learn about Our Editorial Process
| By Sandra Puerto
S
Sandra Puerto
Community Contributor
Quizzes Created: 2 | Total Attempts: 6,857
| Attempts: 6,119 | preguntas: 200
Please wait...

Question 1 / 200
0 %
0/100
Score 0/100
1. Estas trabajando como director de proyecto para la construcción y puesta en marcha de 30 nuevas escuelas para el sector público. Luego de realizar la conferencia de oferentes para aclarar dudas a los vendedores, cinco vendedores responden la solicitud de propuesta. Dos de ellos envían propuestas de precio fijo, uno envía una propuesta de reembolso de costos, otro envía una propuesta de precio fijo con ajuste de precio económico y el último envía una propuesta por tiempo y materiales. ¿Cuál de esas propuestas tendrá menor riesgo de costo para el comprador?

Explanation

La propuesta de precio fijo tiene menor riesgo de costo para el comprador porque establece un precio determinado y fijo para el proyecto. Esto significa que el comprador sabe exactamente cuánto va a costar y no hay posibilidad de que los costos aumenten durante la ejecución del proyecto. En cambio, las otras propuestas (reembolso de costos, precio fijo con ajuste de precio económico y por tiempo y materiales) implican cierta incertidumbre en cuanto a los costos finales, lo que puede llevar a un mayor riesgo de costos para el comprador.

Submit
Please wait...
About This Quiz
P - Quiz

2. El equipo de proyectos está desarrollando el plan para la gestión de los interesados analizando sus necesidades, intereses e impactos potenciales. ¿Cuál es el principal motivo para involucrar a los interesados con las decisiones del proyecto?

Explanation

The main reason for involving stakeholders in project decisions is to manage their expectations and achieve the project's objectives. By analyzing stakeholders' needs, interests, and potential impacts, the project team can ensure that their expectations are understood and addressed, leading to a higher likelihood of project success. Involving stakeholders also helps to build trust and collaboration, as their input and involvement can lead to more informed and effective decision-making. This approach can also help prevent scope changes by ensuring that stakeholders' needs are considered from the beginning, reducing the likelihood of unexpected changes or conflicts later on.

Submit
3. La  alta  gerencia  está  evaluando  distintos  proyectos  de  inversión.  Entre  las herramientas para la selección, están utilizando el método de medición de beneficios. ¿Cuál de los siguientes ítems NO es un ejemplo de este método?

Explanation

Programación lineal is not an example of the benefit measurement method because it is a mathematical technique used to optimize the allocation of limited resources. It is not specifically focused on measuring the benefits of investment projects. The other options, such as modelos de calificación, contribución de beneficios, and modelos económicos, are more directly related to the measurement of benefits in investment projects.

Submit
4. Un proyecto de explotación de recursos naturales está entrando en su etapa final. ¿Qué es lo más importante que debe hacer para cerrar el proyecto?

Explanation

In order to close the project, the most important thing to do is to obtain formal approval from the client. This ensures that all the objectives and requirements of the project have been met and that the client is satisfied with the outcome. It is a crucial step in officially concluding the project and moving on to the next phase. The other options mentioned, such as planning the re-assignment of team members, evaluating team performance, and holding a closing event, may also be important, but obtaining formal approval from the client is the primary focus in this case.

Submit
5. Usted se encuentra planificando las necesidades de recursos para un nuevo proyecto que necesitará 46 trabajadores. Cada uno de ellos debe tener muy claro desde el inicio cuál es su responsabilidad para cada uno de los paquetes de trabajo del proyecto. Una vez finalizada la estructura de desglose del trabajo, decide elaborar una matriz de roles y responsabilidades. ¿Qué diferencia existe entre rol y responsabilidad?

Explanation

The answer explains that "responsable" refers to the person who must ensure that the activity is carried out properly, while "rol" refers to the person who decides what needs to be done. It clarifies that "responsable" and "rol" are not synonyms, as they have different meanings and functions in the context of the project.

Submit
6. Marcela está controlando su proyecto con revisiones retrospectivas para registrar las lecciones aprendidas y de esa forma mejorar los procesos que sean necesarios. ¿Cuál de los siguientes ítems NO debería escribir Marcela en el reporte de lecciones aprendidas durante la revisión del proyecto?

Explanation

Marcela should not write the names and surnames of the people who performed poorly in their tasks in the lessons learned report. The purpose of the report is to focus on improving processes and identifying areas for improvement, rather than singling out individuals for their mistakes. Including this information could create a negative and unproductive environment within the team.

Submit
7. Durante la etapa de ejecución del proyecto el director del proyecto quiere validar que se esté cumpliendo con el alcance. ¿Qué acción deberían llevarse a cabo para esto?

Explanation

During the execution stage of the project, the project manager wants to validate that the scope is being met. To do this, the action that should be carried out is inspection. Inspection involves examining and evaluating the project deliverables, processes, and documentation to ensure that they meet the defined scope and quality requirements. This helps the project manager to identify any deviations or issues early on and take corrective actions if needed. Analysis of variation, re-planning, and analysis of stakeholders are not directly related to validating the scope during the execution stage.

Submit
8. Usted está trabajando como director de proyecto en una mina a cielo abierto que produce diamantes. En este proyecto hay cientos de interesados con intereses contrapuestos y la eficiencia con la que gestione a estos grupos de interés será la clave para un proyecto exitoso. ¿Cuál de los ítems a continuación NO es necesario para la gestión de los interesados?

Explanation

The correct answer is "Dar a cada grupo de interés lo que solicitan" (Give each interest group what they request). This is not necessary for stakeholder management because it is not always possible or feasible to fulfill every request or demand from each interest group. Stakeholder management involves identifying and understanding the expectations and needs of different interest groups, converting them into project requirements, and maintaining effective communication to manage their influences. It is about finding a balance and addressing the overall project objectives rather than simply fulfilling individual requests.

Submit
9. Juan  y  María  siempre  discuten  por  temas  relacionados  con  su  proyecto. Durante las últimas reuniones, el clima de las discusiones está siendo demasiado agresivo. Ambos miembros del equipo están ubicados en el mismo espacio físico. Usted es el director del proyecto y necesita mejorar esas comunicaciones. ¿Qué debería hacer?

Explanation

The best course of action in this situation would be to request a face-to-face meeting with Juan and María. This allows for open and direct communication, where both individuals can express their concerns and perspectives in a controlled environment. By meeting in person, it also provides an opportunity for the project director to mediate and find a resolution to the aggressive discussions. Sending separate emails or physically separating Juan and María may not address the underlying issues effectively and could potentially create further misunderstandings.

Submit
10. Un proyecto de telefonía satelital tiene un 80% de avance y se estima su finalización  en   los   próximos  meses.   Usted   está   realizando  una   revisión estructurada e independiente para determinar si las actividades del proyecto cumplen con las políticas, los procesos y los procedimientos. ¿Qué es lo que está realizando?

Explanation

The explanation for the correct answer, "Auditoria de Calidad" (Quality Audit), is that the person is conducting a structured and independent review to determine if the project activities comply with policies, processes, and procedures. A quality audit is a systematic examination of a project to ensure that it meets the required quality standards and identifies areas for improvement. In this case, the person is specifically reviewing the project's activities to ensure they align with the established quality standards.

Submit
11. Estás trabajando en un proyecto para la demolición de un antiguo edificio. Entre las actividades de este proyecto se encuentran la "demolición de paredes" y la "recolección de escombros". ¿Qué tipo de secuencia tienen estas dos actividades?

Explanation

The correct answer is "Lógica dura". This is because the demolition of walls and the collection of debris are sequential activities that need to be completed in a specific order. The demolition of walls must be done before the collection of debris can take place. This indicates a rigid or hard logic sequence, where one activity is dependent on the completion of another.

Submit
12. Tu Cliente no está conforme con el avance del proyecto y se queja porque uno de los entregables definidos en el contrato no se tuvo en cuenta. Por otro lado, tu empresa afirma que ese entregable no estaba definido en el contrato, por lo que no forma parte del proyecto. Es probable que las partes utilicen técnicas de arbitraje y mediación para poder llegar a un acuerdo. ¿Qué tipo de técnicas son estas?

Explanation

The parties are likely to use negotiation techniques to reach an agreement. Both the client and the company have conflicting views on whether the deliverable was included in the contract or not. Negotiation involves discussing and bargaining to find a mutually acceptable solution. It allows both parties to express their concerns, clarify misunderstandings, and find a compromise that satisfies both sides.

Submit
13. Usted ha sido asignado como director de proyecto para el diseño de un parque industrial. Tiene gran experiencia en el mundo de los proyectos, pero nunca antes había  realizado  proyectos  relacionados  con  parques  industriales.  ¿Qué  es  lo primero que debería hacer?

Explanation

The first thing the project manager should do is collect historical information on similar projects carried out by the sponsor. This will provide valuable insights and lessons learned from previous experiences, helping the project manager understand the specific requirements, challenges, and potential risks associated with industrial park design projects. By leveraging the sponsor's past projects, the project manager can make informed decisions and develop an effective project plan that aligns with the sponsor's expectations and goals.

Submit
14. Eres el director de un proyecto de construcción de un centro comercial. El SV indica un valor de -$50.000. Luego de una reunión con tu equipo del proyecto, deciden  en  conjunto trabajar horas  extras  para  ejecutar en  forma  acelerada algunas tareas. De esta forma el proyecto volverá a un índice de desempeño del cronograma de 1 en un plazo de 15 días. Mañana tienes la reunión de estado de avance del proyecto con el patrocinador y el cliente. ¿Qué deberías informar en esa reunión?

Explanation

The correct answer is that the project is delayed, but the team will implement measures to bring it back to the budgeted values in the next 15 days. This means that although the project is currently behind schedule, the team is taking proactive steps to address the delay and ensure that it aligns with the planned budget.

Submit

15. Usted está realizando un análisis cuantitativo del riesgo utilizando la simulación de Monte Carlo como complemento de un software de gestión de proyectos. ¿Qué resultado NO obtendrá con esta herramienta?

Explanation

La simulación de Monte Carlo no proporcionará información sobre los riesgos del proyecto causados por los supuestos imprecisos. Esta herramienta se utiliza para calcular la probabilidad de finalizar el proyecto antes o después de una determinada fecha, así como la duración más probable de finalización del proyecto. Sin embargo, no está diseñada para analizar los riesgos específicos relacionados con supuestos imprecisos.

Submit
16. En un proyecto hemos re-planificado el cronograma de tal forma de poder utilizar la misma cantidad de recursos todos los meses. Esto sería un ejemplo de _____________

Explanation

In this scenario, the correct answer is "Nivelación" (Leveling). This is because the project has been re-planned in such a way that the same amount of resources can be used every month. Nivelación refers to the process of balancing or leveling the allocation of resources in a project to ensure a consistent distribution over time. By doing so, it helps to avoid resource overloads or shortages and ensures a smoother workflow throughout the project duration.

Submit
17. ¿Quién será el responsable de la calidad en un proyecto de producción en serie?

Explanation

The director del proyecto is responsible for overall project management, which includes ensuring the quality of the project deliverables. While the gerente de asegurar la calidad and the gerente de control de calidad may have specific roles related to quality control, the ultimate responsibility lies with the director del proyecto. The equipo de proyecto may also contribute to ensuring quality, but they do not have the ultimate responsibility for it.

Submit
18. Estás en el proceso de validar el alcance de un entregable con el cliente. ¿Qué es lo más importante que deberías asegurarte?

Explanation

The most important thing to ensure when validating the scope of a deliverable with the client is the formal acceptance of the client. This means that the client has officially agreed to and approved the deliverable, indicating that it meets their requirements and expectations. This is crucial as it signifies the client's satisfaction with the deliverable and reduces the risk of misunderstandings or disputes later on.

Submit
19. Acabas de empezar a administrar un contrato cuando la gerencia general decide rescindirlo. ¿Qué es lo primero que deberías hacer?

Explanation

The correct answer is "Cerrar ese contrato de adquisición" which translates to "Close that procurement contract." This means that the first thing you should do is terminate or end the contract that you have just started managing. This could involve notifying the contractor, documenting the termination, and resolving any outstanding issues or obligations related to the contract.

Submit
20. El cliente solicita al director del proyecto realizar un cambio sustancial en la tecnología que se quiere utilizar para este proyecto. Solicita reemplazar el cable coaxial por fibra óptica. ¿Cuál es el impacto más importante que debería considerar el director del proyecto?

Explanation

The most important impact that the project manager should consider is the restrictions of the project, specifically in terms of scope, time, and cost. Changing the technology from coaxial cable to fiber optic will likely have implications on the project's scope, as it may require additional work or resources. It may also affect the project's timeline, as the switch to fiber optic may take more time to implement. Additionally, there may be cost implications associated with the change in technology, such as the need to purchase new equipment or hire specialized technicians. Therefore, considering the project's restrictions is crucial in assessing the feasibility and potential impact of the requested change.

Submit

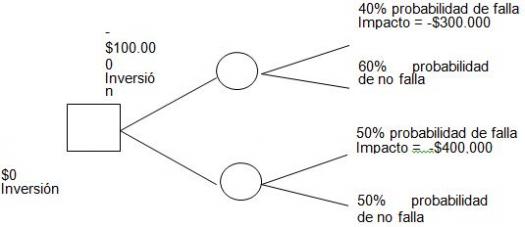

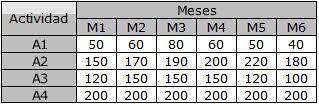

21. Un proyecto ha estimado gastar como más probable un valor de $100.000 para llevar a cabo todas las actividades. Si se quiere trabajar con un nivel de precisión definitivo, ¿Cuál podría ser el costo estimado para el proyecto?

Explanation

The estimated cost for the project is $100,000. However, if a definitive level of precision is desired, the actual cost could fall within a range of $90,000 to $115,000. This means that the project could potentially cost slightly less or slightly more than the estimated amount of $100,000.

Submit
22. Una vez que se aprueba el acta de constitución del proyecto, ¿Cuál debería ser el próximo paso?

Explanation

After the project charter is approved, the next step should be to share the project charter with key stakeholders. This is important because it ensures that all stakeholders are aware of the project's purpose, objectives, and scope. Sharing the project charter with key stakeholders allows them to provide input, ask questions, and align their expectations with the project's goals. It also helps in gaining their support and commitment, which is crucial for the success of the project.

Submit
23. En un proyecto de diseño industrial el director del proyecto decide implementar una ejecución rápida entre algunas actividades. ¿Qué puede ocurrir en este proyecto?

Explanation

Implementar una ejecución rápida entre algunas actividades en un proyecto de diseño industrial puede llevar a un incremento en el nivel de riesgo. Esto se debe a que al acelerar la ejecución de ciertas actividades, se pueden generar errores o descuidos que aumenten las posibilidades de fallas o problemas en el proyecto. Además, la falta de tiempo puede llevar a una menor atención a los detalles y a una planificación menos cuidadosa, lo que también contribuye al incremento en el riesgo. Por lo tanto, es importante evaluar cuidadosamente los beneficios y riesgos antes de implementar una ejecución rápida en un proyecto de diseño industrial.

Submit
24. En un proyecto de desarrollo de un nuevo alimento para ancianos, algunos miembros del equipo no están colaborando con el informe de lecciones aprendidas por miedo a sufrir alguna represalia por parte de su cliente. ¿Cuáles de las siguientes herramientas permite mantener el anonimato de los participantes?

Explanation

The correct answer is Técnica Delphi. The Delphi technique is a structured communication method that allows participants to provide their input anonymously. This technique ensures that the opinions and ideas of team members are collected without revealing their identities, which can help in situations where individuals may be hesitant to share their thoughts due to fear of reprisal. This anonymity promotes open and honest communication, leading to more accurate and unbiased results.

Submit

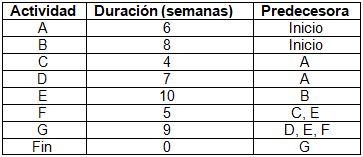

25. En el siguiente diagrama, las letras indican actividad y los números la duración en días. ¿Cuál es la holgura de la ruta F-G-H-I?

Explanation

The route F-G-H-I has a duration of 15 days. The holgura (slack) of a route is the amount of time that an activity can be delayed without delaying the project. In this case, since the duration of the route is 15 days and there is only 1 day available before the project is delayed, the holgura of the route F-G-H-I is 1 day.

Submit
26. En un proyecto relacionado con la desnutrición infantil, las maestras comentan que los niños no aprenden en el colegio. Según las necesidades de Maslow, ¿Cuál de los siguientes ítems está en la base y podría estar explicando el comentario de las maestras?

Explanation

The correct answer is "Satisfacción fisiológica." This is because Maslow's hierarchy of needs states that physiological needs, such as food, water, and shelter, are the most basic and fundamental needs that must be met in order for an individual to function properly. In the context of a project related to child malnutrition, if the children are not getting enough food or proper nutrition, it can affect their ability to learn and perform well in school. Therefore, the lack of satisfaction of physiological needs could be explaining the teachers' comment that the children are not learning in school.

Submit
27. Eres un PMP®  certificado y estás como director de un proyecto muy grande. Este proyecto no se ha realizado nunca en el pasado, por lo que los procesos de dirección  profesional  de  proyectos  serán  muy  importantes.  Dentro  de  tus responsabilidades  profesionales  deberías  aplicar  los  procesos        correctos.    Tú deberías asegurar que  los siguientes ítems formen parte de  ese  proyecto, a EXCEPCIÓN de:

Explanation

As a certified PMP and the director of a large project, it is important to apply the correct project management processes. The question asks which item should NOT be included in the project, and the correct answer is "Estilo de liderazgo situacional" (Situational leadership style). This means that the project should not include a specific leadership style, as the appropriate leadership style may vary depending on the situation and the team members involved. The other options (Plan para la dirección del proyecto, Acta de constitución del Proyecto, Estructura de desglose del trabajo) are all important components of project management and should be included in the project.

Submit
28. En su proyecto están utilizando un software de gestión de proyectos para la etapa de monitoreo y control. El director del proyecto le entrega un reporte con la siguiente información. ¿Cómo está ese proyecto?

Explanation

The project is progressing slowly, but it is spending less than what was planned. This means that the project is behind schedule but is managing its budget effectively.

Submit
29. La PRINCIPAL clave para el éxito de un proyecto se da cuando:

Explanation

A good connection between the business strategy and the project deliverables is the main key to success in a project. This means that the project objectives and outcomes align with the overall goals and objectives of the business. When there is a clear connection between the two, it ensures that the project is contributing to the strategic direction of the organization and that the deliverables will have a meaningful impact on the business. This alignment helps in prioritizing and focusing efforts, making informed decisions, and maximizing the value and benefits of the project.

Submit
30. En su empresa deciden que van a invitar a los vendedores a una licitación para proveer uno de los entregables del proyecto de alcance bien definido. ¿Qué tipo de contrato generalmente se utiliza para este tipo de documentación?

Explanation

A fixed price contract is generally used for this type of documentation because it provides a set price for the deliverable, regardless of the actual costs incurred by the vendor. This type of contract is beneficial when the scope of the project is well-defined and the buyer wants to have a clear understanding of the cost upfront. It also incentivizes the vendor to complete the deliverable within the agreed-upon budget.

Submit
31. El gerente general de tu empresa de desarrollo de combustibles alternativos quiere que todos los meses le mandes el informe de avance del proyecto. ¿Qué tipo de diagrama deberías enviarle?

Explanation

Deberías enviarle un diagrama de hitos. Un diagrama de hitos muestra las fechas clave o eventos importantes en un proyecto. En este caso, el gerente general quiere recibir un informe de avance del proyecto cada mes, por lo que sería útil enviar un diagrama de hitos que muestre las fechas en las que se alcanzaron los hitos importantes del proyecto. Esto permitirá al gerente general tener una visión rápida y clara del progreso del proyecto en cada mes.

Submit
32. Un proyecto indica un índice de desempeño del costo de 0.6. ¿Qué podemos decir de este proyecto?

Explanation

The correct answer suggests that the project is facing budgetary issues. This means that the project is likely exceeding its allocated budget or facing financial constraints.

Submit
33. Estás convencido de que la confianza, las relaciones estrechas y la sutileza son la clave para un proyecto exitoso. ¿Qué teoría de gestión de recursos humanos estarías avalando?

Explanation

The correct answer is "Teoría Z de Ouchi". This theory of human resource management emphasizes the importance of trust, close relationships, and subtlety in achieving successful projects. It suggests that by fostering a sense of community and collaboration, employees are more motivated and committed to their work, leading to improved performance and productivity. This theory aligns with the belief that a supportive and positive work environment is crucial for achieving organizational goals.

Submit
34. En su proyecto han finalizado una EDT bastante compleja con varios niveles jerárquicos. De los ítems mencionados a continuación, ¿Cuál representa el nivel jerárquico superior en la estructura de desglose del trabajo?

Explanation

The correct answer is "Cuenta de control". In the given question, it is mentioned that a complex WBS with multiple hierarchical levels has been completed in a project. The "Cuenta de control" is the highest level in the work breakdown structure (WBS) hierarchy. It represents the overall control account or summary level that encompasses all the lower-level activities, packages of work, and planning packages.

Submit
35. Usted  y  su  equipo  se  encuentran  en  el  grupo  de  procesos  que  están consumiendo la mayor parte del tiempo y los recursos de un proyecto de construcción con ciclo de vida predictivo. ¿Qué grupo de procesos suele ser este?

Explanation

The correct answer is "Ejecución" (Execution). In a construction project with a predictive life cycle, the execution phase typically consumes the most time and resources. This phase involves actually carrying out the planned activities and tasks to build the project. It includes activities such as mobilizing resources, coordinating work, managing stakeholders, and ensuring that the project is progressing according to the plan.

Submit
36. Junto a su equipo están tratando de estimar los costos operativos de su empresa durante el año próximo. En primer lugar recolecta los registros históricos de esos costos de los últimos 36 meses. Luego utiliza un diagrama de tendencias para ver el comportamiento histórico de esos costos. Aplica a los datos un par de tests estadísticos para corroborar que esa información sea estadísticamente significativa. Finalmente, proyecta los costos operativos futuros con base en esos datos históricos. ¿Qué tipo de estimación está realizando?

Explanation

The team is using historical data to estimate the future operational costs of the company. They collect the historical records of these costs for the last 36 months and analyze the trend using a trend diagram. They then apply statistical tests to validate the significance of this information. Finally, they use this historical data to project future operational costs. This type of estimation is called "parametric" because it relies on statistical analysis and assumes that the data follows a certain distribution or pattern.

Submit
37. La validación del alcance del proyecto finaliza cuando

Explanation

The validation of the project scope finishes when each phase of the project ends. This means that at the end of each phase, the project team reviews and validates the deliverables and outcomes of that specific phase to ensure they meet the defined scope. This allows for ongoing assessment and control of the project scope throughout its lifecycle, ensuring that it remains on track and aligned with the project objectives.

Submit
38. Uno de los miembros del equipo está trabajando con 5 proyectos. Le informa al director de proyecto que no tiene claro a cuál de esos proyectos debe asignarle mayor importancia. ¿Quién es el encargado de priorizar los proyectos en la empresa?

Explanation

The correct answer is "La oficina de gestión de proyectos" because they are responsible for prioritizing projects in the company. They have the knowledge and expertise to assess the importance and impact of each project, taking into consideration factors such as strategic goals, resources available, and project dependencies. The director of the project may provide input and guidance, but ultimately it is the responsibility of the project management office to prioritize the projects. The team of project members may also provide input, but the final decision lies with the project management office. The client may have a say in prioritizing projects, but it is ultimately the responsibility of the internal project management office.

Submit
39. El patrocinador de un proyecto está buscando el perfil ideal de una persona para nombrarlo  director  de  proyecto  en  una  empresa  de  alta  tecnología  de  los alimentos. Esta es una empresa con estructura funcional y la mayoría de sus empleados son ingenieros que utilizan un lenguaje técnico. ¿Qué es lo más importante que debería tener en cuenta el patrocinador al momento de seleccionar al director del proyecto?

Explanation

The most important factor for the sponsor to consider when selecting a project director in a technically-oriented high-tech food company with a functional structure and mostly engineers is their communication and integration skills. Since the majority of employees in the company are engineers who use technical language, it is crucial for the project director to be able to effectively communicate and integrate with them. This will ensure smooth collaboration, understanding of technical concepts, and efficient project management. Specialized technical knowledge in food technology, an engineering background with an MBA, and experience in the high-tech food industry are also important, but the ability to communicate and integrate is the most critical factor in this specific context.

Submit
40. En un proyecto para la construcción de un astillero, ¿Cuál de los siguientes ítems necesita para comenzar a controlar el alcance del proyecto?

Explanation

To control the scope of a project for the construction of a shipyard, the project team would need performance data. Performance data provides information on how the project is progressing and allows the team to assess if it is on track with the planned scope. By analyzing performance data, the team can identify any variances or deviations from the original scope and take appropriate actions to address them. This helps in ensuring that the project stays within its defined scope and objectives.

Submit
41. Según los datos de la tabla a continuación, ¿Cuál es el valor monetario esperado?

Explanation

Based on the given data, the value of 1520 is the most likely or expected monetary value. This can be determined by analyzing the numbers in the table and identifying the value that appears to be the central or average value.

Submit
42. Eres el director del proyecto para la provisión de alimentos de un comedor escolar. Los miembros del equipo del proyecto te tienen miedo porque te ven como si fueras el presidente de la empresa. Los miembros del equipo saben que una mala impresión que te lleves de ellos, impactará negativamente en su bono salarial a fin de año. Esto sería un ejemplo de poder

Explanation

The given scenario describes a situation where the team members are afraid of the project director because they see him as having the power to impact their year-end bonus negatively. This aligns with the concept of coercive power, which involves the ability to punish or penalize others. In this case, the director's power to influence the team's bonuses is seen as a form of coercion, hence the correct answer is Coercitivo (Penalidad).

Submit
43. El proyecto con ciclo de vida predictivo ha llegado a su etapa de cierre. El costo total del proyecto fue de $26 millones y el plazo de ejecución de 32 meses ¿Cuál es la PRINCIPAL característica de esta etapa del proyecto?

Explanation

The main characteristic of the closing stage of a predictive life cycle project is that it generally consumes fewer resources compared to the execution stage. This means that the project is coming to an end and most of the work has already been completed. The closing stage involves finalizing any remaining tasks, completing documentation, conducting project reviews, and formally closing the project. Since the majority of the work has already been done, fewer resources are required during this stage.

Submit
44. Eres director del proyecto para la puesta en marcha de una planta potabilizadora de agua de mar. Ya has finalizado con la planificación y está todo listo para empezar con la ejecución. Para ello necesitarás adquirir a personal especializado para realizar ciertas actividades. Sin embargo, no podrás contratar a quién tú quieras, ya que en el acta de constitución del proyecto ya han sido nombrados miembros del equipo para realizar esas funciones. ¿Esto sería un ejemplo de?

Explanation

This scenario describes a situation where the project manager is unable to hire anyone they want for certain activities because the project charter has already designated team members for those functions. This is an example of "Asignación previa" (pre-assignment), where specific individuals are already assigned to perform certain tasks or activities within the project.

Submit
45. Un proyecto que consiste en la elaboración de un  plan para la dirección del proyecto para la apertura de un nuevo Banco está a punto de culminar. El gerente de contrataciones está realizando una auditoria para determinar en qué estado de cumplimiento se encuentra el contrato con el vendedor. ¿A qué grupo de procesos corresponde esta actividad?

Explanation

The activity of conducting an audit to determine the state of compliance with a contract falls under the group of processes known as "Monitoreo y control" (Monitoring and Control). This group of processes involves tracking, reviewing, and regulating the progress and performance of the project to ensure that it is on track and meeting its objectives. In this case, the manager of procurement is conducting an audit to assess the level of compliance with the contract, which is a monitoring and control activity to ensure that the project is progressing as planned.

Submit
46. Usted está terminando con la fase de inicio de un proyecto de ampliación de balnearios en una ciudad costera con playas. ¿Cuáles son los principales entregables de este inicio de proyecto?

Explanation

The main deliverables of the project initiation phase are the project charter (acta de constitución del proyecto) and the stakeholder register (registro de interesados). The project charter establishes the project's objectives, scope, and stakeholders, while the stakeholder register identifies and documents the individuals or groups who may be affected by or have an influence on the project. These deliverables are essential for initiating the project and ensuring that all relevant parties are identified and involved from the beginning.

Submit
47. Uno de los miembros de tu equipo te informa que cometieron un error en una de las actividades, por lo que será imposible cumplir con la fecha del próximo hito.  ¿Qué es lo MEJOR que puedes hacer como director de este proyecto?

Explanation

As the director of the project, the best thing to do in this situation is to develop alternative solutions to meet the milestone deadline. This shows proactive problem-solving and a commitment to finding a way to achieve the project goals despite the error. Changing the milestone date may not be feasible or practical, applying punishments may create a negative work environment, and simply teaching the team to avoid future mistakes may not address the immediate issue of meeting the deadline.

Submit

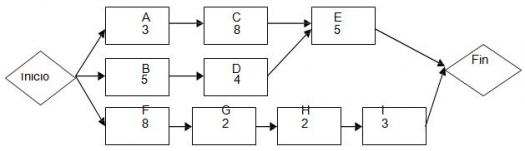

48. ¿Cuál es la ruta crítica?

Explanation

The critical path is the longest sequence of activities that must be completed in order to finish a project. In this case, the activities B, E, F, and G form a path without any other activities branching off. Therefore, this is the critical path as it must be completed in order to finish the project.

Submit
49. Eres el director de un proyecto que involucra un equipo multidisciplinario con personas de  distintas  nacionalidades.  Cuando  llegas  a  la  reunión  de  avance semanal te das cuenta que un grupo de personas se están riendo por la vestimenta que utiliza un nuevo miembro del equipo de un país lejano. ¿Qué es lo MEJOR que puedes hacer?

Explanation

The best thing to do in this situation is to start the team meeting with a brief introduction about respect for different religions, fashion, and personal integrity. This will address the issue of people laughing at the new team member's attire and promote a culture of inclusivity and respect within the team. By addressing the issue directly and setting expectations for respectful behavior, it can help prevent similar incidents from happening in the future and create a more harmonious and productive work environment.

Submit
50. Uno de los miembros del equipo de proyecto le ha solicitado más tiempo para implementar una modificación en una actividad en la que está trabajando. Usted descubre que un retraso en dicha actividad causará un retraso en uno de los caminos con holgura. El cliente del proyecto cobrará una multa en caso que el proyecto se entregue fuera de plazo. ¿Qué es lo MEJOR que puede hacer?

Explanation

The best course of action in this situation is to inform the change control board. This is because implementing the requested modification could potentially cause a delay in one of the critical paths, which would result in a delay in project delivery and potentially incur penalties from the client. By involving the change control board, all stakeholders can review and assess the impact of the requested change on the project schedule and make an informed decision on whether to proceed or find an alternative solution.

Submit
51. Fuiste el director del proyecto para la instalación de 25 computadoras en un organismo de gobierno. El proyecto ha finalizado y el Cliente aceptó formalmente los entregables acorde a los términos de referencia del contrato. Otra empresa encargada de instalar el software en esas computadoras te ha incluido a ti en su cronograma de actividades para que colabores durante el proceso de instalación. ¿Qué deberías hacer?

Explanation

The correct answer is to clarify to the vendor that you have already closed the project according to the scope and cannot collaborate with this new project without a contractual agreement. This is the appropriate response because the project has already been completed and accepted by the client, and there is no obligation to continue collaborating without a formal agreement.

Submit
52. El director del proyecto se encuentra en el proceso de definición de las actividades del proyecto. Este es un proceso gradual, por lo que decide planificar a nivel de detalle las actividades de los próximos 6 meses y dejar a nivel de componentes de planificación el resto. ¿Cuál NO sería un ejemplo de componentes de planificación?

Explanation

Hitos, or milestones, are not an example of planning components. They are significant events or achievements in a project that mark the completion of a major deliverable or the achievement of a key objective. In this context, the director is planning the activities of the project in detail for the next 6 months and leaving the rest at a planning component level. Planning components may include work packages, control accounts, and planning packages, but not milestones.

Submit
53. Una compañía financiera está ampliando su cartera de créditos hipotecarios a clientes de bajos ingresos. Este será un nuevo proyecto con un concepto de negocio distinto a lo que habitualmente realiza la compañía.  El director del proyecto ha creado una serie de procesos para asegurar que cada crédito que se otorgue cumpla con la normativa legal vigente. Una vez que el proyecto entre en ejecución, ¿Con qué herramienta podría verificar que esos procesos se están cumpliendo?

Explanation

The correct answer is "Lista de verificación" (Checklist). A checklist is a tool that can be used to verify that processes are being followed correctly. In this case, the director of the project has created a series of processes to ensure that each mortgage credit complies with current legal regulations. By using a checklist, the company can systematically review each step of the process and ensure that all necessary requirements are being met. This tool can help the company maintain compliance with regulations and ensure that the project is being executed properly.

Submit
54. En un proyecto que ha entrado en su tercer año de ejecución, el director del proyecto siente que los empleados están desmotivados, por lo que permanentemente debe decirles qué es lo que deben hacer. Además, luego tiene que estar controlando que realmente hagan lo que se les dijo que hicieran. Qué teoría de la motivación explica esto:

Explanation

The correct answer is "Teoría X". The director of the project feeling that employees are demotivated and constantly needing to tell them what to do and monitor their actions aligns with the principles of Theory X. Theory X assumes that employees are inherently lazy and need to be closely controlled and directed in order to achieve desired outcomes. This theory suggests that employees lack motivation and need external pressure to perform their tasks.

Submit
55. Un proyecto tiene una duración estimada de 9 meses. En el segundo mes de ejecución, una de las actividades en la ruta crítica ha tenido un retraso de 10 días por factores climáticos adversos. Esto ha excedido los costos del proyecto, pero está dentro de los límites aceptables. ¿Qué es lo MEJOR que debería hacer?

Explanation

The best course of action in this situation is to inform the client and sponsor about the actual state of the project. This is important because the delay in one of the critical activities has exceeded the project's costs, even though it is still within acceptable limits. By communicating the situation to the client and sponsor, they can be kept informed and involved in any necessary decision-making or adjustments to the project plan. This transparency and communication will help maintain trust and ensure that all stakeholders are aware of the project's progress and any potential impacts.

Submit
56. Usted y su equipo han decidido una intensificación del proyecto, ¿Qué es lo más probable que suceda en este proyecto?

Explanation

Si usted y su equipo deciden intensificar el proyecto, es probable que los costos aumenten. Esto puede deberse a una serie de factores, como la necesidad de contratar más personal, adquirir recursos adicionales o implementar tecnología más avanzada. La intensificación del proyecto implica un mayor esfuerzo y dedicación, lo que a menudo resulta en un aumento de los costos asociados.

Submit
57. El patrocinador ha firmado el acta de constitución del proyecto durante el grupo de procesos de inicio. ¿Cuál es la PRINCIPAL característica de este documento?

Explanation

This document is the acta de constitución del proyecto, which is signed by the sponsor during the project initiation process group. Its main characteristic is that it identifies the project and its importance for the organization. This document serves as a formal agreement that outlines the objectives, scope, and stakeholders of the project, ensuring that everyone involved understands the purpose and significance of the project for the organization.

Submit
58. Usted está trabajando como director de un proyecto de forestación que requerirá un gran número de trabajadores. Durante el proceso de planificación de los recursos, obtiene la matriz de asignación de responsabilidades (RAM). ¿Cuál es la utilidad principal de la matriz RAM?

Explanation

The main utility of the Responsibility Assignment Matrix (RAM) is to ensure that all team members understand their roles within the project. The RAM provides a clear and visual representation of the responsibilities and tasks assigned to each team member, helping to clarify their roles and avoid confusion or duplication of efforts. This helps to promote effective communication, coordination, and collaboration among team members, ultimately improving the project's overall success.

Submit
59. Usted tiene la opción de alquilar andamios para un proyecto de construcción a un costo de $120 por día con los gastos de mantenimiento y custodia incluidos. La alternativa que enfrenta es comprarlos por $3.000 y pagar el costo de vigilancia de $90 por día. ¿Cuántos días debería utilizar los andamios para que el costo de comprar sea equivalente al costo de alquilar?

Explanation

To find the number of days it would take for the cost of buying the scaffolding to be equivalent to the cost of renting it, we need to calculate the break-even point. The cost of renting the scaffolding per day is $120, while the cost of buying it is $3,000 plus $90 per day for surveillance.

Let's assume the number of days needed to reach the break-even point is x. The cost of renting for x days would be 120x, while the cost of buying and surveillance for x days would be 3000 + 90x.

Setting these two costs equal to each other, we get 120x = 3000 + 90x.

Simplifying the equation, we find 30x = 3000, which gives us x = 100.

Therefore, it would take 100 days of using the scaffolding for the cost of buying to be equivalent to the cost of renting.

Submit

60. Según el siguiente informe de desempeño del proyecto con celdas en blanco que usted debe completar, ¿Cuál es el valor ganado de la actividad B?

Explanation

The value earned for an activity in earned value management is calculated by multiplying the percent complete of the activity by its planned value. In this case, since the value for activity B is not given, we can assume that the percent complete is 100% and the planned value is also 80. Therefore, the value earned for activity B is 80.

Submit
61. Usted contrató a la Empresa "Comerciales" para realizar el diseño de una campaña publicitaria para el lanzamiento de un nuevo producto. El diseño de esta publicidad costó $50.000. Usted pagó un 40% al contado, 30% con cheque a 30 días y 30% con cheque a 60 días. El departamento comercial todavía no está seguro si ese producto tendrá demanda o no, por lo que están evaluando la posibilidad de no hacer el lanzamiento publicitario. ¿Qué costo de ese estudio debería tener en cuenta para tomar la decisión de lanzar el producto al mercado?

Explanation

The cost of the advertising campaign should be considered as $0 when deciding whether to launch the product into the market. This is because the question states that the commercial department is uncertain about the product's demand and is evaluating the possibility of not proceeding with the advertising launch. Therefore, if the decision is made not to proceed with the campaign, the cost of the study would be irrelevant and should be considered as $0.

Submit
62. El proyecto está llegando a su fin y el equipo de trabajo está muy ansioso y un tanto preocupado. ¿En qué tipo de organización seguramente están trabajando?

Explanation

The team is described as anxious and somewhat worried, which suggests that they are working in a project-oriented organization. In a project-oriented organization, teams are formed specifically for projects and disband once the project is completed. This can create a sense of urgency and pressure to meet project deadlines, leading to anxiety and concern among team members as the project nears its end.

Submit
63. En su empresa contrataron a Rubén Peuchene  para la capacitación del examen PMP®. Este facilitador no cumplió con las expectativas de los participantes. Por lo tanto, el gerente de recursos humanos implementó el plan de respuesta al riesgo y decidió cambiar a este facilitador por otro capacitador pre-calificado en la lista de posibles vendedores. La próxima capacitación en este tema la va a dictar la facilitadora Lucila Pierna en otra de las sucursales de esta Compañía. Lucila está cumpliendo con el alcance de lo pactado mucho mejor que Rubén. Sin embargo, todavía quedan algunos puntos del contrato sin cubrir de manera adecuada por Lucila. ¿Qué es lo que explica esta situación?

Explanation

The situation can be explained by the presence of residual risks. Even though the new facilitator, Lucila Pierna, is performing better than Rubén Peuchene, there are still some points in the contract that are not adequately covered. This suggests that there are remaining risks that were not fully addressed or mitigated in the risk response plan. These residual risks may have been unforeseen or underestimated, leading to the situation where some aspects of the contract are still not being fulfilled satisfactorily.

Submit
64. Eres el director de proyecto en una empresa de telecomunicaciones. Los Informes de desempeño del proyecto utilizan la gestión del valor ganado para comunicar los avances a los interesados. Uno de los miembros del equipo no entiende lo que significa que la variación del cronograma tenga un resultado negativo. Tú le explicas que el proyecto está retrasado en relación a su plan original y que ese indicador se obtiene de la siguiente forma:

Explanation

The correct answer is "La diferencia entre el valor ganado y el valor presupuestado". This means that the negative schedule variance indicates that the project is behind schedule compared to the original plan. The schedule variance is calculated by subtracting the value earned from the budgeted value.

Submit
65. Un director de proyectos investiga las causas por las cuales varias actividades no se han realizado cuando deberían haberlo hecho. El director se basa en un informe que le entregó su equipo de trabajo con las tendencias del proyecto. ¿Cuál podría ser el indicador que está utilizando el director del proyecto para investigar esta situación?

Explanation

The director of the project is using the schedule performance index (SPI) to investigate the situation. The SPI is a measure of how efficiently the project is progressing in terms of meeting its scheduled deadlines. A value of 0.95 indicates that the project is slightly behind schedule, as it is performing at 95% of the planned rate. By examining the SPI, the director can identify the causes for the activities not being completed on time and take appropriate actions to address the issue.

Submit
66. La curva S es una gráfica que se utiliza para:

Explanation

La curva S es una gráfica que se utiliza para reportar el desempeño. Esta herramienta proporciona una representación visual del progreso del proyecto a lo largo del tiempo. La curva muestra la relación entre el trabajo realizado y el tiempo transcurrido, lo que permite evaluar si el proyecto está avanzando según lo planeado. Al observar la forma de la curva, se puede determinar si el proyecto está atrasado, adelantado o en línea con las expectativas. Por lo tanto, la curva S es una herramienta importante para informar sobre el desempeño del proyecto.

Submit
67. La   estructura   de   desglose   del   trabajo   suele   ser   utilizada   para   las comunicaciones

Explanation

The correct answer is "Internas y externas". The given question is asking about the use of the work breakdown structure (WBS) for communications. The WBS is a tool used to break down a project into smaller, manageable components. It is commonly used for both internal communication within the project team and external communication with the client. Therefore, the correct answer is that the WBS is used for both internal and external communications.

Submit
68. Usted es el director de un proyecto que tiene un índice de desempeño del costo de 1,2 y un índice de desempeño del cronograma de 1,1. El equipo del proyecto tiene 5 miembros. El cliente ha aceptado formalmente 10 entregables sin ninguna queja y la matriz de asignación de roles y responsabilidades no ha cambiado desde que se inició el proyecto. El proyecto se desarrolla en una organización matricial fuerte. Aunque el cliente del proyecto está muy conforme, dos miembros del equipo se quejan constantemente por la cantidad de esfuerzo que están dedicando diariamente a las actividades de este proyecto. ¿Qué es lo MEJOR que podría hacer el director del proyecto?

Explanation

The director of the project should improve the project's reward system. Although the project has a good cost performance index and schedule performance index, two team members are constantly complaining about the amount of effort they are putting into the project. By improving the reward system, the director can motivate and incentivize the team members, potentially reducing their complaints and increasing their satisfaction with the project. This can help maintain a positive team morale and ensure the project's success.

Submit
69. María le informa privadamente que Jorge, un empleado de atención al cliente, está tratando de boicotear el proyecto. María ha solicitado repetidamente a Jorge que no se comporte de esa manera, pero el problema persiste. ¿Cuál es el mejor curso de acción en su rol de director del proyecto?

Explanation

The best course of action in this situation is to contact the functional manager responsible for Jorge and coordinate a meeting to discuss the issue. This is the most appropriate action as it involves involving the relevant authority to address the problem. It allows for a discussion to take place where both Maria and Jorge can express their concerns and work towards a resolution. Threatening legal action or suggesting that Maria avoids contact with Jorge are not effective solutions to address the issue. Facilitating a meeting between Maria and Jorge may not be productive if the problem persists despite Maria's repeated requests.

Submit
70. Usted ha finalizado la ejecución de 4 proyectos y en el informe de cierre va a incluir criterios financieros como la TIR (tasa interna de retorno). La tasa que se utilizó en estos proyectos para descontar el flujo de fondos fue del 8%. ¿Qué proyecto fue el mejor desde el punto de vista financiero?

Explanation

The correct answer is Proyecto C. This is because the TIR (tasa interna de retorno) is a measure of the profitability of an investment. The higher the TIR, the more profitable the project is considered to be. Since the TIR is not mentioned for each project, we can assume that the TIR for all projects was the same, which is 8%. Therefore, the project with the highest TIR, which indicates the highest profitability, is Proyecto C.

Submit
71. Según los datos de la pregunta anterior, ¿Cuál será el costo estimado a la conclusión (EAC) si los índices de desempeño del proyecto hasta el mes 3 están afectados por problemas coyunturales que no se repetirán a futuro?

Explanation

not-available-via-ai

Submit
72. Eres el director de un proyecto para una reingeniería de procesos de una tienda comercial. El proyecto utilizará ciclos adaptativos iterativos. Antes de comenzar con cada iteración, el presupuesto para esa estimación debe estimarse con gran nivel de detalle. ¿Qué método recomiendas para esas estimaciones?

Explanation

Estimación Ascendente, also known as Bottom-Up Estimation, is the recommended method for estimating the budget with a high level of detail before each iteration in a project using adaptive iterative cycles. This method involves breaking down the project into smaller tasks and estimating the effort and cost required for each task individually. By estimating each task, the overall budget can be calculated with more accuracy and precision.

Submit
73. Usted está ejecutando un proyecto que involucra a 23 interesados internos y 17 interesados externos. Debido al gran número de canales de comunicación se están generando conflictos entre distintos grupos de interesados. ¿Qué herramienta para la resolución de conflictos debería utilizar si quiere soluciones de largo plazo?

Explanation

The correct answer is "Colaborar" because collaborating involves actively involving all stakeholders in problem-solving and decision-making processes. By working together, the project manager can address conflicts and find solutions that satisfy the needs and interests of all parties involved. This approach promotes long-term solutions and fosters a cooperative and positive working environment.

Submit
74. Durante la gestión del alcance de un proyecto para instalar fibra óptica en un edificio de departamentos, el director del proyecto debería estar involucrado en los siguientes procesos:

Explanation

The correct answer is "Planificar, recopilar requisitos, definir, Crear EDT, validar y controlar". During the scope management of a project to install fiber optic in an apartment building, the project manager should be involved in planning, collecting requirements, defining the scope, creating the Work Breakdown Structure (WBS), validating the scope, and controlling the scope. This involves identifying the project objectives, gathering the necessary information and requirements, defining the scope and boundaries of the project, breaking down the scope into manageable tasks, validating that the scope meets the requirements, and continuously monitoring and controlling any changes to the scope throughout the project.

Submit
75. Estas en la fase de ejecución de un proyecto tecnológico que está utilizando metodologías ágiles para finalizar el proyecto en tan sólo 30 días. Cuál será tu responsabilidad MENOS importante:

Explanation

In the execution phase of a technology project using agile methodologies to finish the project in just 30 days, the least important responsibility would be to solve conflicts with a win-win scheme. While it is important to address conflicts in a collaborative manner, in this specific context, the focus is on completing the project within a tight timeline. Therefore, ensuring ethical standards, providing accurate and reliable information, and implementing the correct project management processes are more crucial for the successful execution of the project.

Submit
76. En relación a los grupos de procesos de la dirección de proyectos, señale la respuesta CORRECTA:

Explanation

The correct answer states that the groups of processes in project management are not phases of the project. This means that the groups of processes, which include initiating, planning, executing, monitoring and controlling, and closing, are not sequential stages of the project. Instead, they are overlapping and iterative processes that are performed throughout the project lifecycle. This understanding is important in order to effectively manage and execute projects according to the Project Management Body of Knowledge (PMBOK) guidelines.

Submit
77. Luego de varias iteraciones finalmente el equipo de proyecto ha finalizado la planificación de un proyecto para la provisión de servicios eléctricos, con un buen nivel de detalle como para comenzar con la etapa de ejecución. ¿Cuál de los siguientes ítems será lo que MÁS realice mientras esté dirigiendo y gestionando el proyecto?

Explanation

While directing and managing the project, the most important task would be to request changes. This means that the project manager should actively seek feedback and suggestions from stakeholders and team members, and make necessary adjustments to the project plan as needed. This ensures that the project remains flexible and adaptable to any unforeseen circumstances or new requirements that may arise during the execution phase. By actively soliciting changes, the project manager can maintain control over the project and ensure its successful completion.

Submit
78. Eres el director de un proyecto y junto con tu equipo de trabajo están por finalizar con las actividades. El proyecto va a finalizar antes de lo previsto por lo que recibirás un bono de $50.000 por superar los objetivos. Todo lo pactado en el contrato con el Cliente ha sido completado perfectamente, pero descubres que el entregable podría causar daños ambientales dentro de unos años. Para solucionar este problema deben realizar algunas modificaciones al producto, por lo que el proyecto se retrasará y no cobrarás tu bono. ¿Qué es lo mejor que puedes hacer?

Explanation

The best course of action in this situation is to explain the situation to the client and seek alternative solutions. While it may be tempting to fulfill the contract and receive the bonus, it is important to prioritize the potential environmental damage that may occur in the future. By informing the client about the issue and working together to find a solution, the project can be delayed to make the necessary modifications to prevent environmental harm. This demonstrates ethical responsibility and a commitment to long-term sustainability.

Submit
79. Usted  quiere identificar  y  documentar  en  su  proyecto  las  características funcionales y físicas del producto. ¿Cuál es la principal herramienta que debería utilizar?

Explanation

The correct answer is "Sistema de gestión de la configuración". This tool is used to identify and document the functional and physical characteristics of a product in a project. It helps in managing and controlling the configuration of the product throughout its lifecycle, ensuring that all changes are properly documented and tracked. This tool is essential for maintaining consistency and quality in the product development process.

Submit
80. Una empresa multinacional orientada por proyectos, cuenta con una oficina de gestión de proyectos (PMO). A su vez su portafolio de proyectos está ordenado por programas, proyectos y sub-proyectos. ¿Cuál de los siguientes ítems por lo general NO es un rol de la PMO?

Explanation

The correct answer is "Asignar los fondos para comenzar con los proyectos estratégicos." This is not typically a role of the PMO. The PMO is responsible for providing project management methodologies, assigning project managers, and providing support for managing projects within the organization. Allocating funds for strategic projects is usually handled by the organization's financial department or higher-level management.

Submit
81. Una empresa trabaja con un enfoque de gestión de la calidad total (TQM). Además, utiliza sistemas para la gestión de materias primas con un enfoque justo a tiempo (JIT). Para realizar el control de calidad de sus proyectos la empresa utiliza "las siete herramientas básicas". ¿Cuál de los ítems siguientes NO forma parte de alguna de estas siete herramientas básicas para el control de calidad?

Explanation

The correct answer is "Muestreo estadístico." The seven basic tools for quality control include the fishbone diagram, histogram, flowchart, check sheet, control chart, Pareto chart, and scatter diagram. The sampling technique is not considered one of the seven basic tools for quality control. These tools are used to identify and analyze the causes of problems, monitor processes, and make informed decisions to improve quality.

Submit
82. El director del proyecto está discutiendo con el gerente de calidad en relación a los términos precisión y exactitud. En relación a estos conceptos, ¿Cuál de los siguientes enunciado es FALSO?

Explanation

The statement "Precisión y exactitud son sinónimos" is false. Precision and accuracy are not synonymous. Precision refers to the consistency and repeatability of measurements, while accuracy refers to how close the measurements are to the true value or target. It is possible to have precision without accuracy, where the measurements are consistent but not necessarily close to the target value.

Submit
83. Según los datos de la pregunta 99, ¿Cuál será el costo estimado hasta la conclusión (ETC), bajo el supuesto que a futuro se mantendrá un comportamiento similar del proyecto a lo que indican los índices de desempeño hasta el mes 3?

Explanation

Based on the information provided in question 99, the estimated cost to completion (ETC) will be 308. This estimation is based on the assumption that the project will continue to perform similarly to the performance indices until month 3.

Submit
84. En  un  proyecto  complejo  se  ha  definido  a  la  variable  "calidad"  como  la restricción más importante del proyecto. Este proyecto no se ha realizado antes en tu organización ni en otras empresas. ¿Qué es lo MEJOR que podrás hacer en tu rol de director del proyecto?

Explanation

In this complex project where the variable "quality" is defined as the most important constraint, the best thing the project manager can do is to audit the work as it is being completed in order to identify opportunities for continuous improvement. Since the project has not been done before in the organization or other companies, auditing the work will help ensure that the quality standards are being met and any issues or areas for improvement can be addressed in a timely manner. This proactive approach will contribute to maintaining and enhancing the overall quality of the project.

Submit
85. Durante la ejecución de un proyecto, el Cliente solicita un cambio en el alcance. El director del proyecto evalúa el impacto de este cambio y busca alternativas para su implementación. Luego le envía un informe al Cliente informando los impactos de ese cambio. ¿Sobre qué restricciones habrá evaluado el impacto el DP?

Explanation

Durante la evaluación del impacto del cambio solicitado por el cliente, el director del proyecto habrá evaluado las restricciones relacionadas con el alcance, el tiempo, el costo, la calidad, los recursos y los riesgos. Estas restricciones son fundamentales para determinar cómo el cambio afectará al proyecto en términos de su alcance, el tiempo necesario para implementarlo, los costos adicionales que puede generar, la calidad del resultado final, los recursos disponibles para llevar a cabo el cambio y los posibles riesgos asociados.

Submit
86. En un proyecto para abrir una empresa de mensajería, se ha realizado un plan de gestión de los  riesgos. Este plan forma parte del  plan para la  dirección del proyecto. ¿Cuál de los siguientes ítems NO forma parte del plan de gestión de riesgos? Cómo estructurar y desarrollar

Explanation

The correct answer is "Los riesgos secundarios y residuales" because the question asks for an item that does not form part of the risk management plan. The other options, such as "El plan de respuesta al riesgo", "La identificación de riesgos", and "El análisis cualitativo y cuantitativo de riesgos", are all components of a risk management plan. However, "Los riesgos secundarios y residuales" refer to secondary and residual risks, which are typically considered as part of the risk assessment and response process, but not explicitly mentioned as a separate item in the risk management plan.

Submit
87. En un proyecto de varias fases, durante cada etapa de control existen dos procesos que se realizan en paralelo para asegurar la aceptación del trabajo realizado y que se encuentre bien realizado. ¿Cuáles son estos dos procesos?

Explanation

During each control phase of a multi-phase project, two parallel processes are carried out to ensure the acceptance and proper execution of the work. These processes are validating the scope and controlling the quality.

Submit
88. Si la actividad C cambia de 4 semanas a 11 semanas ¿Cuál sería la ruta crítica cercano?

Explanation

If activity C changes from 4 weeks to 11 weeks, the critical path would be A-C-F-G. This is because activity C is now the longest duration activity in the sequence, and any delay in C will directly impact the overall project timeline. Therefore, the activities A, C, F, and G form the critical path as they are dependent on each other and cannot be delayed without affecting the project's completion date.

Submit
89. Un Director de proyecto en una estructura matricial fuerte está con bastantes dificultades para recibir cooperación de los miembros de su equipo. ¿Por qué puede estar pasando esto? Porque los miembros del equipo

Explanation

Los miembros del equipo pueden estar teniendo dificultades para cooperar debido a que no participaron en la creación de la estructura de desglose del trabajo. Al no haber estado involucrados en la planificación y diseño de la estructura, es posible que no se sientan comprometidos con ella y no comprendan completamente su papel y responsabilidades dentro del proyecto. Esto puede llevar a una falta de motivación y colaboración por parte de los miembros del equipo.

Submit
90. Para cerrar exitosamente un proyecto es fundamental documentar los siguientes ítems, a EXCEPCIÓN de:

Explanation

To successfully close a project, it is important to document the following items: lessons learned, final scope of the project and its adherence to quality metrics, and formal acceptance of the product. However, the method of selecting the project does not need to be documented during the project closure process.

Submit
91. Durante el grupo de procesos de inicio, se están evaluando una serie de proyectos de inversión para ver con cuál de ellos comenzar. El costo de oportunidad del dinero de la Empresa es del 12% anual. El proyecto A tiene una TIR de 8%, el proyecto B tiene una TIR del 10% y el proyecto C tiene una TIR del 6%. Estos proyectos son excluyentes entre sí y no son repetibles en el tiempo. ¿Cuál de estos proyectos debería seleccionar?

Explanation

The correct answer is "Ninguno" because the cost of capital for the company is 12% annually, and none of the projects have a higher internal rate of return (TIR) than the cost of capital. Therefore, it would not be financially beneficial for the company to select any of these projects.

Submit
92. Hay  un  grupo  de  interesados  que  no  está  colaborando con  un  proyecto  de desarrollo de materias primas para utilizar en la extracción de petróleo. Estos interesados tienen alto poder para influir en el proyecto, pero están poco interesados en el mismo. ¿Qué sería lo más recomendable para gestionar a estos interesados?

Explanation

The most recommended approach to manage these stakeholders is to "Maintain them satisfied." Although they have high power to influence the project, their low interest indicates that they may not actively participate or contribute to the project. By keeping them satisfied, their potential negative impact on the project can be minimized, ensuring that they do not become a hindrance or obstacle to the development of raw materials for oil extraction.

Submit
93. Su organización está orientada a proyectos de desarrollo de  proyectos de innovación y está aplicando herramientas de gestión de proyectos con ciclos de vida  iterativos.  ¿En  qué  grupo  de  procesos  se  llevan  a  cabo  las  lecciones aprendidas para la mejora continua?

Explanation

In the context of a project-oriented organization that is applying tools for iterative project management, the group of processes where lessons learned for continuous improvement are carried out is in the "Monitoreo y control" (Monitoring and control) phase. This phase involves tracking project progress, monitoring project performance, and making adjustments as necessary. It provides an opportunity to reflect on the project's successes and challenges, identify lessons learned, and implement improvements for future projects.

Submit
94. Su proyecto utiliza metodologías ágiles para desarrollar una solución a un problema ambiental. Los usuarios externos utilizan cajas negras, mientras que los desarrolladores internos utilizan cajas blancas. ¿En qué proceso están trabajando?

Explanation

The project is using agile methodologies to develop a solution to an environmental problem. External users are using black boxes, while internal developers are using white boxes. This suggests that they are working on the process of controlling quality. The use of black boxes by external users implies that they are testing the functionality and usability of the solution without knowing the internal workings, while the use of white boxes by internal developers suggests that they are conducting more detailed tests and inspections to ensure the quality of the solution.

Submit
95. En un proyecto para la elaboración de bio-gas utilizando los excrementos de gallinas, el equipo está planificando cuántas naves deberá construir y cómo integrará el proyecto con la producción de alimentos. ¿Cuál será el proceso MENOS utilizado?

Explanation

The process of developing the team is the least used in the project for the production of bio-gas using chicken excrement. This means that the team formation and development is not given as much importance compared to other processes such as creating the work breakdown structure (EDT), performing quantitative risk analysis, and collecting stakeholder requirements.

Submit
96. En  un  proyecto el  emisor envía el  mensaje al  receptor. Sin  embargo, el mensaje es mal interpretado. ¿Quién es el responsable de este problema?

Explanation

In a project, the sender sends the message to the receiver. However, the message is misunderstood. The responsibility for this problem falls on the sender, as they are responsible for effectively communicating the message in a clear and understandable manner.

Submit
97. Usted está clasificando a los interesados teniendo en consideración el rasgo sobresaliente de cada grupo. ¿A cuál de estos rasgos de los interesados le daría MENOR prioridad?

Explanation

The question asks for the trait that would be given the least priority when classifying the stakeholders. The correct answer is "Poder" which means "Power" in English. This suggests that power is not considered as important as the other traits mentioned (legitimacy and urgency) when classifying the stakeholders.

Submit
98. Usted es el director de un proyecto de ampliación de un aeropuerto que funciona como hub. Una de las actividades de ese proyecto consiste en cambiar los pisos actuales por pisos más modernos. Esta actividad va a ser tercerizada a un vendedor. Pero usted necesita conocer cómo va a realizar esa actividad la empresa vendedora sin interrumpir con el normal funcionamiento del aeropuerto. ¿Qué tipo de documentación sería lo más apropiado para que elabore el gerente de contrataciones?

Explanation

The most appropriate type of documentation for the manager of procurement to develop would be a Request for Proposal (RFP). This is because an RFP allows the manager to outline the project requirements and solicit proposals from potential vendors, including details on how they plan to carry out the activity of changing the current floors to more modern ones without disrupting the normal functioning of the airport. The RFP will provide the necessary information for the manager to evaluate and select the most suitable vendor for the project.

Submit
99. Usted lleva 25 años trabajando como líder de proyectos en una empresa transportadora de energía. Un director de proyectos de una empresa de su competencia le envía un e-mail solicitando ayuda para resolver un problema que se ha planteado en su nuevo proyecto. Usted conoce a esta persona por los congresos internacionales de gestión de proyectos y sabe que es una persona muy honesta y profesional. ¿Qué es lo MEJOR que puede hacer en este caso?

Explanation

The best course of action in this scenario is to inform your superior about the situation before contacting your colleague. This ensures transparency and avoids any potential conflicts of interest with your company. By discussing the request with your superior, you can seek guidance on how to proceed and ensure that you are acting in the best interest of your organization. This approach demonstrates professionalism and responsible decision-making.

Submit
100. Usted está evaluando un proyecto de elaboración de alimentos muy grande donde la calidad es sumamente importante. Durante el proceso de planificar la calidad obtendrá los siguientes resultados, a EXCEPCIÓN de:

Explanation

During the process of planning quality for a large food production project, you will obtain the following results, except for corrective actions. Corrective actions are not a result of planning quality, but rather a response to identified quality issues or non-conformities. They are taken to rectify any problems or deficiencies in the project's quality processes or deliverables. The other listed items, such as quality metrics, checklists, and updates to the requirements traceability matrix, are all outcomes of the planning process that help ensure and monitor the quality of the project.

Submit
101. Un proyecto para la elaboración y comercialización de productos lácteos involucrará a 320 interesados. Planificar las comunicaciones será importantísimo a los fines de hacer un trabajo proactivo en relación a los conflictos que enfrentará este proyecto. ¿En qué grupo de procesos de la dirección del proyecto tendrás que gestionar el involucramiento de los interesados?

Explanation

In the execution phase of project management, the focus is on implementing the planned activities and delivering the project's objectives. In this case, managing stakeholder engagement is crucial to proactively address any conflicts that may arise during the execution of the project. By involving and communicating with the 320 stakeholders, the project team can ensure that their needs and expectations are met, and any potential issues can be addressed in a timely manner. Therefore, the execution phase is where the management of stakeholder involvement takes place.

Submit
102. Eres el director de un proyecto que fabricará químicos innovadores para la extracción eficiente de petróleo. Has sido contratado por la empresa "Petrolito" para dirigir este proyecto. Cuando el proyecto lleva un 80% de avance, la empresa "Gasolina", competidora directa de la empresa "Petrolito", solicita tus servicios profesionales para fabricar productos iguales a los que estás realizando para la empresa "Petrolito". ¿Qué deberías hacer?

Explanation

Before making a decision, it is important to review the intellectual property clause of the project carried out for "Petrolito". This is because the clause may determine whether or not it is permissible to undertake a similar project for "Gasolina". By reviewing the clause, the director can assess whether there are any conflicts of interest or legal implications that may prevent them from accepting the project from "Gasolina". It is crucial to consider the legal and ethical implications before proceeding with any decision.

Submit
103. Usted es el director de proyecto para la perforación de un túnel. Se encuentra reunido con su equipo de trabajo en la reunión semanal de coordinación del proyecto. ¿Qué es lo MÁS importante que debería tener en cuenta en esa reunión?

Explanation

In a project coordination meeting, the most important thing to consider is the identification of risks. This is crucial because it allows the project director to proactively address potential challenges and develop strategies to mitigate them. By identifying risks, the team can prioritize tasks, allocate resources effectively, and ensure the project's success. It also helps in making informed decisions and implementing appropriate risk management measures throughout the project lifecycle.

Submit
104. Un  proyecto  complejo  para  detectar  la  demanda  potencial  de  un  nuevo producto se desarrolla en varios países simultáneamente, con interesados localizados físicamente entre los distintos países. Los paquetes de trabajo de la estructura de desglose del trabajo necesitan integrarse con aquellos definidos y realizados por el cliente. ¿Qué es lo MEJOR que puede utilizar el director de proyectos para controlar esta situación?

Explanation

The director of projects can use the "Sistema de autorización del trabajo" (Work Authorization System) to control this situation. This system allows for the integration of the work breakdown structure packages with those defined and performed by the client. It ensures that all work is authorized and coordinated, providing a centralized control mechanism for managing the project across multiple countries and stakeholders.

Submit
105. ¿Qué nos indica la desviación estándar de una actividad?

Explanation

La desviación estándar de una actividad indica el riesgo de la estimación. La desviación estándar es una medida de dispersión que muestra cuánto se alejan los valores individuales de la media. Cuanto mayor sea la desviación estándar, mayor será el riesgo de que la estimación no sea precisa. Por lo tanto, la desviación estándar nos indica el grado de incertidumbre o riesgo asociado con la estimación de una actividad.

Submit
106. Eres el director de proyecto y estás trabajando con siete interesados en la etapa de planificación. Durante la ejecución del proyecto se incorporan cinco nuevos interesados. ¿Cuántos canales de comunicación se agregaron al proyecto?

Explanation

During the planning stage, there were seven stakeholders involved, which means there were 7*(7-1)/2=21 communication channels. However, during the execution of the project, five new stakeholders were added. Each new stakeholder needs to communicate with all the existing stakeholders, resulting in 5*(7+5)/2=50 additional communication channels. Therefore, the total number of communication channels added to the project is 21+50=71.

Submit
107. El comprador y el vendedor han celebrado un acuerdo formal por escrito. Para que este documento sea considerado un contrato legal debe incluir los siguientes elementos a EXCEPCIÓN de:

Explanation

The given answer is "Negociación". The other elements mentioned in the question, such as capacidad o voluntad de las partes (capacity or willingness of the parties), consideración o propósito (consideration or purpose), and objeto lícito (lawful object), are all necessary components for a written agreement to be considered a legal contract. However, negotiation is not specifically mentioned as a required element for a contract to be considered legal. Therefore, negotiation is the exception in this case.

Submit
108. Usted es el director de un proyecto para la puesta en marcha de una planta que fabricará botellas de plástico para bebidas gaseosas. Por lo general, ¿Cuál será el estilo de liderazgo que debería aplicar durante las fases iniciales de ese proyecto?

Explanation

During the initial phases of a project to set up a plastic bottle manufacturing plant for carbonated beverages, a directive leadership style should be applied. This style involves the leader taking charge and making decisions without much input from the team members. Given the complexity and criticality of the project, a directive leadership style would ensure clear direction and efficient decision-making, allowing for a smooth start and effective implementation of the project.

Submit
109. Una de las herramientas al momento de solicitar respuesta de los vendedores del proyecto es la conferencia de oferentes. Estas conferencias  podrían tener un efecto perjudicial para el proyecto si el director del mismo no se asegura que _____________

Explanation

It is important for the project manager to ensure that all questions and answers are put in writing and sent to all bidders during the bidder's conference. This ensures transparency and fairness in the bidding process, as all bidders have access to the same information. It also helps to prevent any misunderstandings or misinterpretations of the information discussed during the conference. By providing written documentation to all bidders, the project manager can ensure that everyone is on the same page and has equal opportunity to submit their bids based on the same information.

Submit
110. Un proyecto se encuentra con un nivel de avance del 67%. La semana pasada el proyecto tuvo que ser frenado porque el principal contratista fue suspendido de las obras por violar una cláusula de calidad establecida en el contrato. Recientemente se acaba de contratar a otro vendedor para que continúe con las actividades del proyecto. ¿Qué es lo más importante que debería comunicar al nuevo contratista en la reunión inicial?

Explanation

In this scenario, the most important thing to communicate to the new contractor in the initial meeting is to clarify the project objectives. Since the project had to be halted due to the suspension of the main contractor, it is crucial for the new contractor to fully understand the goals and objectives of the project. This will ensure that the new contractor is aligned with the project's vision and can effectively continue the project activities. By clarifying the objectives, the new contractor will have a clear understanding of what needs to be achieved and can make informed decisions moving forward.

Submit
111. Un proyecto tiene al mes 3 un valor planificado de $300, un costo actual de $220 y un valor ganado de $250. El costo presupuestado a la finalización en el mes 6 asciende a $600. ¿Cuál será la variación del costo y el índice de desempeño del cronograma?

Explanation

The variation of the cost is 30, which means that the project is currently under budget by $30. The schedule performance index (SPI) is 0.83, which indicates that the project is behind schedule. This means that the project is not progressing as planned and is falling behind the scheduled timeline.

Submit
112. Un buen director de proyecto, en lugar de preguntar por el porcentaje de avance de las actividades, sin poder hacer una verificación de avance real del proyecto, podría utilizar algún otro tipo de reglas para gestionar los avances del proyecto. Por ejemplo, podría asignar un 50% de avance cuando la actividad comienza y colocar otro 50% de avance cuando la actividad finaliza. ¿Cuál de los siguientes ítems NO está relacionado con técnicas para gestionar los avances del proyecto?

Explanation

The correct answer is "Principio 80/20". This is because the question asks for the item that is not related to techniques for managing project progress. The other options, "Asignar solamente 100% de avance una vez que la tarea finaliza, sino mantener la actividad con un avance de 0%", "Regla 20/80", and "Regla 50/50", all suggest different methods for managing project progress by assigning a percentage of completion based on certain criteria. However, the "Principio 80/20" is not related to managing project progress and is therefore the correct answer.

Submit
113. En una organización matricial balanceada, la mayoría de las comunicaciones entre los interesados será:

Explanation

En una organización matricial balanceada, las comunicaciones entre los interesados serán tanto verticales como horizontales. Esto significa que existirá comunicación tanto de arriba hacia abajo (de los superiores a los subordinados) como de abajo hacia arriba (de los subordinados a los superiores), así como también habrá comunicación entre colegas y miembros de diferentes equipos o departamentos. Esta estructura de comunicación permite un flujo de información eficiente y efectivo dentro de la organización, fomentando la colaboración y la toma de decisiones conjuntas.

Submit
114. Suponga que un proyecto tiene 2 actividades críticas con la siguiente estimación de duraciones (en días): Actividad A: optimista (12), más probable (16), pesimista (32); Actividad B: optimista (2), más probable (4), pesimista (12) ¿Cuál será la duración del proyecto en un rango del 95,45%?

Explanation

The duration of the project in a range of 95.45% will be between 15.54 and 30.46 days. This range is determined by calculating the sum of the optimistic durations of both activities (12 + 2 = 14) and the sum of the pessimistic durations of both activities (32 + 12 = 44). Then, these values are multiplied by a factor of 0.45 and added to the most likely durations of both activities (16 + 4 = 20). Therefore, the range is 20 - 14 x 0.45 = 15.54 to 20 + 44 x 0.45 = 30.46.

Submit
115. Estas evaluando un proyecto de exportación de frutas. Existen tres variedades de frutas. En la tabla a continuación, se resume el flujo de fondos de cada una de esas variedades. Si el costo del capital del dinero es del 10% anual, ¿Qué variedad es la más conveniente?

Explanation

The correct answer is Proyecto A. This is because Proyecto A has a positive net cash flow in all three periods, while Proyecto B and Proyecto C have negative net cash flows in at least one period. The net cash flow represents the amount of cash generated by the project after deducting all expenses, and a positive net cash flow indicates profitability. Therefore, Proyecto A is the most convenient option among the three varieties of fruits.

Submit
116. Durante la fase de ejecución de un proyecto de mejoras de una refinería, usted está gestionando las expectativas de los interesados en función de los lineamientos del plan de gestión de los interesados. ¿Cuál sería la forma más apropiada de mantener las relaciones con los principales interesados?

Explanation

The most appropriate way to maintain relationships with key stakeholders is to first meet with each of them individually before convening a group meeting. This allows for a more personal and focused discussion, where each stakeholder can express their concerns, expectations, and feedback. By addressing their individual needs and concerns, it becomes easier to manage their expectations and ensure their satisfaction throughout the project. This approach also allows for better communication and understanding between the project manager and stakeholders, leading to a more effective and successful project execution.

Submit
117. En un proyecto de cierre de una central nuclear, durante la etapa de ejecución el director del proyecto les entrega a los interesados, incluyendo al patrocinador, un informe de avance informando el desempeño del proyecto. ¿Cuál será ese informe?

Explanation

During the execution stage of a nuclear power plant closure project, the project manager delivers a progress report to stakeholders, including the sponsor, informing them of the project's performance. This report is called the "Diagrama del valor ganado" or Earned Value Diagram. This diagram provides a visual representation of how well the project is performing in terms of schedule and budget by comparing the planned value, earned value, and actual cost. It helps stakeholders understand if the project is on track, over budget, or behind schedule.

Submit
118. En un programa para el bien social, ya se ha definido con precisión el alcance del proyecto aunque las actividades todavía no están muy claras. Usted necesita definir las actividades del proyecto para realizar luego el cronograma. ¿Cuál de los siguientes enunciados sería lo MÁS IMPORTANTE para poder realizar esto?

Explanation

The most important statement to define the activities of the project and create a schedule would be the "Estructura de desglose del trabajo" or Work Breakdown Structure. This is a hierarchical breakdown of the project's deliverables into smaller, manageable tasks. It helps to identify all the activities required to complete the project and provides a clear framework for organizing and scheduling these activities. The Work Breakdown Structure is essential in defining the scope and ensuring that all necessary tasks are included in the project plan.

Submit
119. Su proyecto está atravesando por varios conflictos entre los interesados. Usted se está comunicando con ellos y registra todos los incidentes que ocurren en una planilla, pero tiene la sensación de que algo le está faltando para poder realizar esto de manera más ordenada. ¿Qué podría estar faltando?

Explanation

The correct answer is "Registro de cambios" (Change log). In order to manage conflicts and communicate effectively with stakeholders, it is important to have a record of all the changes that occur during the project. This helps in tracking and documenting the evolution of the project, identifying the causes of conflicts, and facilitating decision-making processes. It provides a comprehensive view of the project's history and allows for a more organized and structured approach to managing conflicts and stakeholder communication.

Submit
120. Tu empresa ha ganado una licitación para la construcción de una obra de revestimiento en hormigón de un canal de riego, cuyo valor es $ 1.200.000. Eres el director de proyecto en otro proyecto similar de tu empresa que está en ejecución. ¿Qué es lo primero que deberías hacer?

Explanation

The first thing you should do is to request information from management on how the new project will affect your current project. This is important because the new project may require additional resources or changes in the timeline, which could impact your project's progress and success. By understanding the potential impact, you can make necessary adjustments and ensure that both projects can be executed smoothly without any conflicts or delays.

Submit
121. La gerencia quiere analizar cómo va evolucionando el proyecto en relación a otros proyectos similares realizados en el pasado. Para hacer un juicio válido, la gerencia debería observar el proyecto en comparación con los otros utilizando la siguiente herramienta:

Explanation

The management wants to analyze how the project is evolving in relation to similar projects carried out in the past. To make a valid judgment, the management should observe the project in comparison with others using the tool of benchmarking. Benchmarking involves comparing the project's performance, processes, and outcomes with those of other projects in order to identify best practices, areas for improvement, and potential opportunities for innovation. This allows the management to gain insights and learn from the experiences of others, enabling them to make informed decisions and drive continuous improvement in the project.

Submit
122. En un proyecto de desarrollo inmobiliario de $23 millones y una duración de 18 meses, el plan del proyecto ya ha sido desarrollado y aprobado por los interesados. Luego, el Cliente solicita que se agregue un cambio en el proyecto sin retrasar la fecha estimada de entrega. El cliente está dispuesto a pagar más por este cambio. ¿Qué es lo primero que debería hacer el director del proyecto?

Explanation

The first thing the project manager should do is to start the process of integrated change control. This involves evaluating the requested change, determining its impact on the project's scope, schedule, and budget, and obtaining approval from the stakeholders before implementing the change. By following this process, the project manager can ensure that the change is properly managed and that the project's estimated delivery date is not delayed.

Submit
123. Un proyecto de $200 millones cuyo plazo estimado de finalización será en dos años está en ejecución. ¿Quién tendrá la autoridad para aceptar o rechazar un cambio solicitado?

Explanation

The correct answer is "El comité de control de cambios". In a project of $200 million with an estimated completion time of two years, the committee in charge of controlling changes will have the authority to accept or reject a requested change. This committee is responsible for evaluating the impact of any proposed changes on the project's scope, timeline, and budget, and making informed decisions based on those evaluations. The project director, stakeholders, and sponsor may have input and influence in the decision-making process, but the ultimate authority lies with the change control committee.

Submit
124. Con tu equipo de trabajo ya han finalizado la EDT y estiman un plazo de duración del proyecto más probable de 8 meses y un costo estimado de $150.000. A pesar que ya comenzaron a ejecutar el proyecto, el Patrocinador no está conforme con esa estimación y te solicita que recortes ese presupuesto en un 10%. ¿Qué es lo MEJOR que podrías hacer?

Explanation

The best course of action would be to evaluate alternatives for reducing the scope of the project and/or re-estimating the costs. This would allow for a more realistic budget that aligns with the sponsor's request for a 10% reduction. By reassessing the scope and costs, the project team can identify areas where adjustments can be made without compromising the overall objectives and deliverables. This approach ensures that the project remains on track and within the revised budget while still meeting the sponsor's expectations.

Submit
125. Un proyecto para la instalación de torres para cables de electricidad involucra a 75 interesados. Hace unos meses que las comunicaciones internas y externas del proyecto están siendo muy mal manejadas. Por tal motivo, se ha contratado a un coordinador del proyecto para que colabore en la solución de este problema. ¿Qué diferencia existe entre un coordinador de proyecto y un facilitador del proyecto?

Explanation

The correct answer is "El coordinador puede tomar algunas decisiones". This means that the coordinator of the project has the authority to make certain decisions without needing authorization from the project director. This is different from a facilitator, who may not have the same decision-making power and typically focuses on improving communication and collaboration within the project.

Submit
126. Según la siguiente matriz de riesgo probabilidad-impacto con celdas en blanco que usted debería completar, señale la respuesta CORRECTA:

Explanation

The given answer is correct because it aligns with the information provided in the risk probability-impact matrix. According to the matrix, a risk with probability "A" and impact "M" will have a medium priority. This information is consistent with the answer given, which states that a risk with probability "A" and impact "M" will have a medium priority. Therefore, the answer is correct.

Submit
127. En una organización matricial balanceada, el director del proyecto le comenta al gerente de recursos humanos que los empleados están convencidos que sus esfuerzos los llevarán a un desempeño efectivo, y por tal motivo serán bien recompensados. ¿Qué teoría afirma este razonamiento?

Explanation

The theory that affirms this reasoning is the Expectancy theory. This theory suggests that individuals are motivated to perform well when they believe that their efforts will lead to effective performance and that they will be rewarded for their achievements. In this case, the employees in the organization believe that their efforts will result in effective performance and they will be rewarded, which aligns with the principles of the Expectancy theory.

Submit
128. ¿Con qué herramienta se examina la efectividad de las estrategias de respuesta al riesgo durante la fase de monitoreo?

Explanation

Las auditorías de los riesgos son una herramienta utilizada para examinar la efectividad de las estrategias de respuesta al riesgo durante la fase de monitoreo. A través de las auditorías, se revisa y evalúa el desempeño de las estrategias implementadas para hacer frente a los riesgos identificados. Esto permite identificar posibles áreas de mejora y ajustar las estrategias según sea necesario para garantizar una respuesta efectiva al riesgo.

Submit
129. Se está trabajando en un proyecto para planificar el layout de una fábrica de productos súper congelados gourmet. Para poder llevar a cabo ciertas actividades de este proyecto es necesario que el Cliente provea las especificaciones técnicas de las maquinarias importadas, pero esta información no estará disponible hasta dentro de 20 días. Esto sería un ejemplo de:

Explanation

This scenario can be considered as an example of a restriction because the project activities cannot proceed without the technical specifications of the imported machinery, which will only be available in 20 days. This restriction is a limitation that hinders the progress of the project and requires the client to provide the necessary information within a specific timeframe.

Submit
130. Has sido asignado como director de un proyecto para la elaboración de una Sociedad de garantía Recíproca a los fines de financiar un clúster productivo en tu país. Estas trabajando en una organización matricial fuerte. Uno de los miembros de tu equipo de proyecto está ocasionando problemas desde el momento de su concepción. No sólo está agotando tu paciencia sino que tiene problemas con el resto de los miembros del equipo. Esta persona quiere sabotear el proyecto ya que no se siente cómodo ni con el proyecto ni con sus compañeros de equipo. ¿Qué deberías hacer?

Explanation

In this situation, the best course of action would be to request the upper management to reassign the team member to another project where they feel more comfortable. This is because the team member is causing problems and wants to sabotage the project, which can have a detrimental impact on the overall success of the project. By moving them to a different project, they can work in an environment that suits their needs and preferences, while also ensuring the smooth progress of the current project without any disruptions.

Submit
131. Usted necesita acortar la duración de su proyecto que ya está en ejecución. Según los datos de la tabla, ¿Qué actividades seleccionaría para una ejecución rápida?

Explanation

The correct answer is D, F. According to the given information, selecting activities D and F would help to shorten the duration of the project that is already in execution.

Submit
132. Los siguientes interesados forman parte de un proyecto en una organización matricial balanceada. ¿Cuál de ellos cree usted que puede influir MENOS en la definición de las actividades del proyecto?

Explanation

The user or customer of the product or service is the least likely to influence the definition of project activities in a balanced matrix organization. The team members, functional manager, and project director are more directly involved in the project and have a greater influence on its activities. The user or customer's input is important in terms of their requirements and needs, but they typically provide input at the beginning of the project during the requirements gathering phase rather than influencing the day-to-day activities of the project.

Submit
133. Durante la ejecución de un proyecto de ampliación de un patio de comidas rápidas en un shopping center, los indicadores de avance están muy bien. Sin embargo, los miembros del equipo de trabajo se quejan porque deben elaborar informes a dos áreas distintas dentro de la empresa, y nadie les paga extra por esta duplicación de funciones. Este podría ser un ejemplo de una organización:

Explanation

This scenario is an example of a matrix organization. In a matrix organization, employees report to both a functional manager and a project manager. In this case, the team members are complaining because they have to report to two different areas within the company for their project, indicating that they are working in a matrix structure. The fact that the project indicators are going well suggests that the project is being executed effectively, despite the complaints about duplicated functions.

Submit
134. Durante la planificación de un  proyecto, se están utilizando técnicas para evaluar los costos de la calidad. El director del proyecto está preocupado porque en la empresa donde se ubica el proyecto los costos de falla son muy elevados por la falta de aplicación de medidas proactivas. Los siguientes ejemplos son costos de conformidad de la calidad, a EXCEPCIÓN de                     que es un costo de falla o de calidad deficiente.

Explanation

The given answer "Acciones correctivas" is a cost of non-conformance or a cost of poor quality. It refers to the actions taken to correct defects or non-compliance with quality standards. In this case, the project director is concerned about high failure costs due to the lack of proactive measures, so the cost of corrective actions would be considered a cost of poor quality. The other options listed (Mantenimiento, Capacitación, Inspección) are examples of costs of quality conformance, as they relate to activities that ensure adherence to quality standards and prevent failures.

Submit
135. Durante la ejecución de un proyecto de construcción de una red de distribución de energía, el subcontratista propone cambiar algunos materiales que figuran en el contrato de precio fijo por otros más modernos. Este cambio mejorará la calidad del entregable sin afectar las otras restricciones del proyecto. Después que el cambio sea aprobado, ¿en qué documento debería registrarse ese cambio?

Explanation

The change proposed by the subcontractor to improve the quality of the deliverable without affecting other project constraints should be documented in the Plan de gestión de las adquisiciones (Procurement Management Plan). This plan outlines the procedures and processes for managing procurement activities, including any changes to materials or resources. By documenting the change in the procurement plan, it ensures that all stakeholders are aware of the modification and can track the impact on project costs and schedules.

Submit
136. Has sido asignado como director de proyecto para el lanzamiento del próximo cohete espacial. Junto a tu equipo de proyecto están identificando los posibles riesgos que puede enfrentar ese lanzamiento. ¿Cuál sería la MEJOR técnica para utilizar en esta situación?

Explanation

The Delphi technique would be the best technique to use in this situation. The Delphi technique is a method of gathering expert opinions and reaching a consensus through a series of questionnaires and feedback rounds. Since the team is identifying possible risks for the rocket launch, using the Delphi technique would allow the project director to gather insights and opinions from the team members, who are experts in their respective fields. This would help in identifying and understanding the potential risks and developing effective risk mitigation strategies.

Submit
137. En la dirección de un proyecto para la construcción de un Hotel para turistas de altos ingresos, serán necesarios varios contratistas externos. Durante el proceso de planificación de las contrataciones, se incluye el enunciado del alcance del trabajo en uno de los contratos con un vendedor. El PRINCIPAL Motivo para la inclusión de esto en el contrato será:

Explanation

The main reason for including the statement of work in the contract is to ensure that the supplier clearly understands what the organization is requesting. By including the necessary items, the organization can provide detailed information about the scope of work, requirements, and expectations. This helps to minimize misunderstandings and ensures that the supplier knows exactly what is expected of them in terms of deliverables and performance.

Submit
138. El proyecto ha entrado en su etapa de ejecución y todo avanza a la perfección hasta que el Cliente solicita un cambio de último momento. Este cambio aumentará el alcance y los costos del proyecto. El Cliente pagará todos los adicionales que sean necesarios. ¿Qué es lo próximo que debería hacer en su rol de director del proyecto?

Explanation

The next step for the project manager would be to evaluate how the change requested by the Client will impact the other constraints of the project. This is important because any change in scope and cost will likely have implications on the project's timeline, resources, and quality. By assessing the impact, the project manager can make informed decisions and determine if the change is feasible within the project's constraints.

Submit
139. Usted está trabajando en conjunto con el analista de negocios para identificar los principales entregables necesarios para cumplir con los objetivos del proyecto. Luego de una reunión con el patrocinador, ya han escrito los requisitos del negocio y sus principales atributos. ¿Cuál será el próximo paso?

Explanation

The next step would be to define the requirements traceability matrix. This matrix helps in tracking and linking the requirements to their sources, such as business objectives, user needs, or system components. It ensures that all the requirements are properly documented and can be traced back to their origins. This step is crucial for maintaining the consistency and completeness of the requirements throughout the project.

Submit
140. Eres el director de proyecto para el desarrollo de un nuevo software. Este proyecto debe salir al mercado dentro de 30 días, caso contrario, tu competencia habrá llegado antes con un producto similar. El proyecto avanza acorde a lo planificado hasta que un miembro del equipo descubre un error que debe ser reparado. Esta reparación implica un cambio en el proyecto y la política de la empresa establece que requiere de la aprobación del Comité de control de cambios. Iniciar este proceso y obtener una respuesta del Comité requiere un mínimo de 15 días, lo que pone en peligro el cronograma del proyecto. ¿Qué deberías hacer?

Explanation

The correct answer is to inform the team to fix the error because you have sufficient authority to implement urgent changes without waiting for the committee's approval. This is the best course of action to ensure that the project stays on schedule and meets the market deadline. Waiting for the committee's approval would take too long and put the project at risk of being surpassed by the competition. As the project director, you have the authority to make decisions in urgent situations like this.

Submit
141. Los miembros del equipo de trabajo acaban de finalizar con la creación de la estructura de desglose del trabajo (EDT). Ahora quieren crear el diccionario de la EDT. ¿Cuál será la PRINCIPAL característica de la EDT?

Explanation

The principal characteristic of the EDT is that it divides the project into smaller parts to facilitate the planning processes. This allows the team to break down the project into manageable components, making it easier to assign tasks, estimate resources, and create a detailed project plan. By dividing the project into smaller parts, the team can also identify dependencies and relationships between different tasks, helping to ensure a smooth and efficient execution of the project.

Submit
142. Tu empresa está involucrada en un nuevo proyecto de elaboración de alimentos balanceados para animales domésticos, muy similar al realizado el año pasado. ¿Qué es lo primero que debería tener en cuenta para definir las actividades de este proyecto?

Explanation

The first thing to consider when defining the activities of this project is the assets of the organization's processes. This means evaluating and utilizing the resources, tools, and knowledge that the organization already has in place from the previous project. By leveraging these assets, the organization can build upon past successes, avoid repeating mistakes, and streamline the development of the new project. This approach also allows for continuity and consistency in the project's execution, ensuring a more efficient and effective outcome.

Submit
143. Al   momento   de   planificar   la   tecnología   apropiada   para   realizar   las comunicaciones de un proyecto para la reforma del Estado, lo MENOS importante a considerar debería ser:

Explanation

The least important factor to consider when planning the appropriate technology for communication in a project for state reform is meetings for review. While meetings are important for communication and collaboration, they do not directly impact the choice of technology. Factors such as the current availability of technology, the competencies of the personnel, and the work environment are more relevant in determining the appropriate technology for communication.

Submit
144. Gustavo   está   trabajando   como   director   de   un   programa   para   la repavimentación de 50 carreteras en una región. El proyecto se encuentra en ejecución con un retraso de 30 días en relación a lo planificado. El principal motivo del retraso se debe a factores climáticos fuera del alcance del director del programa. Lamentablemente las tormentas de nieve en la montaña están durando más de lo normal y las tareas en las carreteras de alta montaña están paralizadas. Por tal motivo, Gustavo re-planifica el orden de las carreteras a re-pavimentar y comienza a trabajar con aquellas carreteras cuyo comienzo estaba planificado dentro de 60 días. Esto es un ejemplo de:

Explanation

Gustavo is facing a delay in the execution of the road repavement program due to unforeseen weather conditions, specifically prolonged snowstorms in the mountains. As a result, he decides to rearrange the order of the roads to be repaved and starts working on those that were originally scheduled to begin within the next 60 days. This demonstrates the use of discretionary dependencies, where Gustavo has the flexibility to adjust the sequence of tasks based on the current circumstances.

Submit
145. Según  la  figura,  calcule  el  valor  monetario  esperado  (VME)  y  señale  la respuesta CORRECTA

Explanation

The correct answer is "Es preferible no invertir porque el VME asciende a -200.000". This means that it is preferable not to invest because the expected monetary value (VME) is -200,000. This suggests that the potential outcome of the investment is a loss of 200,000.

Submit
146. El proyecto Caratriste que le han asignado no se parece a ningún otro proyecto en el que haya trabajado la empresa previamente. Los recursos utilizados en este proyecto son muy demandados en otros proyectos de la empresa. El plazo de finalización de Caratriste definido por el patrocinador es muy exigente. A los fines de cumplir con el cronograma y los costos, hubo algunos entregables a los cuáles no se les alcanzó a hacer las inspecciones de calidad antes de enviar al cliente. Luego de los reclamos del cliente por algunos productos defectuosos, hubo varios trabajos que se volvieron a realizar con altos costos asociados. ¿Por qué ocurrieron estos problemas?

Explanation

The problems occurred due to poor risk identification. The project Caratriste was unlike any previous projects the company had worked on, and the resources used were in high demand for other projects. The tight deadline set by the sponsor resulted in some deliverables being sent to the client without undergoing quality inspections. As a result, the client complained about defective products, leading to costly rework. This indicates that the risks associated with rushing the project and not prioritizing quality were not properly identified and addressed.

Submit
147. Durante la iniciación del proyecto, tres colegas amigos del director del proyecto le consultan sobre la nueva metodología de dirección de proyectos que quieren implementar en la organización. Ellos no están de acuerdo con esa metodología ya que difiere de la forma tradicional con la cual han gestionado siempre sus proyectos. ¿Qué debería hacer el director del proyecto?

Explanation

The director of the project should notify the project management office. This is because the colleagues are not in agreement with the new project management methodology and it is important to involve the project management office to address any concerns or conflicts that may arise. The project management office can provide guidance and support in implementing the new methodology and ensure that all stakeholders are on board with the changes.

Submit
148. Usted debe finalizar el proyecto 4 semanas antes de lo planificado. ¿Cuál de las siguientes opciones será la mejor alternativa?

Explanation

Assigning an experienced person to activity D for $5,000 to finish it in 14 weeks would be the best alternative. This option directly addresses the need to finish the project four weeks ahead of schedule. By assigning an experienced person to activity D, it ensures that the task is completed efficiently and within the desired timeframe. Additionally, the cost of $5,000 is relatively low compared to the potential savings and benefits of finishing the project early.

Submit
149. Roger  Fed  está  trabajando  como  director  de  proyecto  en  el  proceso  de planificar las comunicaciones de un proyecto de terapia biomolecular. El principal motivo por el cual Roger creará un plan de gestión de las comunicaciones será:

Explanation

Roger creará un plan de gestión de las comunicaciones para comunicarse con todos los interesados en el proyecto de terapia biomolecular. Esto es importante para asegurarse de que todas las partes involucradas estén informadas y actualizadas sobre el progreso del proyecto, los cambios, los problemas y cualquier otra información relevante. Al comunicarse con todos los interesados, Roger puede garantizar una comunicación efectiva y una colaboración adecuada entre todos los miembros del equipo y las partes interesadas externas.

Submit
150. El gerente de control de calidad está utilizando un diagrama de control para evaluar los desvíos de uno de los entregables del proyecto. El límite de tolerancia máximo que tiene ese entregable es de +/- 1 sigma sobre la media. Todos los productos que no respeten ese rango deberán ser re-diseñados antes de entregarlos al Cliente. Hasta el día de la fecha todos los productos han estado dentro de los límites de control, sin embargo en la última semana se observa que hay siete datos consecutivos por encima de la media, pero por debajo del límite de control y tolerancia máximo. ¿Qué significa esto?

Explanation

The fact that there are seven consecutive data points above the mean but below the control limit and tolerance limit indicates a special cause of variation in the process. This suggests that there may be a specific reason for this deviation from the expected performance. Therefore, the process is considered to be out of control, and it is necessary to evaluate the cause of this special variation in order to rectify the issue and bring the process back under control.

Submit
151. Tu proyecto sobre la puesta en marcha de una planta de reciclaje de residuos ha llegado a su fin. En el informe de lecciones aprendidas están comentando sobre la utilidad de haber desarrollado una estructura de desglose del trabajo (EDT). ¿Cuál de estos enunciados suele ser el que MENOS apoyo requiera de la EDT?

Explanation

The least support required from the Work Breakdown Structure (WBS) is usually for the "Plan de adquisiciones" or the procurement plan. The WBS is a hierarchical breakdown of the project's deliverables and work packages, and it helps in organizing and managing the project. While estimating costs, planning resources, and developing the schedule require a detailed breakdown of the work, the procurement plan focuses on the acquisition of goods and services, which may not require as much granularity in the WBS.

Submit
152. Si quieres estimar con un buen nivel de precisión los costos del proyecto, lo más apropiado sería utilizar una técnica de estimación:

Explanation

La técnica de estimación "De abajo hacia arriba" es la más apropiada para estimar con un buen nivel de precisión los costos del proyecto. Esta técnica consiste en desglosar el proyecto en tareas más pequeñas y estimar los costos de cada una de ellas de manera individual. Luego, se suman todos los costos estimados para obtener una estimación total del proyecto. Esta técnica permite tener un mayor nivel de detalle en la estimación y considerar las particularidades de cada tarea, lo que resulta en una estimación más precisa de los costos del proyecto.

Submit
153. Un proyecto grande y complejo para la ampliación de un puerto se llevará a cabo en un país extranjero, por lo que requiere gran coordinación para mover equipos por las calles de ese país. Cuáles actividades serán las que le demanden MENOS esfuerzo durante la ejecución de ese proyecto:

Explanation

The activities that will require the least effort during the execution of the project are distributing the information, implementing contingency plans, and holding coordination meetings. Defining the organizational structure of the project is a crucial task that requires careful planning and coordination. However, distributing information, implementing contingency plans, and holding coordination meetings are relatively less demanding activities that can be easily carried out to ensure smooth progress of the project.

Submit
154. En un proyecto con una estructura matricial fuerte, las principales características serán que el director del proyecto tendrá:

Explanation

In a project with a strong matrix structure, the director of the project will have high authority, moderate availability of resources, and full dedication. This means that the director will have the power to make important decisions, but may not have unlimited resources at their disposal. However, they will be fully committed to the project and will dedicate their time and effort to its successful completion.

Submit
155. ¿Cómo podría darse cuenta que la descomposición del proyecto ha llegado a un nivel de partición adecuado?

Explanation

The correct answer suggests that a suitable level of decomposition has been reached when it is possible to estimate the time and cost for each work package. This indicates that the project has been broken down into a level where the individual tasks or components can be accurately assessed in terms of their resource requirements and duration. This level of detail allows for better planning, budgeting, and tracking of the project's progress.

Submit
156. En el proyecto para la puesta en marcha de un nuevo hotel, ya han finalizado con la planificación de riesgos. ¿Cuál de los siguientes enunciados NO es un resultado del plan de respuesta al riesgo?

Explanation

The plan de respuesta al riesgo (risk response plan) is a part of the overall risk management process. It involves identifying, analyzing, and responding to risks that may affect the project. One of the results of the risk response plan is grouping risks by categories, which helps in organizing and prioritizing them for effective management. Therefore, "Riesgos agrupados por categorías" is not a result of the risk response plan.

Submit
157. El  principal rol  del  director del  proyecto es  integrar todas las  partes del proyecto en un todo cohesivo y comunicar. Si  se  estima que el director del proyecto trabajará 1.500 horas en un proyecto aeroespacial en una organización orientada por proyecto, ¿Cuántas horas dedicará aproximadamente el director del proyecto a la comunicación con los interesados?

Explanation

The director of the project is responsible for integrating all parts of the project into a cohesive whole and communicating. If the director is estimated to work 1,500 hours on an aerospace project in a project-oriented organization, it can be inferred that a significant portion of those hours will be dedicated to communication with stakeholders. Therefore, the director will approximately spend 1,350 hours on communication with stakeholders.

Submit
158. Un proyecto de cambio tecnológico tiene varios interesados. Su patrocinador le pide que utilice una comunicación con enfoque multifacético. ¿Qué implica esto?

Explanation

El enfoque multifacético de la comunicación implica que el equipo debe adaptar el mensaje de acuerdo a cada grupo de interesados. Esto significa que se deben tener en cuenta las necesidades, expectativas y conocimientos de cada grupo, y comunicar de manera efectiva para garantizar una comprensión clara y adecuada. Al adaptar el mensaje, se puede asegurar una mejor comunicación y participación de todos los interesados en el proyecto de cambio tecnológico.

Submit
159. A lo largo del ciclo de vida de un proyecto de $23 millones y un plazo de ejecución de 3 años, se sigue el control integrado de cambios para asegurar que cualquier cambio en el proyecto sea beneficioso. ¿Cuál de los siguientes ítems es necesario para comenzar con el control integrado de cambios en ese tipo de proyectos?

Explanation

Para comenzar con el control integrado de cambios en un proyecto de este tipo, es necesario tener conocimiento de los cambios solicitados. Esto implica identificar y documentar los cambios que se proponen realizar en el proyecto. A partir de esta información, se podrán evaluar los impactos de los cambios y tomar decisiones sobre su aprobación o rechazo. Los cambios solicitados son la base para iniciar el proceso de control integrado de cambios y asegurar que cualquier modificación en el proyecto sea beneficiosa.

Submit
160. Tu último proyecto sobre la redacción de un libro sobre gestión de proyectos está a punto de finalizar. El diseño de tapas fue tercerizado a un estudio de diseñadores gráficos. ¿Qué es lo último que deberías hacer en este proyecto?

Explanation

The last step in this project should be the closure of the project. This involves formally ending the project, documenting lessons learned, and ensuring that all project deliverables have been completed and approved by the client. Closing the project allows the team to transition out of the project and move on to other tasks or projects. It also provides an opportunity to evaluate the success of the project and celebrate its completion.

Submit
161. El director del proyecto y su equipo de trabajo ya han finalizado el cronograma del proyecto. Sin embargo, al observar el histograma de recursos descubren que no cuentan con los trabajadores suficientes para poder cumplir todo el alcance de la forma planificada. El patrocinador les informa que no podrán recortar el alcance del proyecto y que deberán nivelar ese cronograma de la mejor forma posible. ¿Qué es lo mejor que puede hacer?

Explanation

The best option in this situation is to postpone the start of activities with positive slack. This means delaying the start of certain tasks that have flexibility in their deadlines, allowing the team to allocate resources to more critical tasks and ensure that the overall project scope is still met. By doing this, the project manager and the team can better manage their limited resources and optimize the project schedule without compromising the project's scope.

Submit
162. Usted está realizando un monitoreo y control del proyecto en función de la tabla a continuación, ¿La línea base de costo al finalizar el quinto mes será?

Explanation

Based on the given information, the correct answer of 2920 can be inferred as the baseline cost at the end of the fifth month.

Submit
163. En un gran proyecto donde hay 120 trabajadores, 25 empresas contratistas directas y 12 empresas sub-contratistas, es muy importante que se planifique en detalle el sistema de autorización del trabajo, ¿Cuál será la principal ventaja de este sistema?

Explanation

The main advantage of planning the work authorization system in detail is to ensure that the work is carried out in the correct sequence. This is important in a large project with multiple contractors and subcontractors to maintain efficiency and avoid any disruptions or conflicts in the workflow. By establishing a clear sequence of tasks, the project can progress smoothly and ensure that each step is completed before moving on to the next one. This helps to minimize delays, errors, and rework, ultimately leading to the successful completion of the project on time.

Submit
164. ¿Cuál es la desviación estándar de una actividad cuya duración más probable es 50 días, el escenario optimista es de 40 días y el escenario pesimista asciende a 80 días?

Explanation

The correct answer is 6.67. The standard deviation is a measure of the dispersion or variability of a set of data points. In this case, the most likely duration is 50 days, the optimistic scenario is 40 days, and the pessimistic scenario is 80 days. By using these values, we can calculate the standard deviation to be 6.67. This indicates that the activity's duration is expected to deviate from the most likely duration by an average of 6.67 days.

Submit
165. El director del proyecto está realizando el monitoreo de los riesgos durante la etapa de ejecución del proyecto. ¿Cuál de las siguientes herramientas será la MENOS probable que utilice para llevar a cabo estas actividades?

Explanation

The director del proyecto is conducting risk monitoring during the project execution phase. The least likely tool to be used for these activities is sensitivity analysis. Sensitivity analysis is a technique used to assess the impact of changes in variables on the project's outcomes. While it can be a valuable tool for risk management, it is not typically used specifically for risk monitoring during project execution. Other tools such as audits, earned value analysis, and reserve analysis are more commonly used for this purpose.

Submit
166. En una reunión de avance de un proyecto de forestación, se están planteando varios temas al mismo tiempo. Además, hay algunos miembros claves del equipo que no están participando de la reunión. ¿Qué debería haber realizado el director del proyecto para una reunión efectiva?

Explanation

The director of the project should have published an agenda and a set of rules to control the meeting in order to make it effective. This would help to establish a clear structure and purpose for the meeting, ensuring that all topics are addressed and discussed in an organized manner. Additionally, it would provide guidelines for participation and help to keep the meeting on track. By doing so, the director can ensure that the meeting is productive and that the absent key team members can catch up on the discussions and decisions made during the meeting.

Submit
167. Eres director de un programa para el desarrollo productivo de una Ciudad. Hace doce meses que estás coordinando este programa cuando uno de los directores de proyecto realiza un descubrimiento muy importante que podría mejorar la forma de trabajo del resto de los proyectos. ¿Qué es lo primero que deberías hacer?

Explanation

The first thing you should do is ensure that the discovery is communicated to the other project directors in the meeting next week. This is important because it allows for the sharing of important information and potential improvements across all projects. By informing the other directors, everyone can benefit from the discovery and potentially implement it in their own projects.

Submit
168. Una  empresa  trabaja  bajo  una  estructura  matricial  débil.  El  director  del proyecto no logra que los miembros del equipo se comprometan con el proyecto. ¿Cuál sería el mejor tipo de autoridad para mejorar este problema?

Explanation

The best type of authority to improve this problem would be "Experto." In a weak matrix structure, where authority is shared between the project manager and functional managers, the project manager may not have enough power to enforce commitments from team members. By having an expert authority, the project manager can rely on the expertise and influence of individuals who have specialized knowledge and skills related to the project. This can help in gaining the commitment and cooperation of team members, leading to better project outcomes.

Submit
169. Germán es el director del proyecto de instalación de una oficina administrativa en el centro de la ciudad y quiere que algún proveedor le ofrezca un precio para realizar todo el trabajo que le ha detallado. ¿Qué tipo de documento está buscando Germán?

Explanation

Germán is looking for an "Invitación a Licitación" which means an Invitation to Bid. This document is used when a project manager like Germán wants to invite suppliers or contractors to submit their bids for a project. Germán wants a supplier to offer a price for the detailed work of installing an administrative office in the city center. This type of document is commonly used in procurement processes to ensure transparency and fairness in selecting the best supplier based on their bids.

Submit
170. Usted está trabajando como director de proyecto con metodologías ágiles, en una empresa de desarrollo de hardware en un mercado muy cambiante. En los últimos 6 meses sus competidores han diseñado 8 nuevos productos de hardware similares a los que desarrolla su empresa. Además, el cliente generalmente no compra un modelo anticuado a menos que se lo dejen a un precio insignificante. En el próximo proyecto de desarrollo de software, la clave del éxito será que el equipo tenga gran flexibilidad para ir adaptando el plan a las necesidades del mercado. ¿Cuál será el MEJOR enfoque para llevar a cabo el cronograma de este proyecto?

Explanation

The best approach for carrying out the schedule of this project would be a gradual planning. Given the rapidly changing market and the competition's ability to design new products, it is crucial for the team to have flexibility in adapting the plan to the market's needs. Gradual planning allows for continuous adjustments and iterations, ensuring that the project stays aligned with the dynamic market conditions and increases the chances of success.

Submit
171. Usted es el director de un proyecto internacional que proveerá gas licuado a su país vecino. Junto con los miembros del equipo están elaborando el plan de gestión de riesgos. ¿Cuál de los siguientes ítems NO formará parte de este plan?

Explanation

The analysis of assumptions is not part of the risk management plan. This plan focuses on identifying, assessing, and mitigating risks, while the analysis of assumptions involves examining the underlying beliefs and expectations that shape the project. While assumptions may influence the identification and assessment of risks, they are not directly addressed in the risk management plan.

Submit
172. Las siguientes herramientas se utilizan para armar el cronograma del proyecto. Pero sólo una de ellas incluye análisis de riesgo en las estimaciones. ¿Cuál?

Explanation

The correct answer is the "Técnica de evaluación y revisión de programas (PERT)". PERT is a project management tool that includes risk analysis in its estimations. It helps in determining the expected time for completing a project by considering the uncertainties and risks associated with different activities. PERT uses three time estimates (optimistic, pessimistic, and most likely) to calculate the expected time and probability of completing the project within a certain timeframe. This allows project managers to identify potential risks and make informed decisions to mitigate them.

Submit
173. A una de las grandes firmas consultoras del mundo se le incendiaron todas sus oficinas administrativas durante un fin de semana. La empresa tenía sus archivos digitalizados con sistemas de back-up fuera del lugar donde ocurrió el siniestro. Se puso en marcha el plan de respuesta al riesgo comandado por un Comité especial de crisis. La reconstrucción del edificio demoraría 45 días. El comité de crisis decidió reubicar a todos los trabajadores en oficinas alquiladas mientras se arreglaba el edificio. En tan sólo 48 horas, todos los trabajadores estaban trabajando normalmente para sus clientes. ¿Qué tipo de respuesta al riesgo implementó esta firma consultora en relación al sistema de back-up?

Explanation

The consulting firm implemented the "Evitar" (Avoid) response to the risk of their backup system. By having their files digitally stored and backed up off-site, they were able to prevent the loss of important data during the fire incident. This proactive measure of avoiding the risk of losing their administrative files allowed them to quickly recover and continue working for their clients without major disruptions.

Submit
174. Usted debe realizar las estimaciones de costo del proyecto lo más rápido posible. Para ello le comunica al patrocinador que va a utilizar una técnica de estimación análoga, poco precisa, pero que cumplirá con la restricción del plazo. Esta técnica de estimación es equivalente a una estimación:

Explanation

The given scenario states that the project manager needs to quickly estimate the project cost. To meet this time constraint, the project manager decides to use an analog estimation technique. This technique is equivalent to a "top-down" estimation, where the estimation starts at a high level and is gradually broken down into smaller components. This approach allows for a quick estimation by focusing on the overall scope and major components of the project, rather than getting into detailed calculations. Therefore, the correct answer is "De arriba hacia abajo" which translates to "Top-down" in English.

Submit
175. En un proyecto de producción en serie de perfumes para mujeres, el responsable de la calidad del proyecto es el

Explanation

In a serial production project of perfumes for women, the person responsible for the quality of the project is the director of the project. This is because the director is in charge of overseeing and managing all aspects of the project, including ensuring that the quality standards are met. The inspector of quality may be involved in conducting inspections and tests, but they do not have the overall responsibility for the project's quality. The manager of quality assurance may also play a role in ensuring quality, but they may not have the authority to make decisions or manage the project as a whole. The manager of operations focuses on the operational aspects of the project, such as production efficiency, rather than specifically ensuring quality.

Submit
176. Un proyecto tiene un costo estimado a la finalización (BAC) de $33 millones. Al día de la fecha el proyecto está con un 30% de avance, el índice de desempeño del costo es de 0.80 y el índice de desempeño de agenda es 0.75. Para mitigar estos problemas el patrocinador le solicita al director del proyecto que mejore el plan de respuesta al riesgo y que trabaje en conjunto con las personas encargadas de implementar las estrategias derivadas de esos planes de respuesta. ¿Quiénes ejecutan los planes de respuesta al riesgo?

Explanation

The correct answer is "Dueño del riesgo". In risk management, the risk owner is responsible for executing the risk response plans. They are the individuals or entities who have the authority and accountability for managing a specific risk. In this scenario, the project sponsor is asking the project manager to improve the risk response plan and work together with the risk owners to implement the strategies derived from those plans. Therefore, the risk owners, or "Dueño del riesgo" in Spanish, are the ones who execute the risk response plans.

Submit
177. Estas trabajando en un proyecto para la construcción de una casa pre-fabricada de $430.000 y una duración estimada de 3 meses. Estas realizando el proyecto por administración de materiales y necesitas seleccionar al equipo de pintores. La Selección de los vendedores la podrás realizar según las siguientes técnicas, a EXCEPCIÓN de:

Explanation

The correct answer is "Conferencia de oferentes" because it is not a valid technique for selecting vendors in this scenario. The other techniques mentioned, such as "Presupuesto fijo" (fixed budget), "Sistema de ponderación" (weighting system), and "Sistema de calificación de vendedores" (vendor rating system), are all valid methods for selecting vendors. However, "Conferencia de oferentes" (bidders' conference) is not mentioned as an option, so it cannot be chosen as a valid technique for vendor selection.

Submit
178. Un proyecto requiere de una inversión inicial de $500.000 y comenzará a dar beneficios netos positivos a partir del mes próximo. El primer mes los beneficios netos ascienden a $20.000, el segundo mes ascienden a $30.000 y a partir del tercer mes serán de $50.000 mensuales. ¿En cuántos meses será el período de repago de este proyecto?

Explanation

The initial investment of $500,000 will be recovered when the cumulative net benefits equal or exceed this amount. In the first month, the net benefit is $20,000. In the second month, the net benefit is $30,000, bringing the cumulative net benefits to $50,000. From the third month onwards, the net benefit is $50,000 per month. Therefore, it will take 10 months to reach a cumulative net benefit of $500,000. However, the project will begin to give positive net benefits from the next month, so the total repayment period will be 11 months.

Submit
179. En un proyecto para la elaboración de mosto concentrado para la producción de jugos de exportación, el patrocinador quiere comenzar el proyecto sin cometer errores. Antes de finalizar con el acta de constitución del proyecto, el patrocinador necesitaría conocer los siguientes ítems, a EXCEPCIÓN de:

Explanation

The sponsor would need to know the culture of the organization, its systems, and the available human resources, as well as the organization's policies and processes, and historical information and lessons learned from similar projects. However, they would not need to know the detailed scope statement of the project before finalizing the project charter.

Submit
180. En un proyecto de 400 días de duración, el equipo de proyecto necesita acortar la ruta crítica en 115 días. Para ello, podrán realizar las siguientes acciones a EXCEPCIÓN de:

Explanation

Eliminar holguras significa eliminar o reducir el tiempo de margen que se ha asignado a las actividades en el proyecto. Sin embargo, esto no es una acción que se pueda tomar para acortar la ruta crítica, ya que eliminar las holguras no cambiará la duración total del proyecto. Las otras acciones mencionadas, como la compresión, realizar actividades en paralelo y la re-planificación, son acciones que podrían ayudar a acortar la ruta crítica y reducir la duración del proyecto en 115 días.

Submit
181. ¿Cuál de los siguientes enunciados NO es una ventaja principal de la estructura de desglose del trabajo?

Explanation

La estructura de desglose del trabajo no detalla el trabajo a realizar en cada paquete de trabajo y menciona a los responsables. En cambio, su principal ventaja es proporcionar una base para estimar personas, tiempos, costos, asignación de roles y responsabilidades. También facilita la comunicación y el control integrado de cambios.

Submit
182. En tu proyecto de desarrollo e implementación de una interface web  han implementado un sistema para controlar los factores que producen cambios, a fin de asegurarse que esos cambios sean beneficiosos y gestionar solamente los cambios aprobados. ¿Cuál será el principal resultado de ese sistema?

Explanation

The main result of implementing the system to control factors that produce changes in a web interface project is the approval of corrective actions. This system ensures that changes are beneficial and only approved changes are managed, which implies that corrective actions will be evaluated and approved as part of the process.

Submit
183. En el informe de cierre del proyecto, el gerente de la PMO le solicita un informe histórico que incluya el histograma de recursos humanos. ¿Qué indica este diagrama?

Explanation

El histograma de recursos humanos indica la utilización de los recursos a través del tiempo. Este diagrama muestra cómo se han asignado los recursos humanos a lo largo del proyecto y cómo han sido utilizados en diferentes actividades a lo largo del tiempo. Proporciona una visión general de la carga de trabajo y la eficiencia en la asignación de recursos durante el proyecto.

Submit
184. Según la información de la siguiente tabla, conteste las 5 preguntas siguientes. ¿Cuántas semanas dura el proyecto?

Explanation

According to the information provided in the table, the project duration is 32 weeks.

Submit
185. En un proyecto se ha contratado a un grupo de vendedores bajo un contrato de precio fijo más incentivo. Cuando el proyecto lleva un 75% de avance, el Cliente solicita un cambio en el alcance, por lo que los contratos deberán ser modificados. ¿Quién tiene la autoridad para realizar los cambios en el contrato?

Explanation

The correct answer is "El gerente del contrato." In this scenario, the project has reached 75% completion and the client requests a change in scope. As the manager responsible for the contract, the contract manager has the authority to make changes to the contract to accommodate the client's request. The project director may have overall authority for the project, but the contract manager is specifically responsible for managing the contract and making modifications as needed. The sponsor and the client may have input and influence, but the final authority lies with the contract manager.

Submit
186. Luego de 10 meses de trabajo en tu proyecto has llegado a la fase de cierre. Cuál de las siguientes acciones será lo que te lleve MENOS tiempo:

Explanation

The action that will take the least amount of time is "Establecer las métricas de calidad" which means "Establish quality metrics". This is because establishing quality metrics involves setting specific criteria and standards to measure the quality of the project deliverables, and it can be done relatively quickly compared to the other actions mentioned. Updating processes and procedures, adding new skills to personal records, and documenting lessons learned may require more time and effort as they involve more comprehensive tasks and documentation.

Submit
187. En una organización se han definido cuatro categorías principales para los recursos: mano de obra, suministros, materiales y equipos. Además, se vinculan esas categorías con un plan de cuentas para supervisar los costos del proyecto. ¿Qué representan esas categorías?

Explanation

The categories of manpower, supplies, materials, and equipment represent the breakdown structure of resources (RBS). The RBS is a hierarchical representation of the resources needed for a project, organizing them into categories for better management and cost control. It helps in identifying and tracking the different types of resources required and their associated costs within the organization.

Submit
188. Según los datos de la tabla a continuación, señale el costo presupuestado total a la finalización (BAC):

Explanation

Based on the information provided in the table, the correct answer for the total budgeted cost at completion (BAC) is 2225.

Submit
189. ¿Durante qué etapa del ciclo de vida de un proyecto publicitario se realiza el cierre administrativo?

Explanation

Durante el ciclo de vida de un proyecto publicitario, se realiza el cierre administrativo al finalizar cada fase del ciclo de vida del proyecto. Esto implica que al concluir cada etapa del proyecto, se llevan a cabo las actividades necesarias para cerrar administrativamente esa fase, como la revisión y aprobación de los entregables, la documentación de lecciones aprendidas, la finalización de contratos y la realización de informes finales. Este proceso de cierre administrativo garantiza que todas las actividades y responsabilidades se completen adecuadamente antes de pasar a la siguiente fase del proyecto.

Submit
190. ¿Cuál es la holgura libre en semanas de la actividad D?

Explanation

The free slack or float of an activity is the amount of time that an activity can be delayed without delaying the project. In this case, the activity D has a free slack of 10 weeks, meaning it can be delayed by up to 10 weeks without affecting the overall project timeline.

Submit
191. El proyecto tiene una duración estimada de seis meses según su ruta crítica, sin considerar reservas para contingencia. El Cliente le pide que debe entregar el proyecto 30 días antes de lo previsto, por lo que ahora el proyecto tiene una holgura negativa. ¿Qué debería hacer?

Explanation

Given that the project has a critical path duration of six months without considering contingency reserves, the client's request to deliver the project 30 days earlier creates a negative slack in the project schedule. In this situation, it is important to inform the client about the impact of this change. By doing so, the client will be made aware of the potential consequences such as increased risks, compromised quality, or additional costs that may arise from compressing the project schedule. This allows the client to make an informed decision and potentially reconsider their request.

Submit
192. Deming es conocido por sus 14 pasos para la gestión de la calidad total. Este enfoque está alineado con los procesos de gestión de calidad del Project Management Institute ¿Cuál de los siguientes ítems NO forma parte del enfoque de la gestión de la calidad total de Deming?

Explanation

The correct answer is "Utilizar la teoría estadística del control de calidad". This is because Deming's 14 steps for total quality management emphasize the importance of continuous improvement, teamwork, and eliminating arbitrary numerical goals for employees. However, Deming's approach does not specifically mention the use of statistical theory in quality control.

Submit
193. Estas negociando un contrato de precio fijo con uno de los vendedores. Los ítems siguientes son estrategias de negociación a EXCEPCIÓN de:

Explanation

La escucha efectiva es una estrategia de negociación que no se considera una excepción en este caso. Las otras tres opciones, atacar, fecha límite y mentir, son estrategias de negociación que pueden ser consideradas excepcionales o inapropiadas en ciertos contextos. Sin embargo, la escucha efectiva es una habilidad importante en la negociación, ya que permite comprender las necesidades y preocupaciones de la otra parte, lo que puede conducir a un acuerdo mutuamente beneficioso.

Submit
194. Eres el director de proyectos de la sala de entretenimientos infantil "Niño Feliz". El edificio donde se desarrollarán las reuniones infantiles está en construcción. Estás terminando los cálculos de fechas de finalización temprana, finalización tardía, comienzo temprano y comienzo tardío de las actividades del proyecto, sin tener en cuenta las restricciones de recursos. Acabas de obtener la estimación de la duración para cada actividad del proyecto y el cronograma. ¿Cuál podría ser el próximo paso?

Explanation

The next step could be to level the resources and compress the schedule. This involves analyzing the resource availability and allocating them efficiently to ensure that there are no bottlenecks or overutilization. It also includes adjusting the schedule to minimize the project duration without compromising the critical path. This step is important to optimize resource utilization and ensure that the project is completed within the desired timeframe.

Submit
195. Un terremoto dañó las bases de datos de una Compañía de Seguros Internacional. ¿Qué debería utilizar el  director del  proyecto para  mitigar los  daños de  ese siniestro?

Explanation

The director of the project should use "Reserva de gestión" to mitigate the damages caused by the earthquake to the company's databases. This term refers to a management reserve, which is a portion of the project budget set aside for unforeseen events or risks. By using a reserve, the director can allocate funds to repair or recover the damaged databases and ensure the continuity of the company's operations.

Submit
196. Los  indicadores de  avance  según  la  Gestión  del  valor  ganado  informan  que estamos recibiendo $1.3 por cada $ invertido. Sin embargo, sólo estamos a un 60% de avance de donde deberíamos estar según la línea base. ¿Qué es lo MEJOR que podría hacer en este proyecto?

Explanation

The best course of action in this project would be to implement compression. This means that the project team should try to complete the remaining work within the available time, without compromising the quality of the deliverables. This can be achieved by optimizing processes, reallocating resources, and prioritizing tasks. Compression allows the project to be completed on time, despite being behind schedule according to the baseline, while still maintaining the desired level of performance.

Submit
197. Has  estado  trabajando  como  director  de  proyecto  en  la  construcción  de  un rascacielos en un país extranjero. Tu Cliente, un empresario millonario, quiere regalarte un anillo de diamantes muy lujoso, en agradecimiento por el majestuoso edificio que has finalizado seis meses antes de la fecha estimada. ¿Qué deberías hacer?

Explanation

The correct answer is to not accept the ring because its value exceeds the gift limit allowed by the company's policy. This shows that the person understands and follows the company's policies and ethics regarding accepting gifts. Accepting a gift of such high value could be seen as a form of bribery, which goes against ethical standards.

Submit
198. ¿Qué ocurre con el proyecto si la actividad D demora 10 semanas más de lo planificado?

Explanation

Si la actividad D demora 10 semanas más de lo planificado, esto aumenta el riesgo del proyecto. Esto se debe a que cualquier retraso en una actividad puede tener un efecto en cadena en las actividades posteriores, lo que podría llevar a un retraso general en la finalización del proyecto. Además, los retrasos pueden generar costos adicionales y dificultades para cumplir con los plazos establecidos. Por lo tanto, el retraso en la actividad D aumenta la posibilidad de que el proyecto enfrente problemas y desafíos adicionales.

Submit
199. Usted y su equipo ya finalizaron el plan de gestión de riesgos y van a comenzar con el proceso de identificación de riesgos. Están trabajando en un proyecto de desarrollo de software. ¿Cuál de los siguientes elementos sería el MÁS importante en la etapa que va a comenzar?

Explanation

The most important element in the stage of risk identification would be the Work Breakdown Structure (WBS). The WBS provides a hierarchical breakdown of the project's deliverables, which helps in identifying potential risks associated with each work package. By analyzing the WBS, the team can identify the specific tasks, activities, and components of the software development project, allowing them to identify potential risks and plan appropriate risk responses. The other options, such as assumption and constraint analysis, SWOT analysis, and risk register, are important in risk management but are not specifically focused on the initial stage of risk identification.

Submit
200. Un proyecto está en su etapa de ejecución y un grupo de interesados aprueban formalmente un cambio. Si usted fuera el director de ese proyecto, ¿Qué necesitaría para evaluar el impacto de ese cambio sobre el proyecto?

Explanation

To evaluate the impact of the approved change on the project, the project manager would need to assess the project's performance. This involves analyzing the project's progress, comparing it to the planned objectives and milestones, and identifying any deviations or variations caused by the change. By evaluating the project's performance, the project manager can determine how the change has affected the project's schedule, cost, quality, and overall success. This information is crucial for making informed decisions and adjustments to ensure the project remains on track and achieves its desired outcomes.

Submit
View My Results

Quiz Review Timeline (Updated): Mar 21, 2023 +

Our quizzes are rigorously reviewed, monitored and continuously updated by our expert board to maintain accuracy, relevance, and timeliness.

  • Current Version
  • Mar 21, 2023
    Quiz Edited by
    ProProfs Editorial Team
  • Aug 13, 2019
    Quiz Created by
    Sandra Puerto
Cancel
  • All
    All (200)
  • Unanswered
    Unanswered ()
  • Answered
    Answered ()
Estas trabajando como director de proyecto para la construcción...
El equipo de proyectos está desarrollando el plan para la...
La  alta  gerencia  está  evaluando...
Un proyecto de explotación de recursos naturales está...
Usted se encuentra planificando las necesidades de recursos para un...
Marcela está controlando su proyecto con revisiones...
Durante la etapa de ejecución del proyecto el director del...
Usted está trabajando como director de proyecto en una mina a...
Juan  y  María  siempre  discuten  por...
Un proyecto de telefonía satelital tiene un 80% de avance y se...
Estás trabajando en un proyecto para la demolición de un...
Tu Cliente no está conforme con el avance del proyecto y se...
Usted ha sido asignado como director de proyecto para el diseño...
Eres el director de un proyecto de construcción de un centro...
Usted está realizando un análisis cuantitativo del...
En un proyecto hemos re-planificado el cronograma de tal forma de...
¿Quién será el responsable de la calidad en un...
Estás en el proceso de validar el alcance de un entregable con...
Acabas de empezar a administrar un contrato cuando la gerencia general...
El cliente solicita al director del proyecto realizar un cambio...
Un proyecto ha estimado gastar como más probable un valor de...
Una vez que se aprueba el acta de constitución del proyecto,...
En un proyecto de diseño industrial el director del proyecto...
En un proyecto de desarrollo de un nuevo alimento para ancianos,...
En el siguiente diagrama, las letras indican actividad y los...
En un proyecto relacionado con la desnutrición infantil, las...
Eres un PMP®  certificado y estás como director de un...
En su proyecto están utilizando un software de gestión...
La PRINCIPAL clave para el éxito de un proyecto se da cuando:
En su empresa deciden que van a invitar a los vendedores a una...
El gerente general de tu empresa de desarrollo de combustibles...
Un proyecto indica un índice de desempeño del costo de...
Estás convencido de que la confianza, las relaciones estrechas...
En su proyecto han finalizado una EDT bastante compleja con varios...
Usted  y  su  equipo  se  encuentran  en...
Junto a su equipo están tratando de estimar los costos...
La validación del alcance del proyecto finaliza cuando...
Uno de los miembros del equipo está trabajando con 5 proyectos....
El patrocinador de un proyecto está buscando el perfil ideal de...
En un proyecto para la construcción de un astillero,...
Según los datos de la tabla a continuación,...
Eres el director del proyecto para la provisión de alimentos de...
El proyecto con ciclo de vida predictivo ha llegado a su etapa de...
Eres director del proyecto para la puesta en marcha de una planta...
Un proyecto que consiste en la elaboración de un  plan...
Usted está terminando con la fase de inicio de un proyecto de...
Uno de los miembros de tu equipo te informa que cometieron un error en...
¿Cuál es la ruta crítica?
Eres el director de un proyecto que involucra un equipo...
Uno de los miembros del equipo de proyecto le ha solicitado más...
Fuiste el director del proyecto para la instalación de 25...
El director del proyecto se encuentra en el proceso de...
Una compañía financiera está ampliando su cartera...
En un proyecto que ha entrado en su tercer año de...
Un proyecto tiene una duración estimada de 9 meses. En el...
Usted y su equipo han decidido una intensificación del...
El patrocinador ha firmado el acta de constitución del proyecto...
Usted está trabajando como director de un proyecto de...
Usted tiene la opción de alquilar andamios para un proyecto de...
Según el siguiente informe de desempeño del proyecto con...
Usted contrató a la Empresa "Comerciales" para realizar el...
El proyecto está llegando a su fin y el equipo de trabajo...
En su empresa contrataron a Rubén Peuchene  para la...
Eres el director de proyecto en una empresa de telecomunicaciones. Los...
Un director de proyectos investiga las causas por las cuales varias...
La curva S es una gráfica que se utiliza para:
La   estructura   de   desglose ...
Usted es el director de un proyecto que tiene un índice de...
María le informa privadamente que Jorge, un empleado de...
Usted ha finalizado la ejecución de 4 proyectos y en el informe...
Según los datos de la pregunta anterior, ¿Cuál...
Eres el director de un proyecto para una reingeniería de...
Usted está ejecutando un proyecto que involucra a 23...
Durante la gestión del alcance de un proyecto para instalar...
Estas en la fase de ejecución de un proyecto tecnológico...
En relación a los grupos de procesos de la dirección de...
Luego de varias iteraciones finalmente el equipo de proyecto ha...
Eres el director de un proyecto y junto con tu equipo de trabajo...
Usted  quiere identificar  y  documentar  en...
Una empresa multinacional orientada por proyectos, cuenta con una...
Una empresa trabaja con un enfoque de gestión de la calidad...
El director del proyecto está discutiendo con el gerente de...
Según los datos de la pregunta 99, ¿Cuál...
En  un  proyecto  complejo  se  ha...
Durante la ejecución de un proyecto, el Cliente solicita un...
En un proyecto para abrir una empresa de mensajería, se ha...
En un proyecto de varias fases, durante cada etapa de control existen...
Si la actividad C cambia de 4 semanas a 11 semanas ¿Cuál...
Un Director de proyecto en una estructura matricial fuerte está...
Para cerrar exitosamente un proyecto es fundamental documentar los...
Durante el grupo de procesos de inicio, se están evaluando una...
Hay  un  grupo  de  interesados  que  no...
Su organización está orientada a proyectos de desarrollo...
Su proyecto utiliza metodologías ágiles para desarrollar...
En un proyecto para la elaboración de bio-gas utilizando los...
En  un  proyecto el  emisor envía el...
Usted está clasificando a los interesados teniendo en...
Usted es el director de un proyecto de ampliación de un...
Usted lleva 25 años trabajando como líder de proyectos...
Usted está evaluando un proyecto de elaboración de...
Un proyecto para la elaboración y comercialización de...
Eres el director de un proyecto que fabricará químicos...
Usted es el director de proyecto para la perforación de un...
Un  proyecto  complejo  para  detectar  la...
¿Qué nos indica la desviación estándar de...
Eres el director de proyecto y estás trabajando con siete...
El comprador y el vendedor han celebrado un acuerdo formal por...
Usted es el director de un proyecto para la puesta en marcha de una...
Una de las herramientas al momento de solicitar respuesta de los...
Un proyecto se encuentra con un nivel de avance del 67%. La semana...
Un proyecto tiene al mes 3 un valor planificado de $300, un costo...
Un buen director de proyecto, en lugar de preguntar por el porcentaje...
En una organización matricial balanceada, la mayoría de...
Suponga que un proyecto tiene 2 actividades críticas con la...
Estas evaluando un proyecto de exportación de frutas. Existen...
Durante la fase de ejecución de un proyecto de mejoras de una...
En un proyecto de cierre de una central nuclear, durante la etapa de...
En un programa para el bien social, ya se ha definido con...
Su proyecto está atravesando por varios conflictos entre los...
Tu empresa ha ganado una licitación para la construcción...
La gerencia quiere analizar cómo va evolucionando el proyecto...
En un proyecto de desarrollo inmobiliario de $23 millones y una...
Un proyecto de $200 millones cuyo plazo estimado de...
Con tu equipo de trabajo ya han finalizado la EDT y estiman un plazo...
Un proyecto para la instalación de torres para cables de...
Según la siguiente matriz de riesgo probabilidad-impacto con...
En una organización matricial balanceada, el director del...
¿Con qué herramienta se examina la efectividad de las...
Se está trabajando en un proyecto para planificar el layout de...
Has sido asignado como director de un proyecto para la...
Usted necesita acortar la duración de su proyecto que ya...
Los siguientes interesados forman parte de un proyecto en una...
Durante la ejecución de un proyecto de ampliación de un...
Durante la planificación de un  proyecto, se están...
Durante la ejecución de un proyecto de construcción de...
Has sido asignado como director de proyecto para el lanzamiento del...
En la dirección de un proyecto para la construcción de...
El proyecto ha entrado en su etapa de ejecución y todo avanza a...
Usted está trabajando en conjunto con el analista de negocios...
Eres el director de proyecto para el desarrollo de un nuevo software....
Los miembros del equipo de trabajo acaban de finalizar con la...
Tu empresa está involucrada en un nuevo proyecto de...
Al   momento   de   planificar ...
Gustavo   está   trabajando ...
Según  la  figura,  calcule  el  valor...
El proyecto Caratriste que le han asignado no se parece a...
Durante la iniciación del proyecto, tres colegas amigos del...
Usted debe finalizar el proyecto 4 semanas antes de lo planificado....
Roger  Fed  está  trabajando  como...
El gerente de control de calidad está utilizando un diagrama de...
Tu proyecto sobre la puesta en marcha de una planta de reciclaje de...
Si quieres estimar con un buen nivel de precisión los costos...
Un proyecto grande y complejo para la ampliación de un puerto...
En un proyecto con una estructura matricial fuerte, las principales...
¿Cómo podría darse cuenta que la...
En el proyecto para la puesta en marcha de un nuevo hotel, ya han...
El  principal rol  del  director del  proyecto es...
Un proyecto de cambio tecnológico tiene varios interesados. Su...
A lo largo del ciclo de vida de un proyecto de $23 millones y un plazo...
Tu último proyecto sobre la redacción de un libro sobre...
El director del proyecto y su equipo de trabajo ya han finalizado el...
Usted está realizando un monitoreo y control del proyecto en...
En un gran proyecto donde hay 120 trabajadores, 25 empresas...
¿Cuál es la desviación estándar de una...
El director del proyecto está realizando el monitoreo de los...
En una reunión de avance de un proyecto de forestación,...
Eres director de un programa para el desarrollo productivo de una...
Una  empresa  trabaja  bajo  una  estructura...
Germán es el director del proyecto de instalación de una...
Usted está trabajando como director de proyecto con...
Usted es el director de un proyecto internacional que proveerá...
Las siguientes herramientas se utilizan para armar el cronograma del...
A una de las grandes firmas consultoras del mundo se le incendiaron...
Usted debe realizar las estimaciones de costo del proyecto lo...
En un proyecto de producción en serie de perfumes para mujeres,...
Un proyecto tiene un costo estimado a la finalización (BAC) de...
Estas trabajando en un proyecto para la construcción de una...
Un proyecto requiere de una inversión inicial de $500.000 y...
En un proyecto para la elaboración de mosto concentrado para la...
En un proyecto de 400 días de duración, el equipo de...
¿Cuál de los siguientes enunciados NO es una ventaja...
En tu proyecto de desarrollo e implementación de una interface...
En el informe de cierre del proyecto, el gerente de la PMO le solicita...
Según la información de la siguiente tabla, conteste las...
En un proyecto se ha contratado a un grupo de vendedores bajo un...
Luego de 10 meses de trabajo en tu proyecto has llegado a la fase de...
En una organización se han definido cuatro categorías...
Según los datos de la tabla a continuación,...
¿Durante qué etapa del ciclo de vida de un proyecto...
¿Cuál es la holgura libre en semanas de la actividad D?
El proyecto tiene una duración estimada de seis meses...
Deming es conocido por sus 14 pasos para la gestión de la...
Estas negociando un contrato de precio fijo con uno de los vendedores....
Eres el director de proyectos de la sala de entretenimientos infantil...
Un terremoto dañó las bases de datos de una...
Los  indicadores de  avance  según  la...
Has  estado  trabajando  como  director  de...
¿Qué ocurre con el proyecto si la actividad D demora 10...
Usted y su equipo ya finalizaron el plan de gestión de riesgos...
Un proyecto está en su etapa de ejecución y un grupo de...
